B(r)auerei-Tagebuch

An dieser Stelle wollen wir ein einfaches Bautagebuch führen, um Interessierten einen Eindruck der laufenden Modernisierungsmaßnahmen zu vermitteln. Wir zeigen, was für die Zukunft der Brautradition in Uslar an den Start gebracht wird.  Also: Schau immer mal wieder vorbei, Du bist herzlich eingeladen!

Um was geht’s?

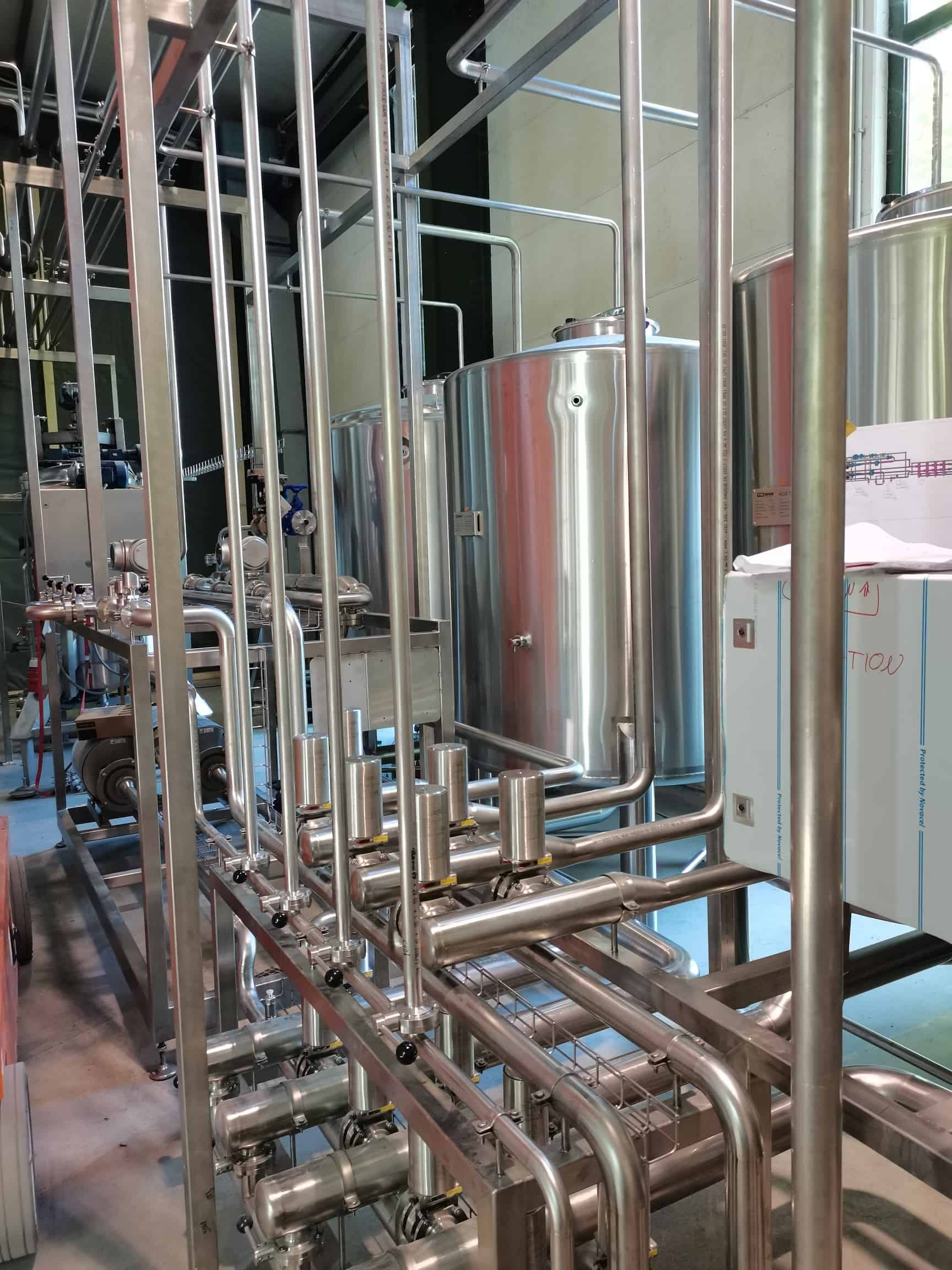

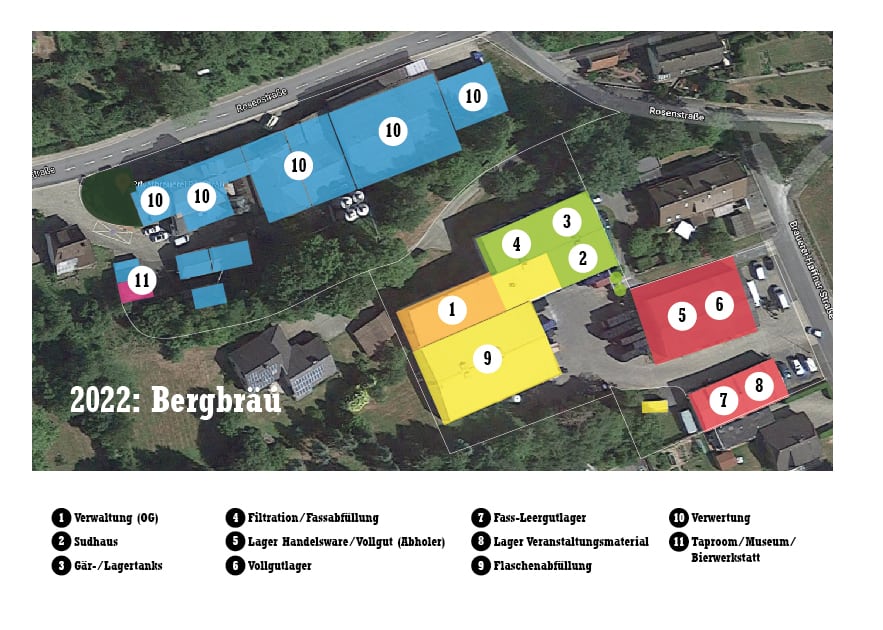

Seit 2019 wachsen die Planungen für eine umfassende Modernisierung der BERGBRÄU in Uslar. Es geht darum, die seit 154 Jahren in vielen kleinen Schritten erweiterten Gebäudestrukturen  zu verlassen, um die Produktion zeitgemäß zu strukturieren. Durch die verschiedenen Standorte (Rosenstraße und Brauerei Haffner Straße), getrennt durch einen ca. 20 Meter hohen, steilen Hang, ausschließlich verbunden durch eine vielstufige Treppenanlage im Hof, ergeben sich Leitungs-, Zeit- und Energieverluste, die heutzutage nicht mehr tragbar sind. Jetzt wird der gesamte Produktionsprozess an einem Ort – der bestehende Vollgut-Halle (im Bild 4, 3, 2) – zusammengefasst und zeitgleich auf den neuesten technischen Stand gebracht.

Der Zeitplan für die Modernisierung der Brauerei ist nicht nur ambitioniert, er ist verrückt! Und leider auch im Verzug. Die Krisen der Welt machen sich auch in Uslar bemerkbar!

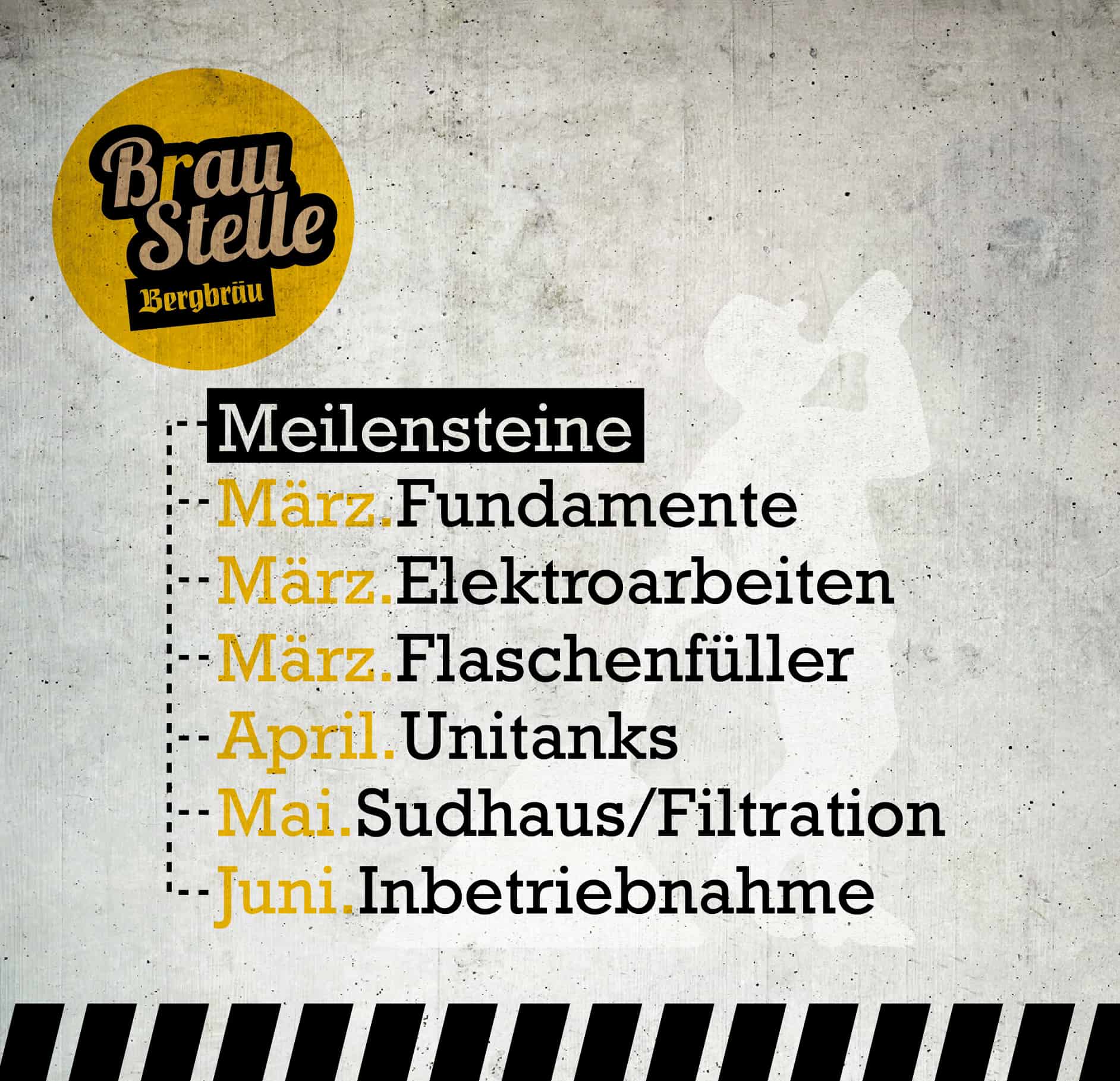

Heß Haus Bauunternehmen, aus Niemetal Löwenhagen, hat sich in den Boden der Vollgut-Halle gebuddelt und goss tonnenweise Beton hinein, damit dort die schweren Tanks und das neue Sudhaus aufgestellt werden konnten. Unser Elektropartner Arend zog die Strippen, damit alles schön unter Strom steht. Die Sudhausbau GmbH aus Schwarzenbek installierte ein passgenaues Sudhaus mit allen Komponenten, inklusive der neuen Filtration. Zwischendrin wurde von der Firma Hormes aus Oldenburg der alte gegen einen neuen Füller getauscht und die Spezialisten der Firma Kieselmann GmbH, aus Knittlingen in Baden-Württemberg, haben alles miteinander verrohrt. Obwohl Ingenieure und Handwerker fleissig die letzte Schraube festgedreht haben und im Oktober 2022 der erste Sud vom BERGBRÄU Bier ganz fortschrittlich aus den neuen Kesseln fließen konnte, fehlt immer noch ein wichtiger Schornstein zur Vollendung – im November, so die aktuelle Info, wird es dann soweit sein!

Der neueste Eintrag steht OBEN!

  • 00 days
  • 00 hours
  • 00 minutes
  • 00 seconds

Der erste Sud mit der neuen Anlage ist nun für den 31. August geplant!

Derzeit arbeiten alle daran einen noch nicht fertiggestellten Schornstein heranzuschaffen – es sieht gut aus!

KW 34: Inbetriebnahme

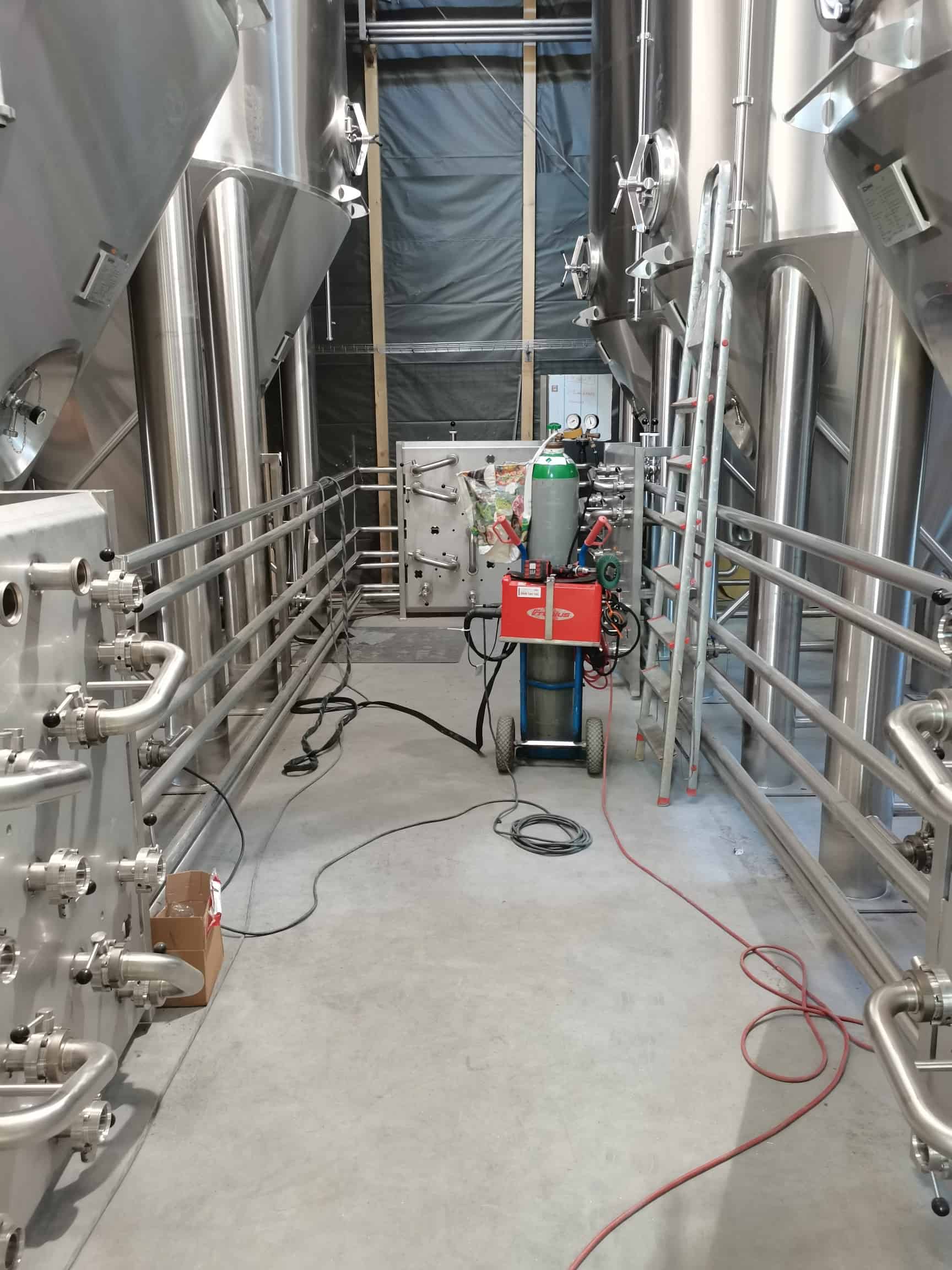

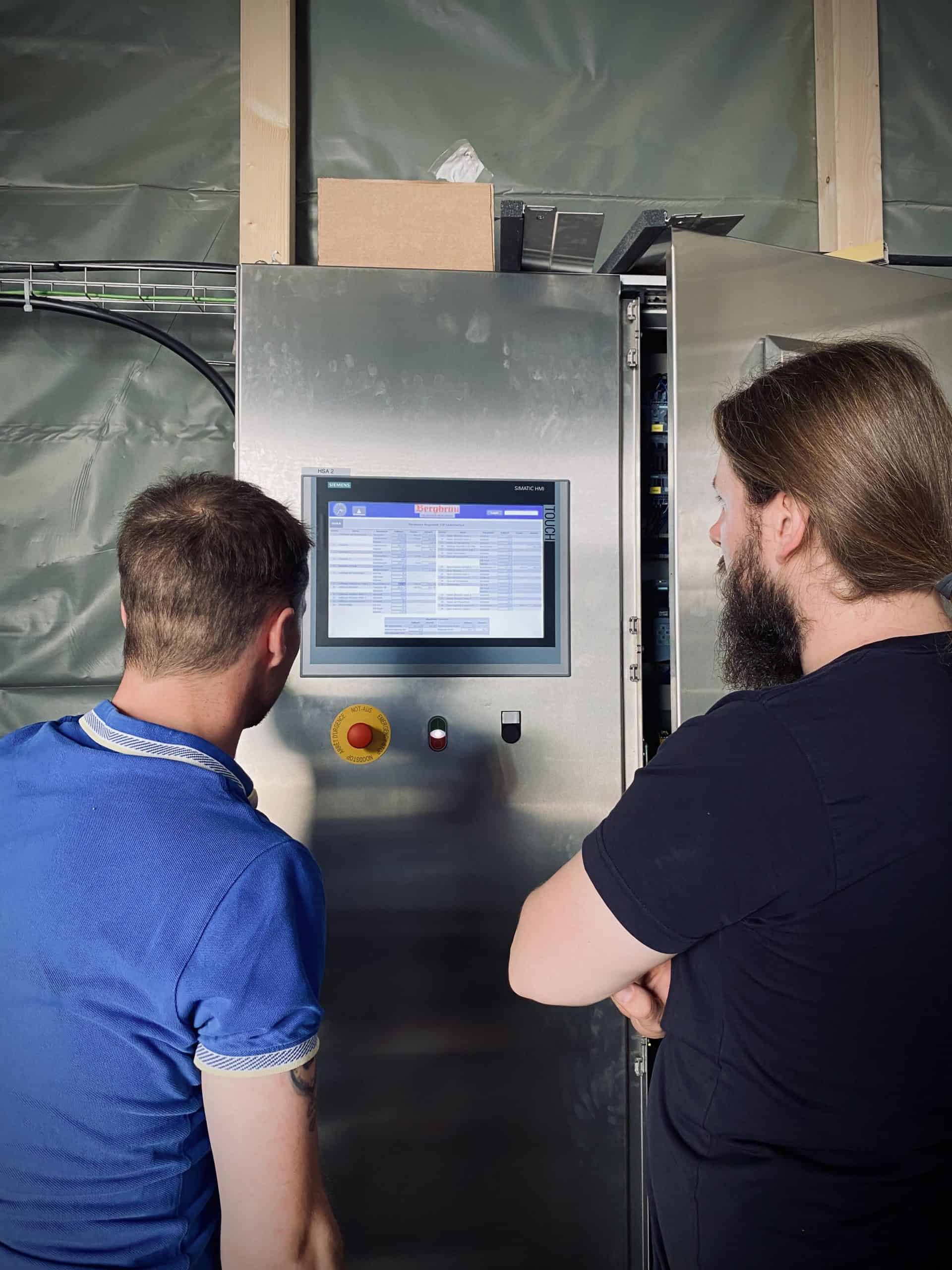

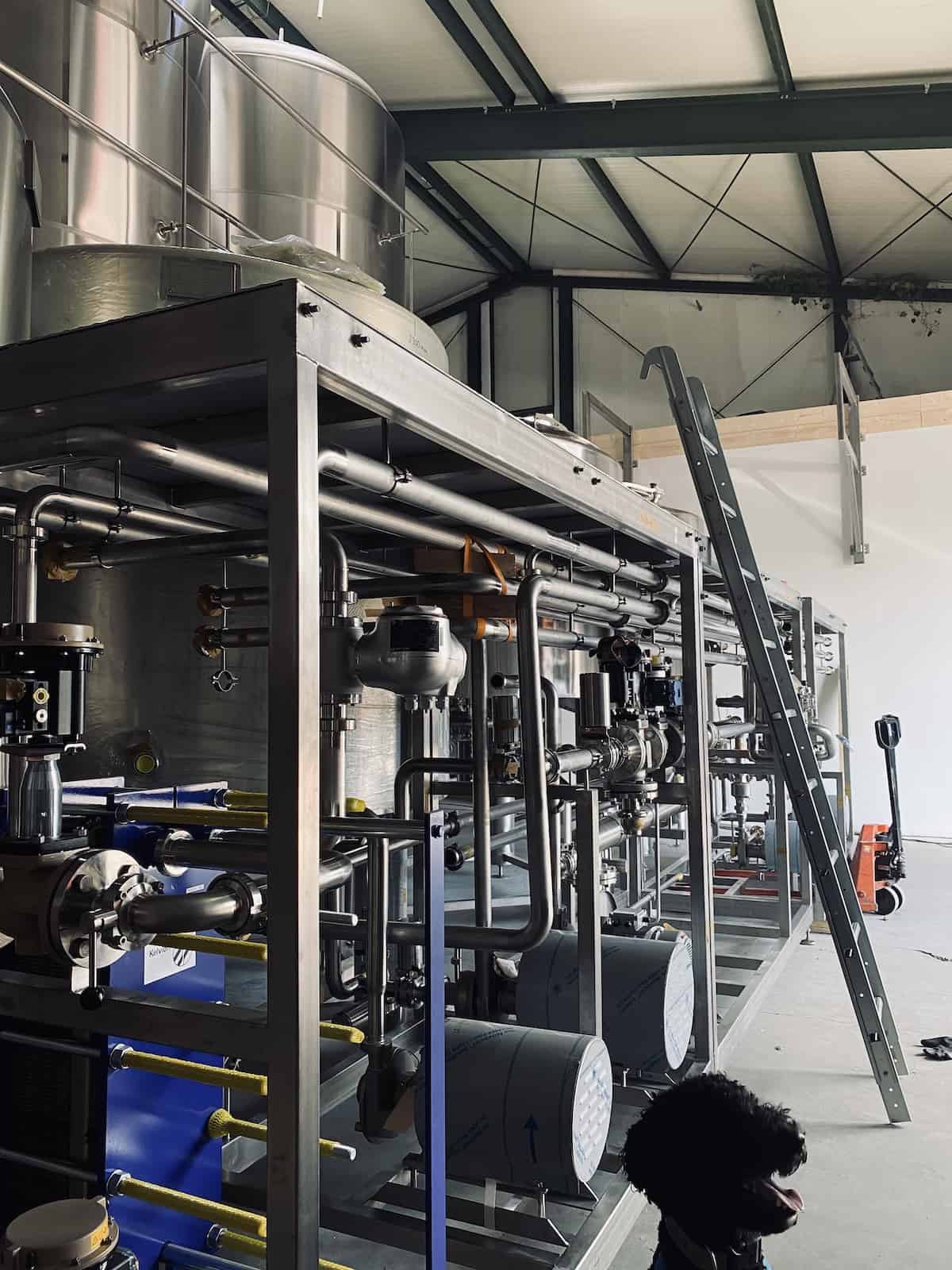

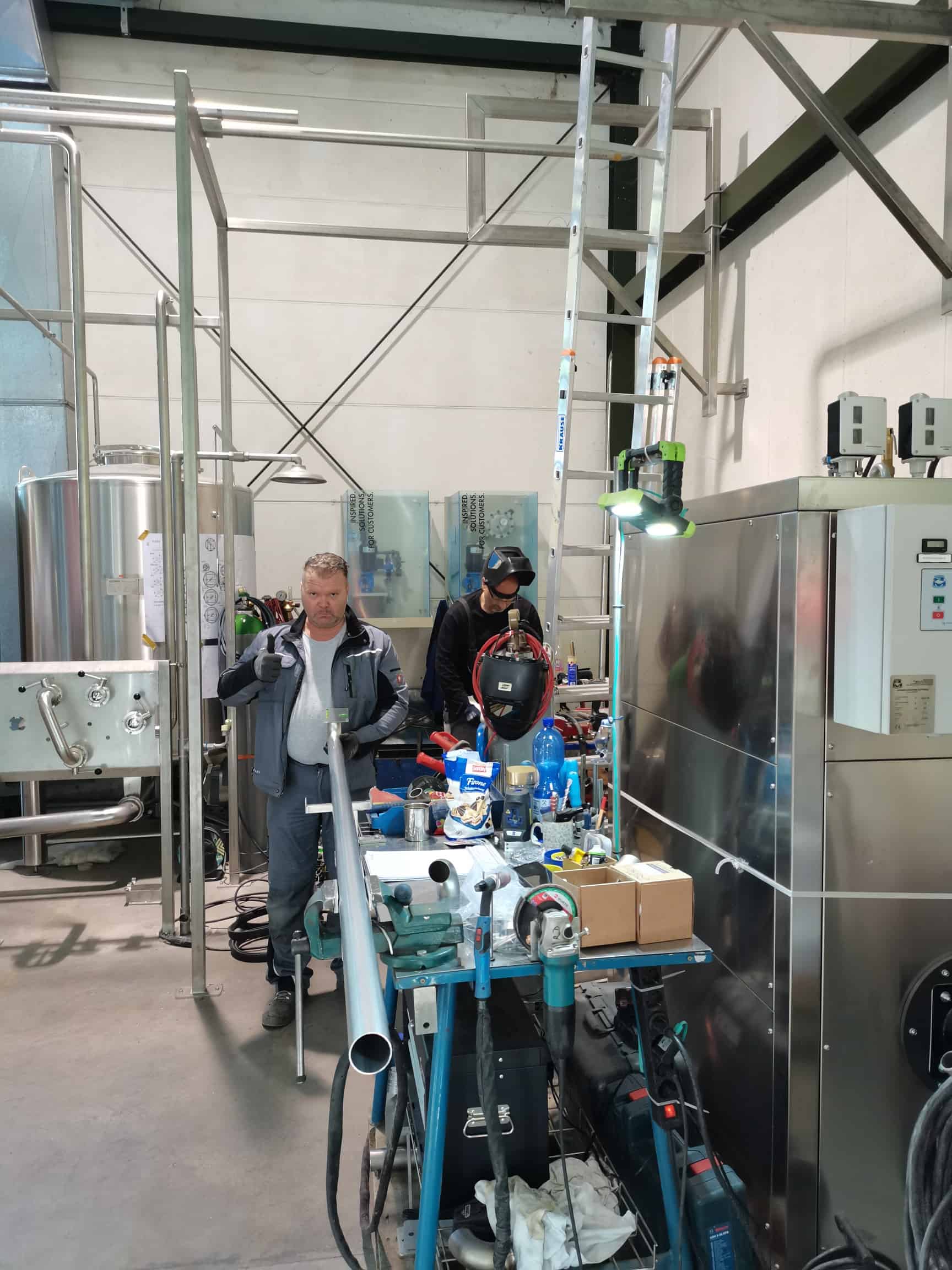

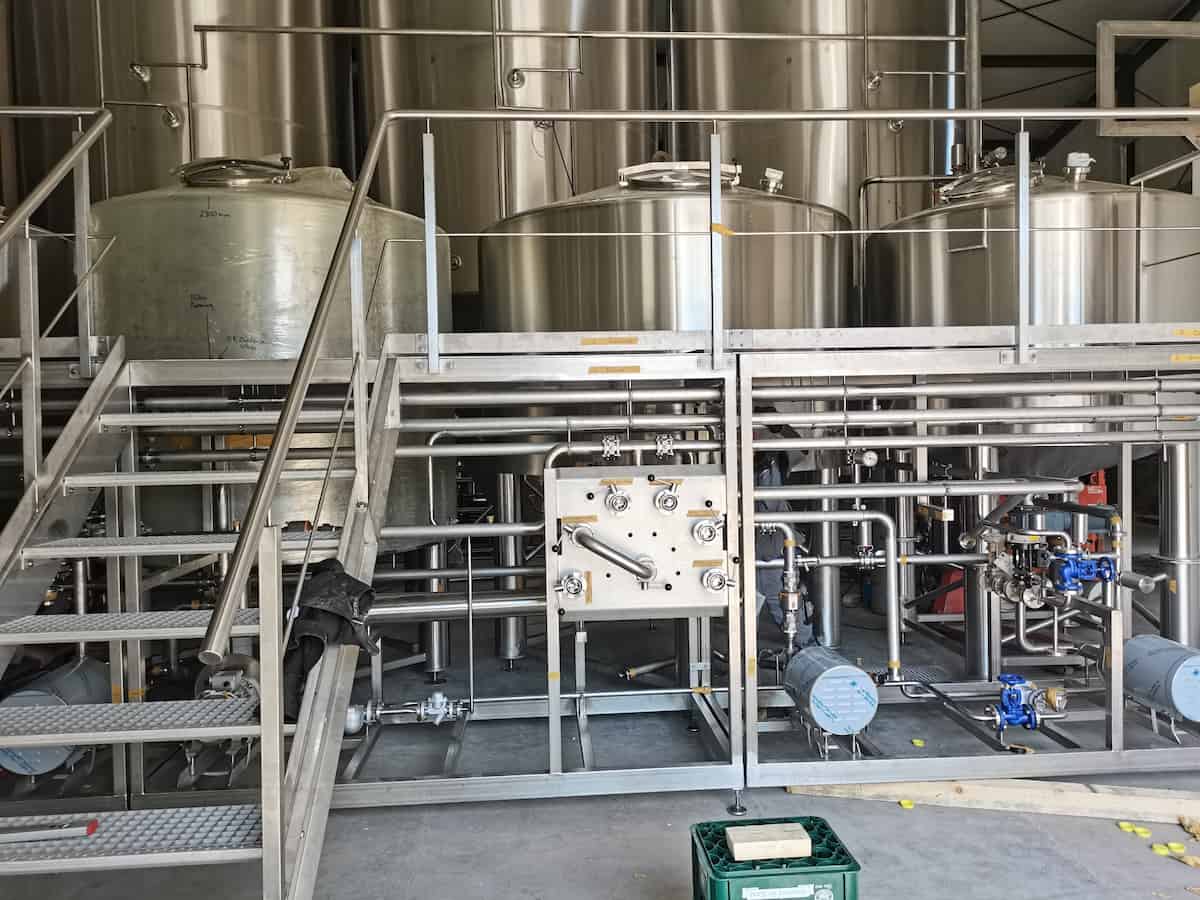

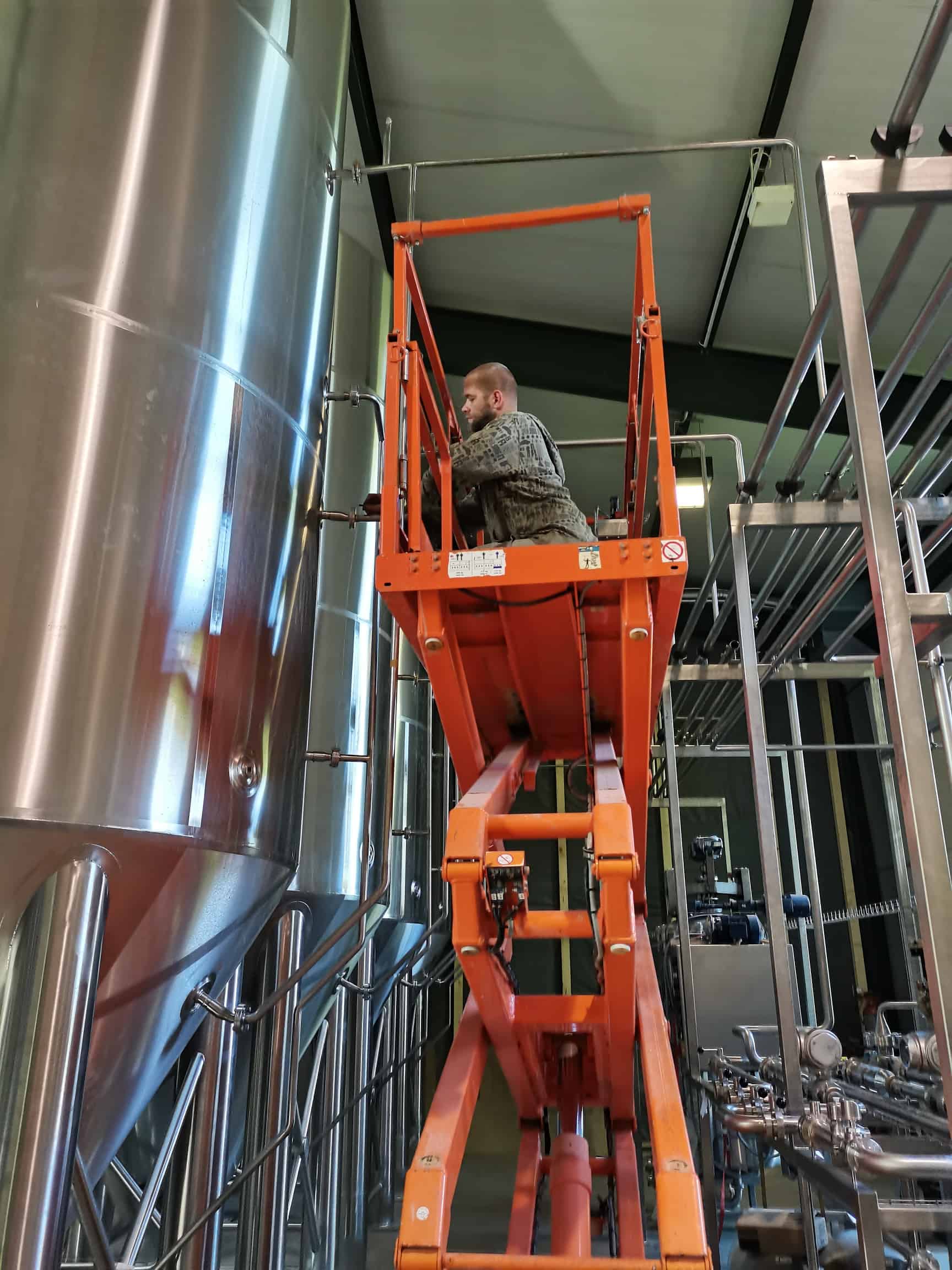

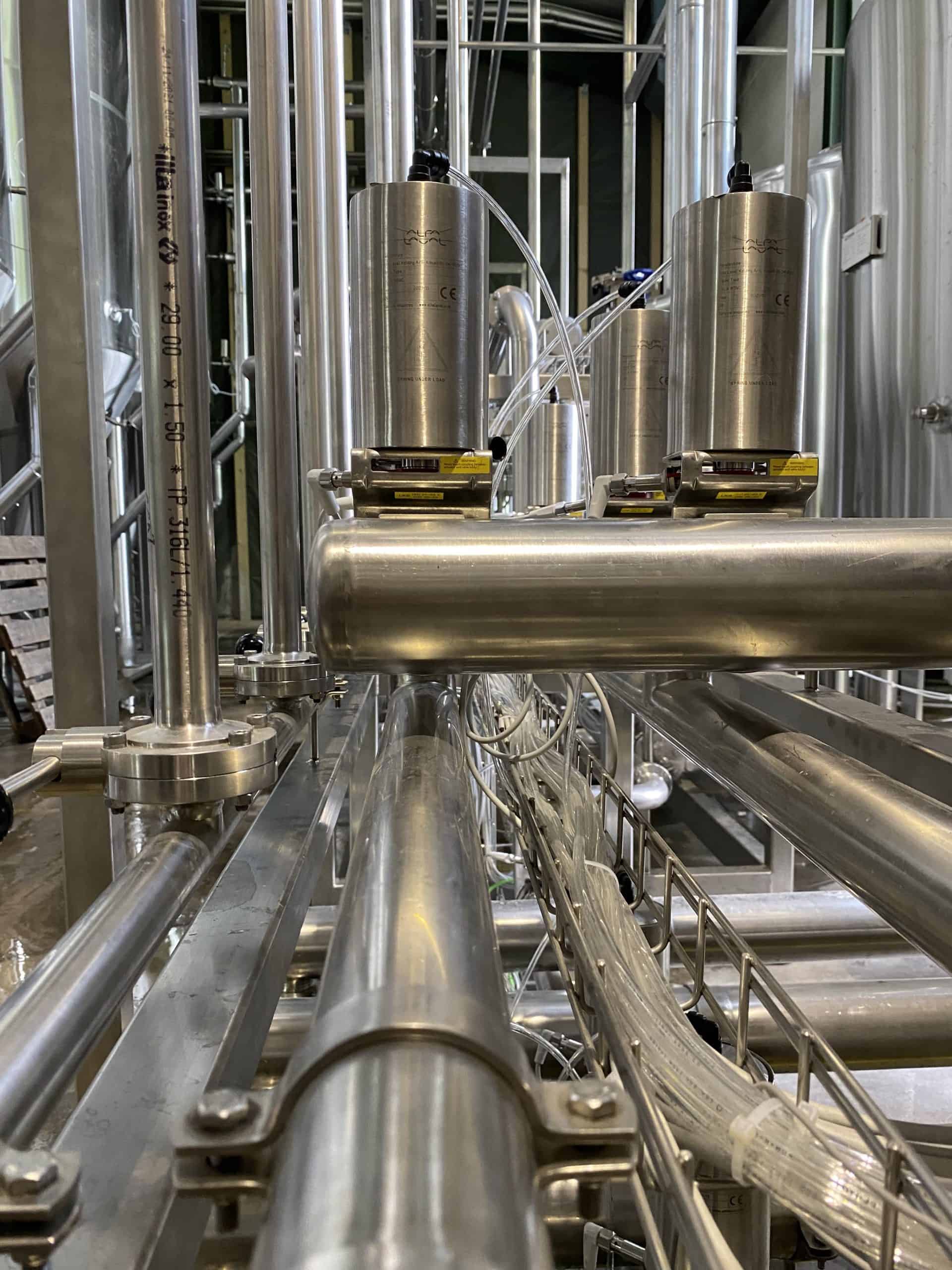

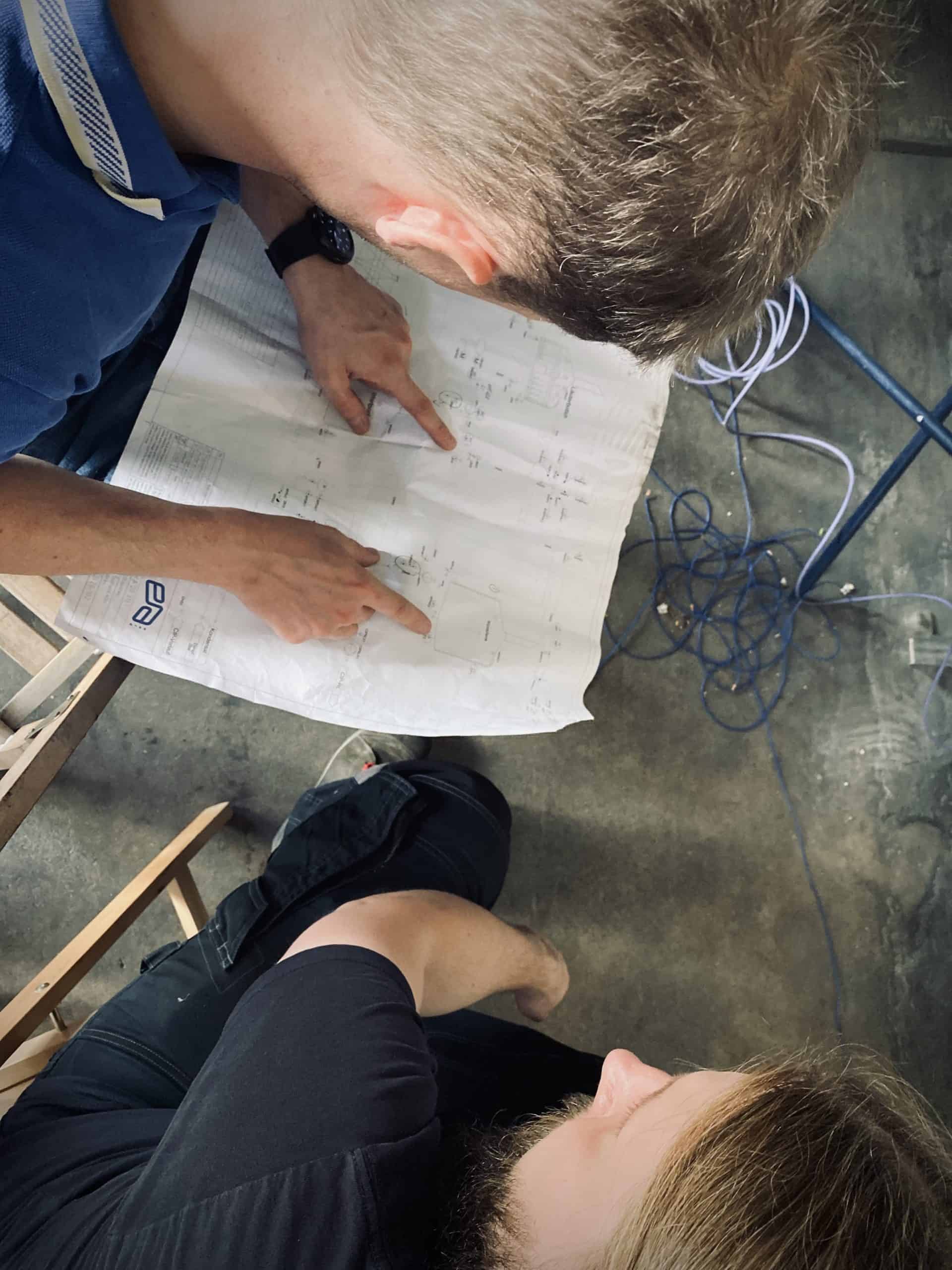

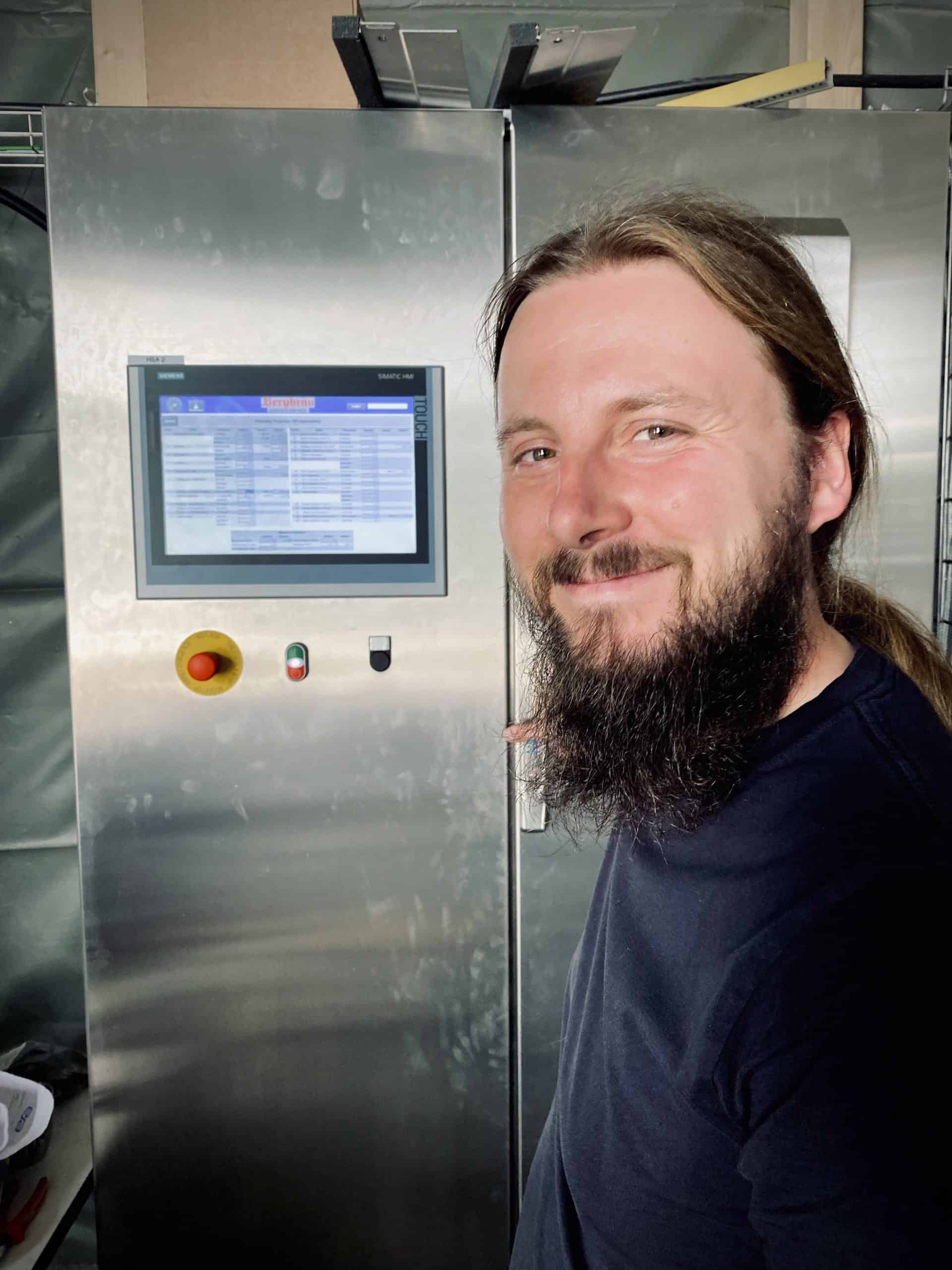

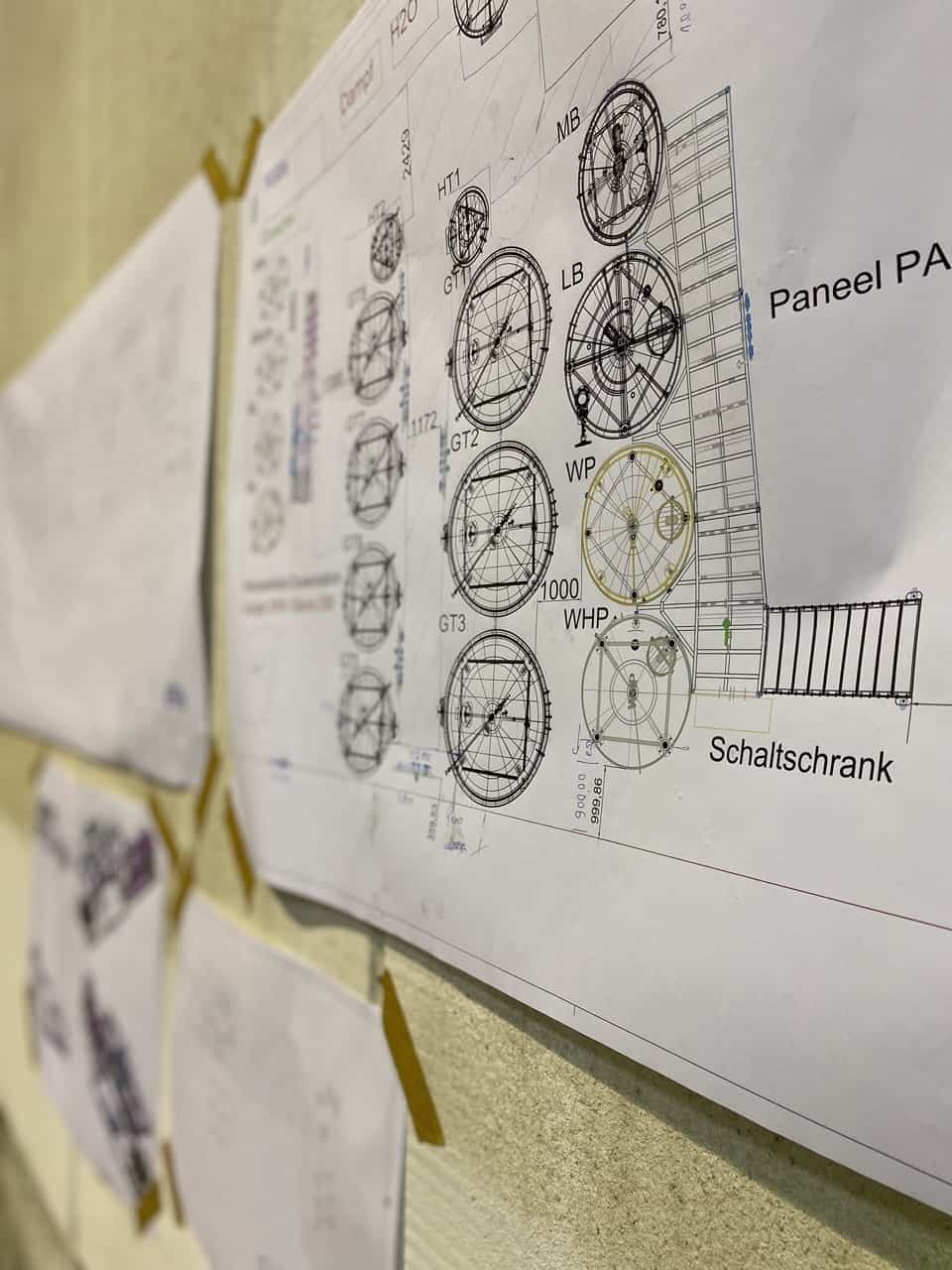

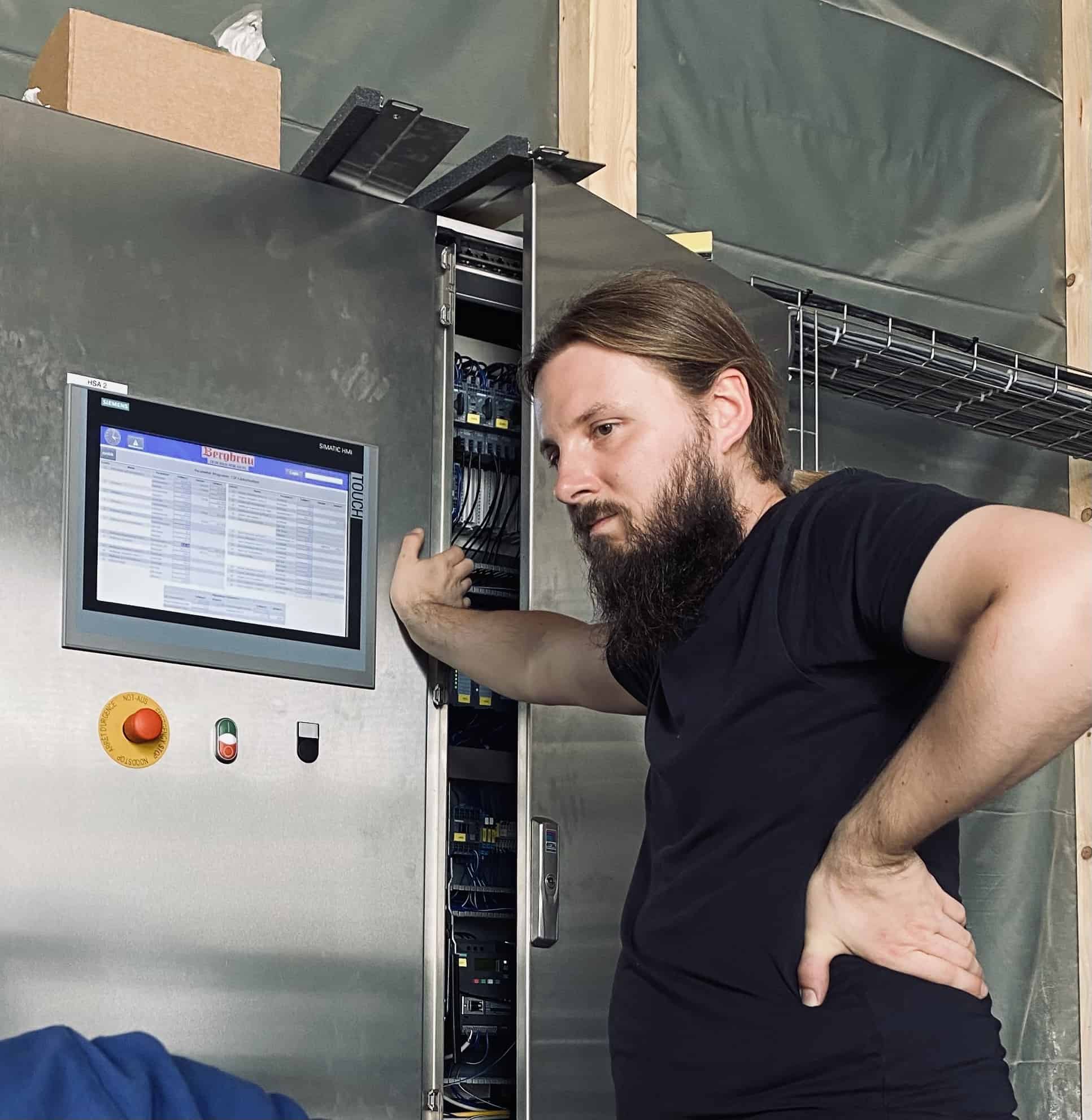

Seit letzter Woche befindet sich das neue Sudhaus im Status der Inbetriebnahme. Es wurde überprüft, ob alle Leitungen dicht sind, ob alle Ventile öffnen und schließen, ob die Pumpen in die richtige Richtung laufen und vieles, vieles mehr … Matthias wird gerade vom Programmierer der Sudhausbau eingewiesen und kommt dabei ordentlich in’s schwitzen. Sobald die letzten Teile für den Schornstein aus der Lieferkette fallen geht’s endlich richtig los!

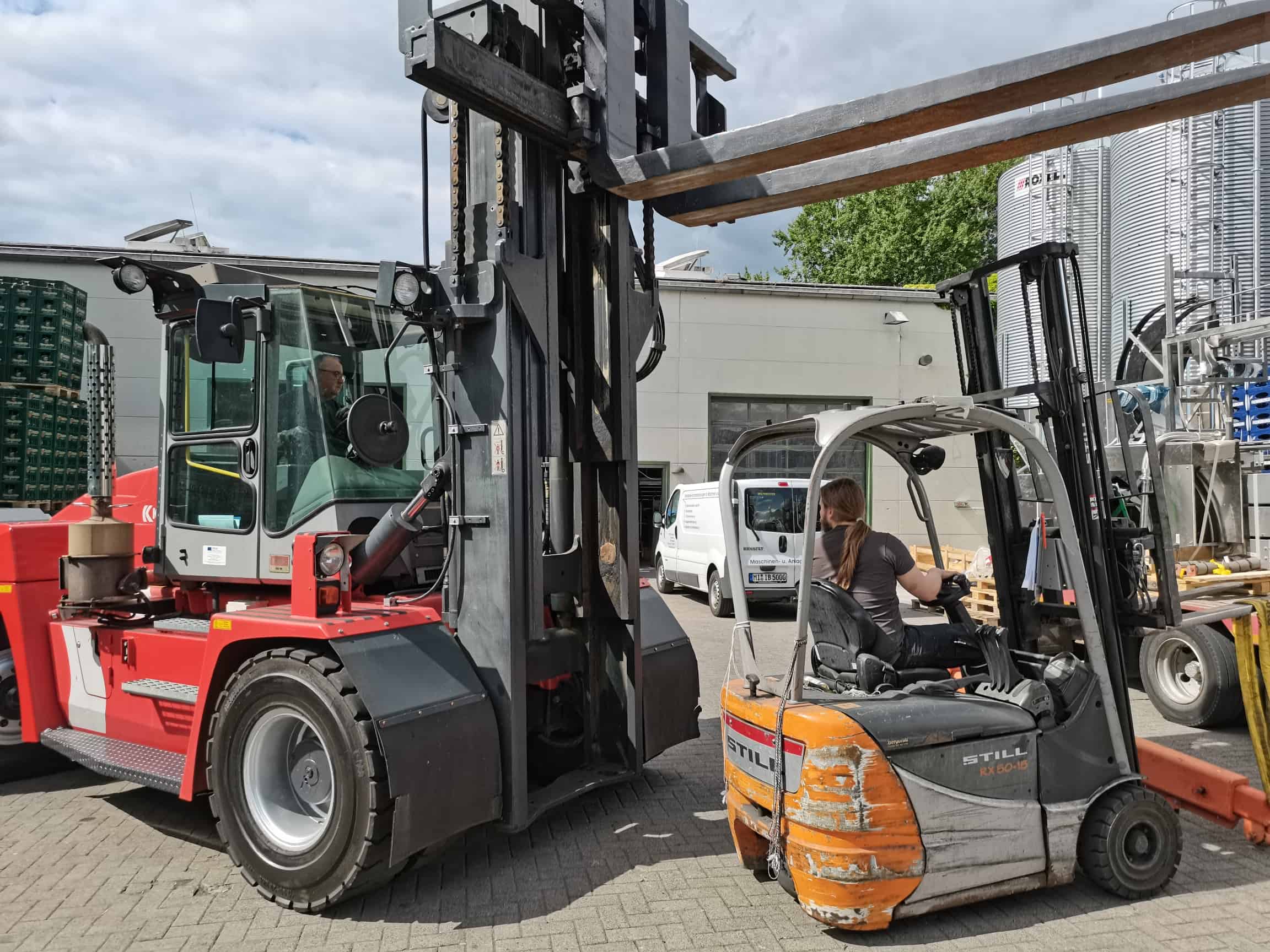

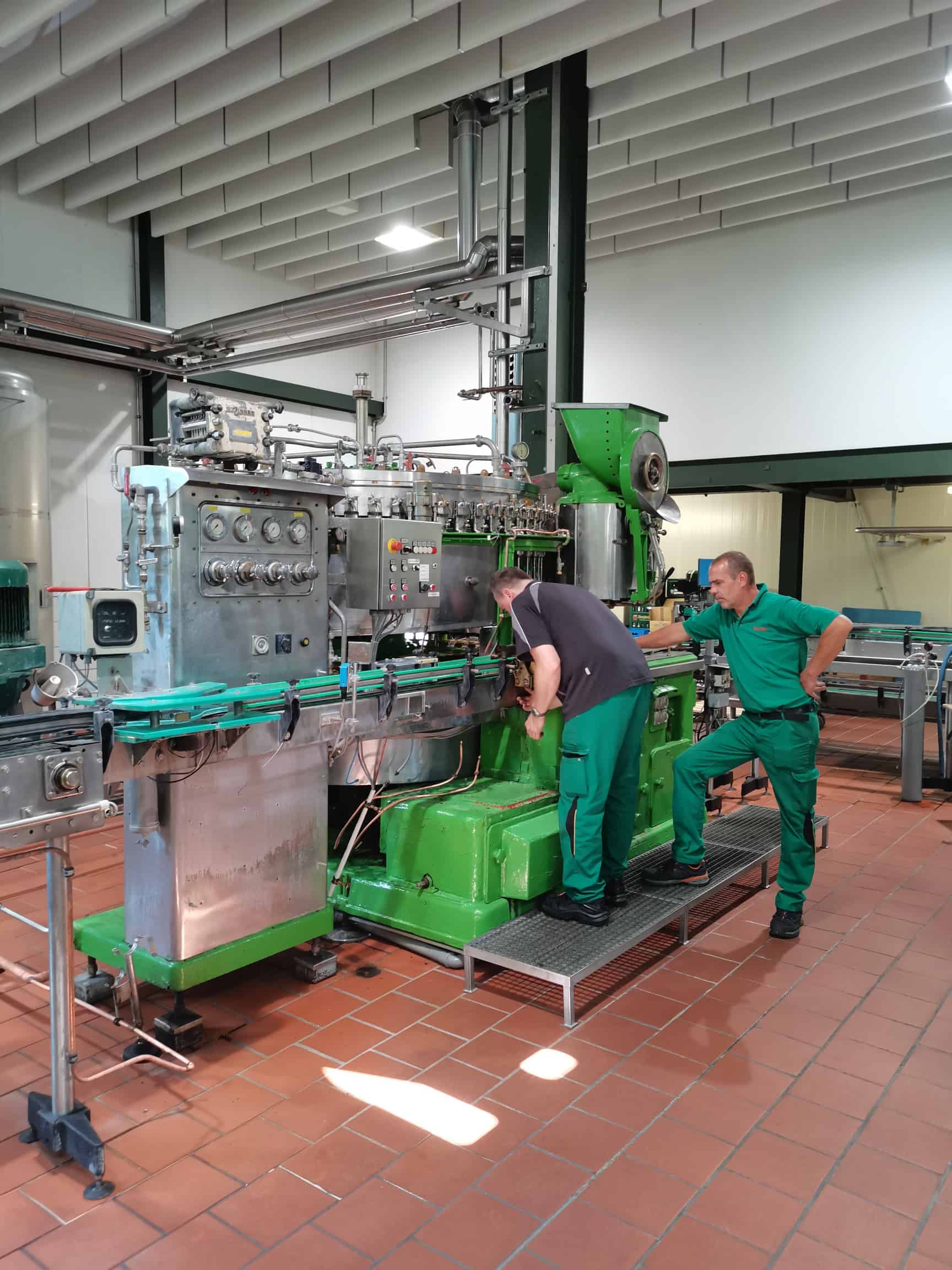

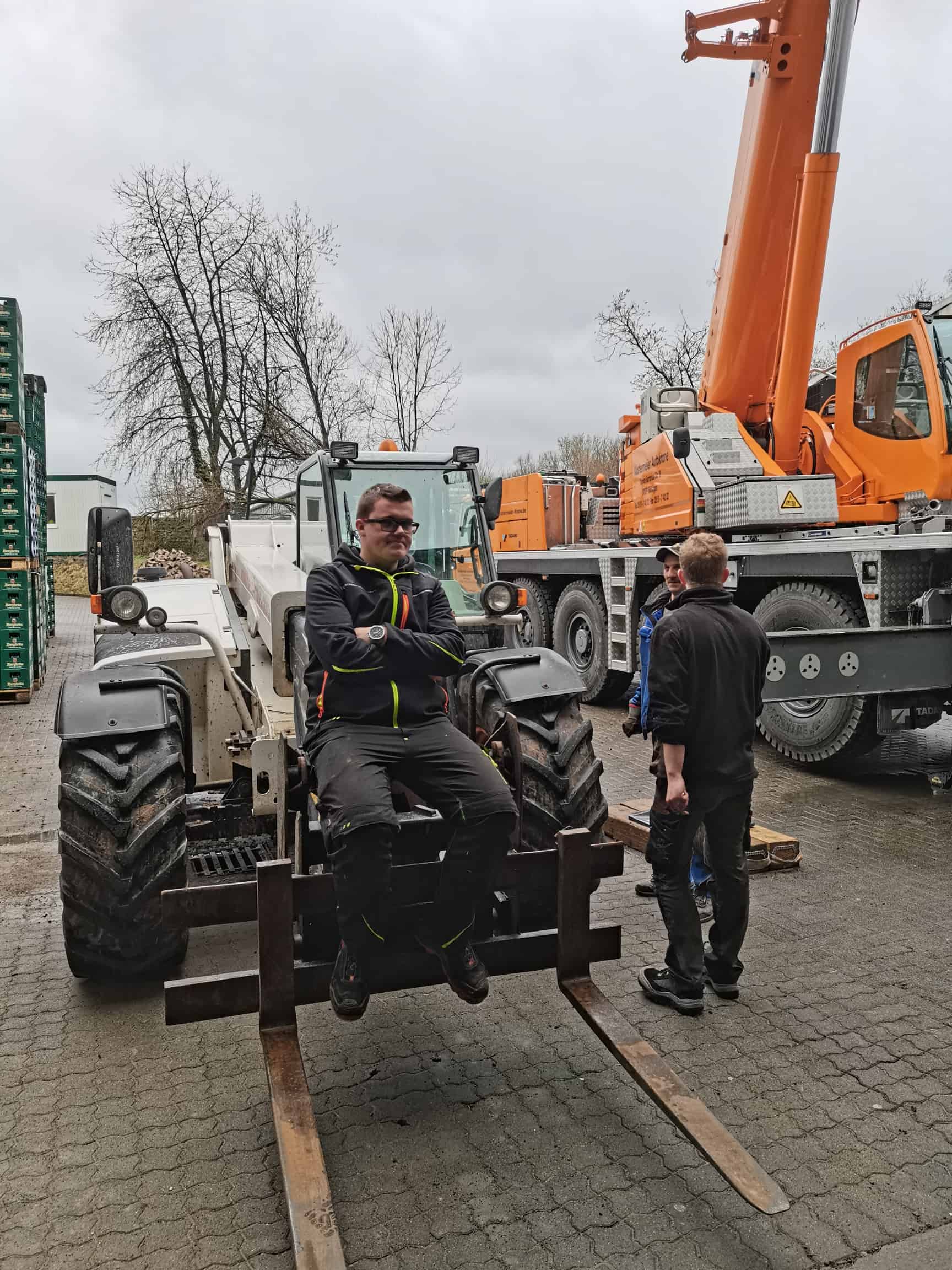

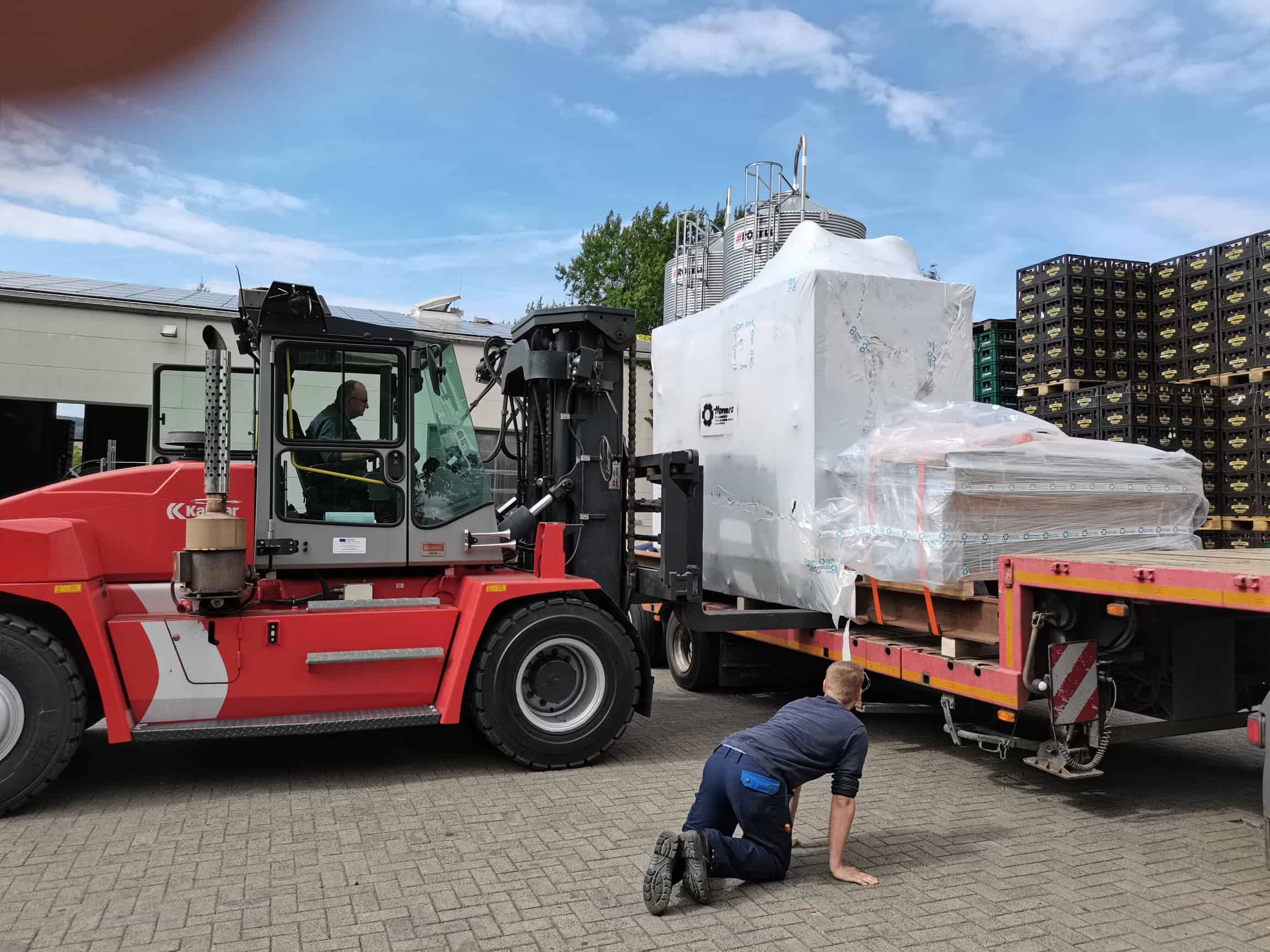

KW24: Fliegender Wechsel!

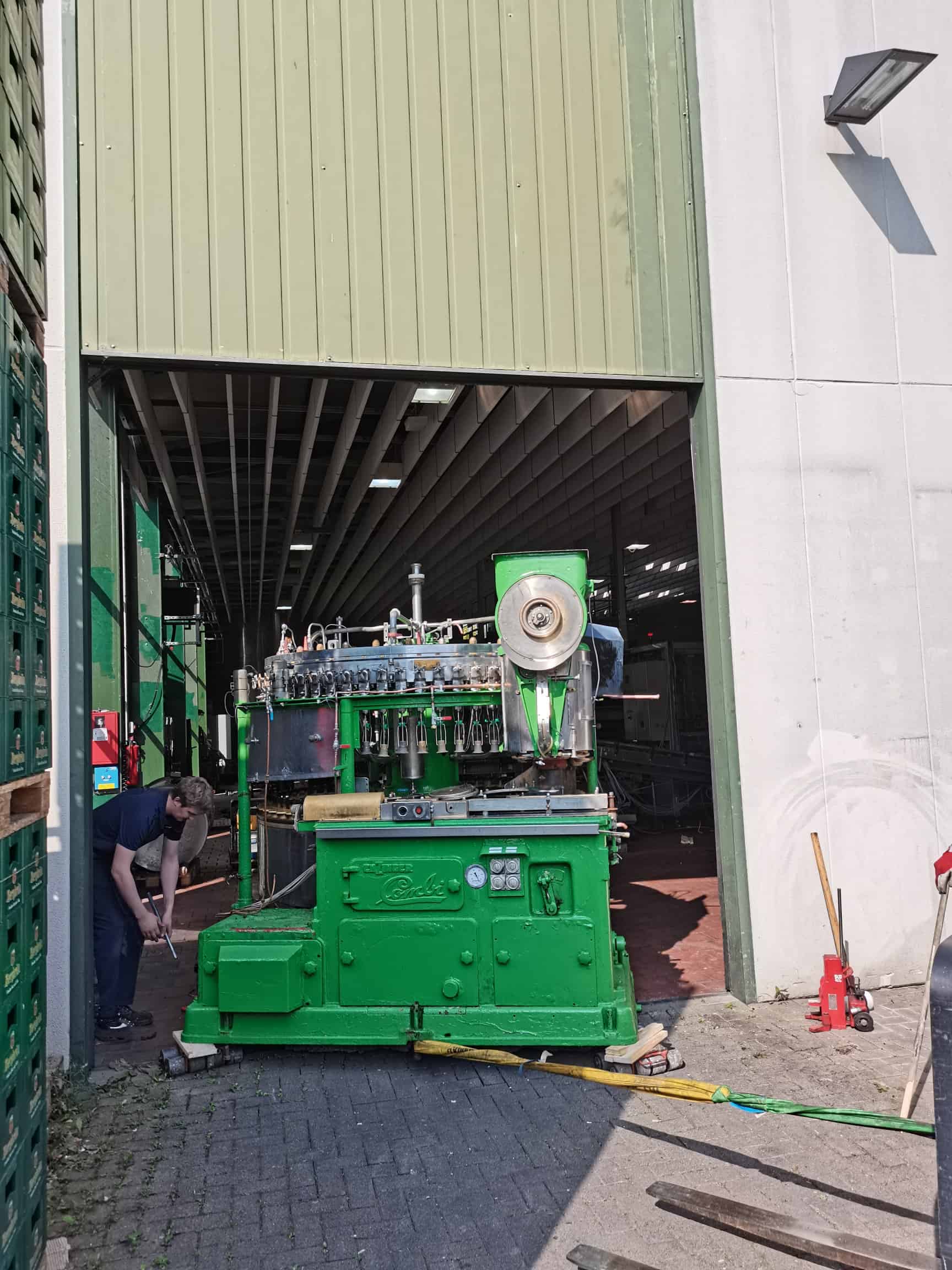

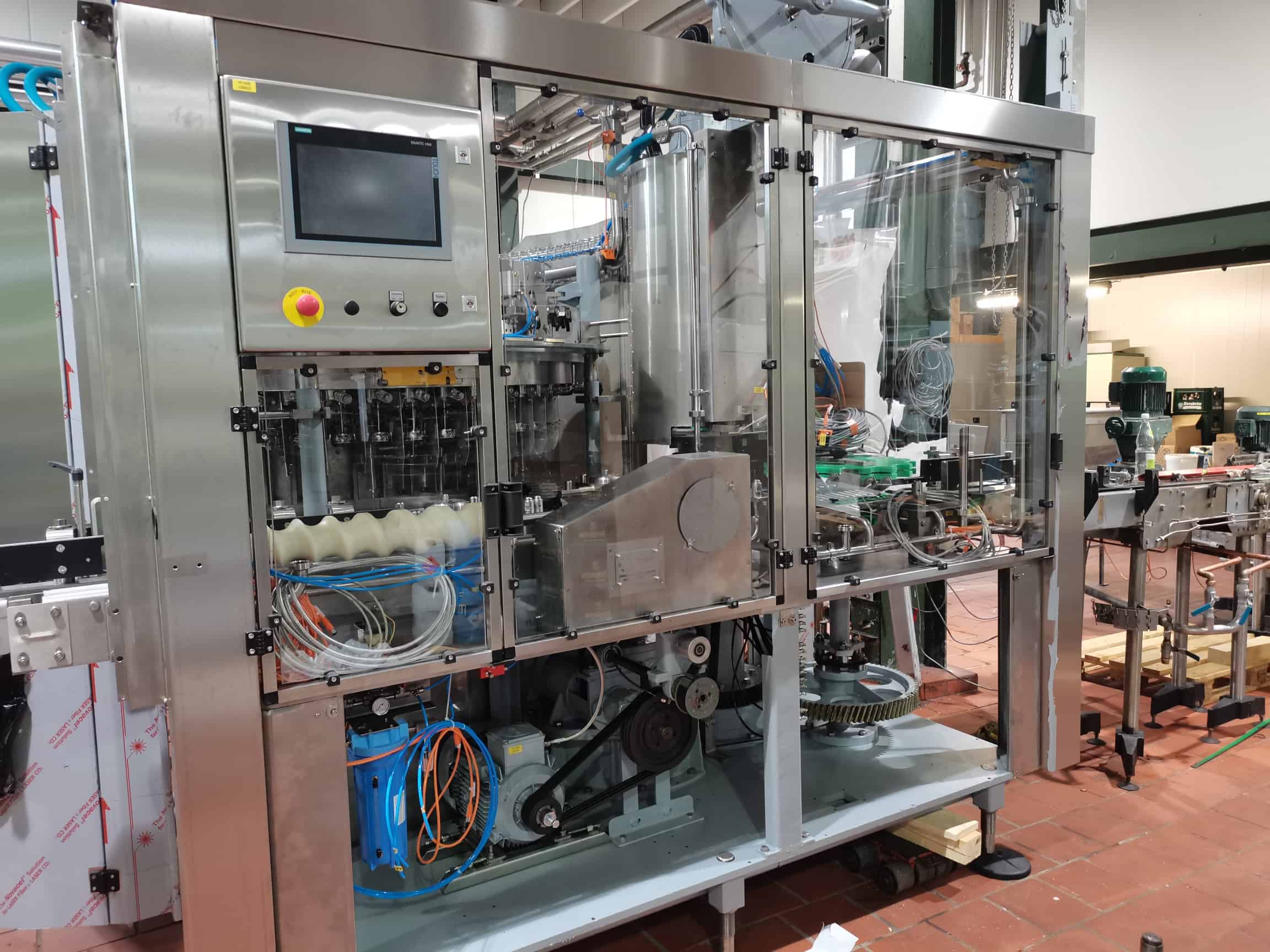

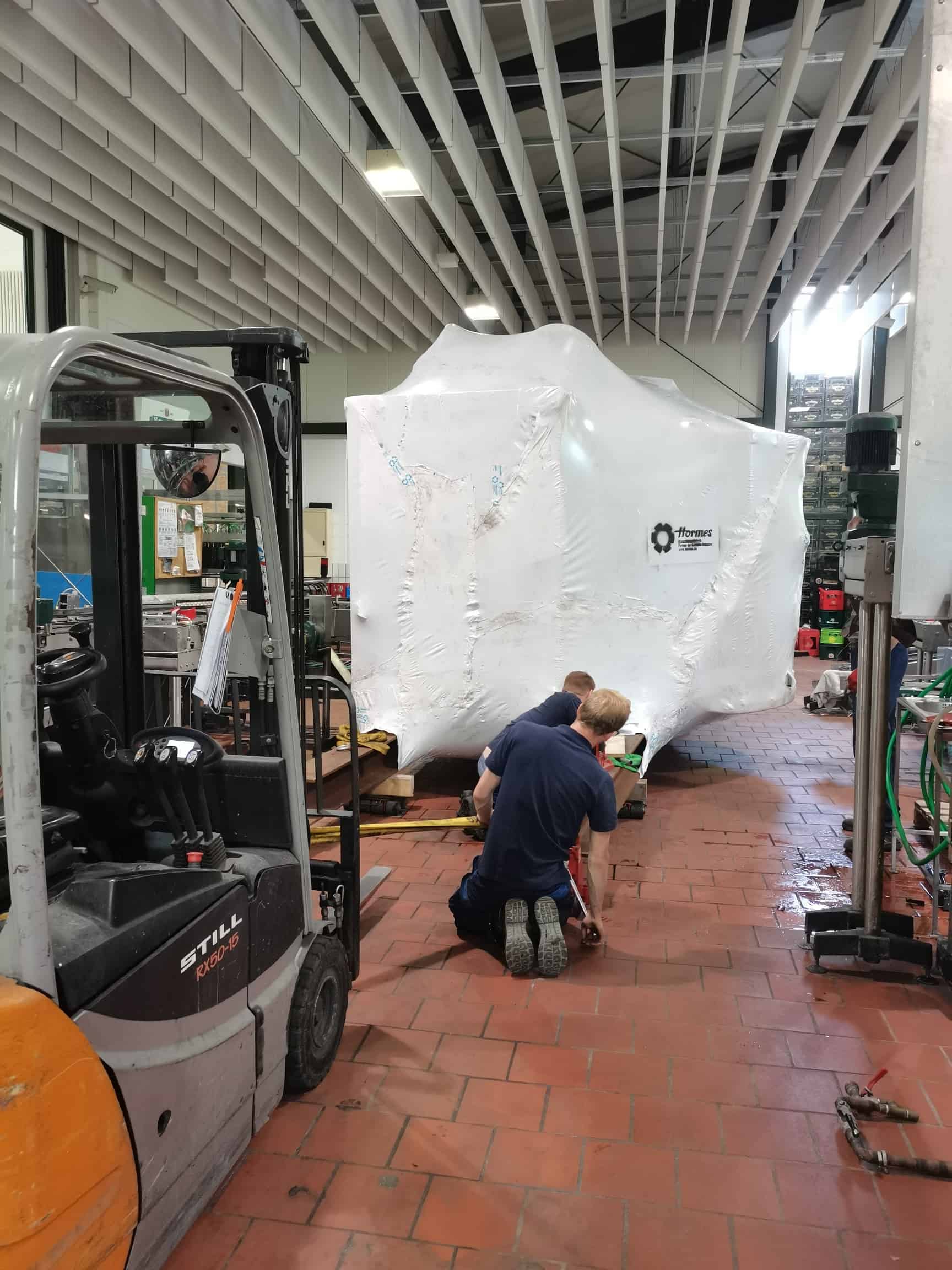

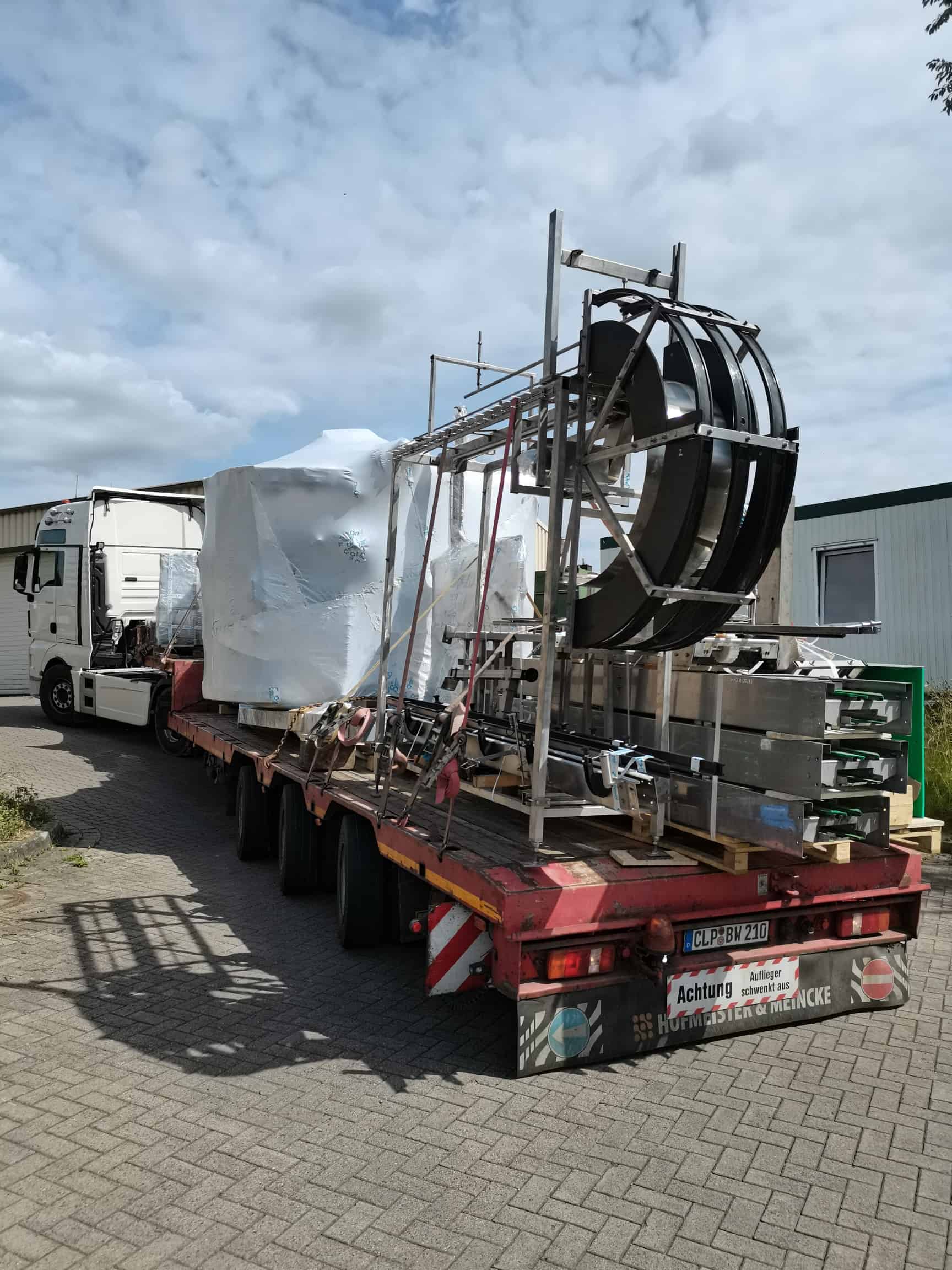

Nach 57 Dienstjahren, davon 30 Jahre bei der Bergbräu, wurde der dienstälteste Flaschenfüller Uslars in den wohlverdienten Ruhestand geschickt. Wir haben nicht gezählt, wie viele Millionen Flaschen er voll gemacht hat – wir sind jedoch aufrichtig dankbar für die lange Zeit bei uns! Zuletzt hat er nur wenige Leute an sich ran gelassen. Eigentlich nur Jürgen und manchmal auch noch Hinrich. Und weil der eine schon längst im Ruhestand ist und der andere bald folgen will, waren wir gezwungen Ersatz zu organisieren. Montag ausgebaut und Mittwoch eingebaut. Der Neue – nicht nagelneu, aber generalüberholt. Mit ihm wird es leichter und vor allem besser. Das bedeutet, es wird bei der Abfüllung weniger Sauerstoff in die Flasche gelangen, was die Geschmacksstabilität des Bieres spürbar verbessern wird. Wir freuen uns!

KW 20/22: Wichtiger Kleinkram!

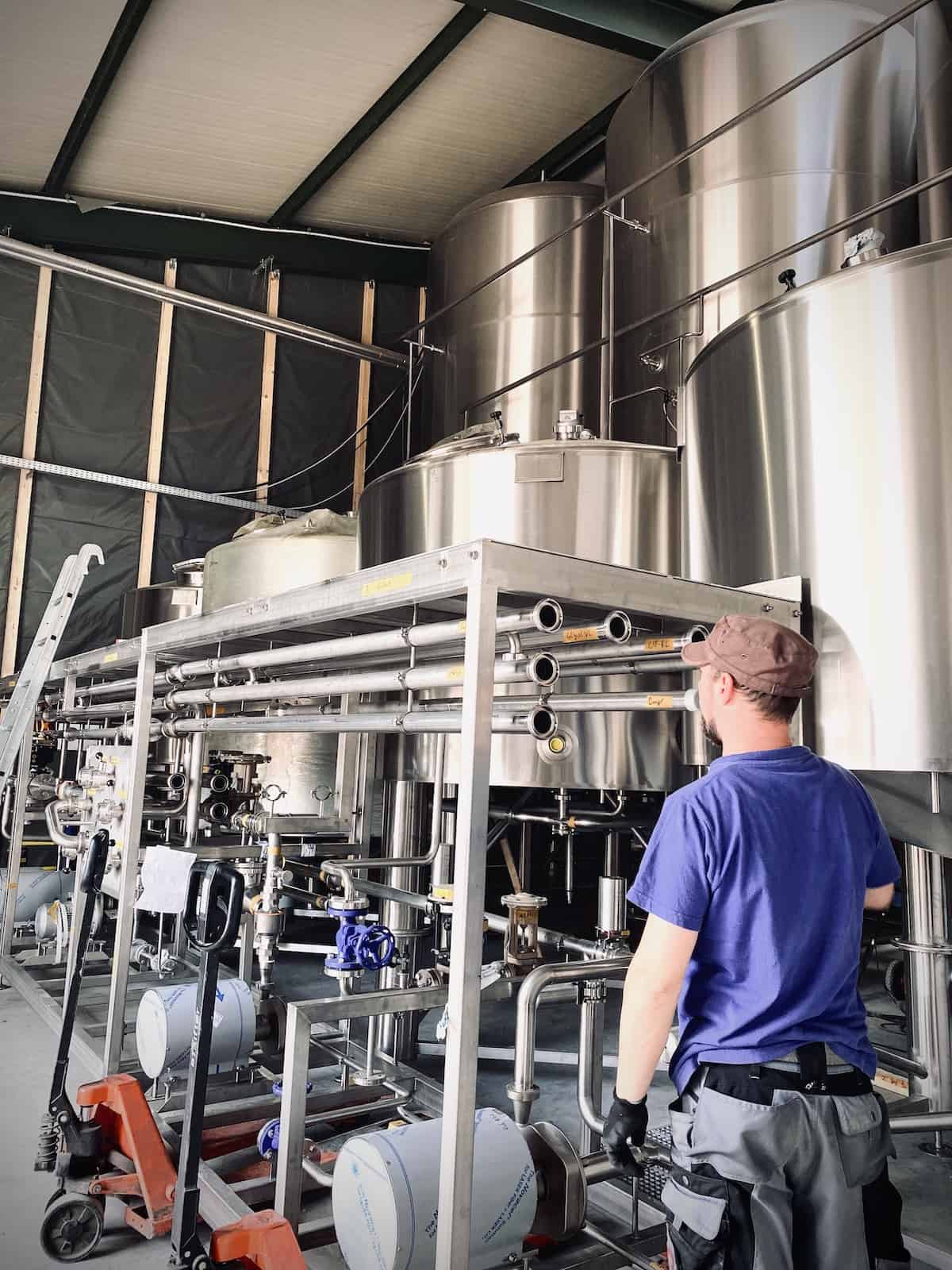

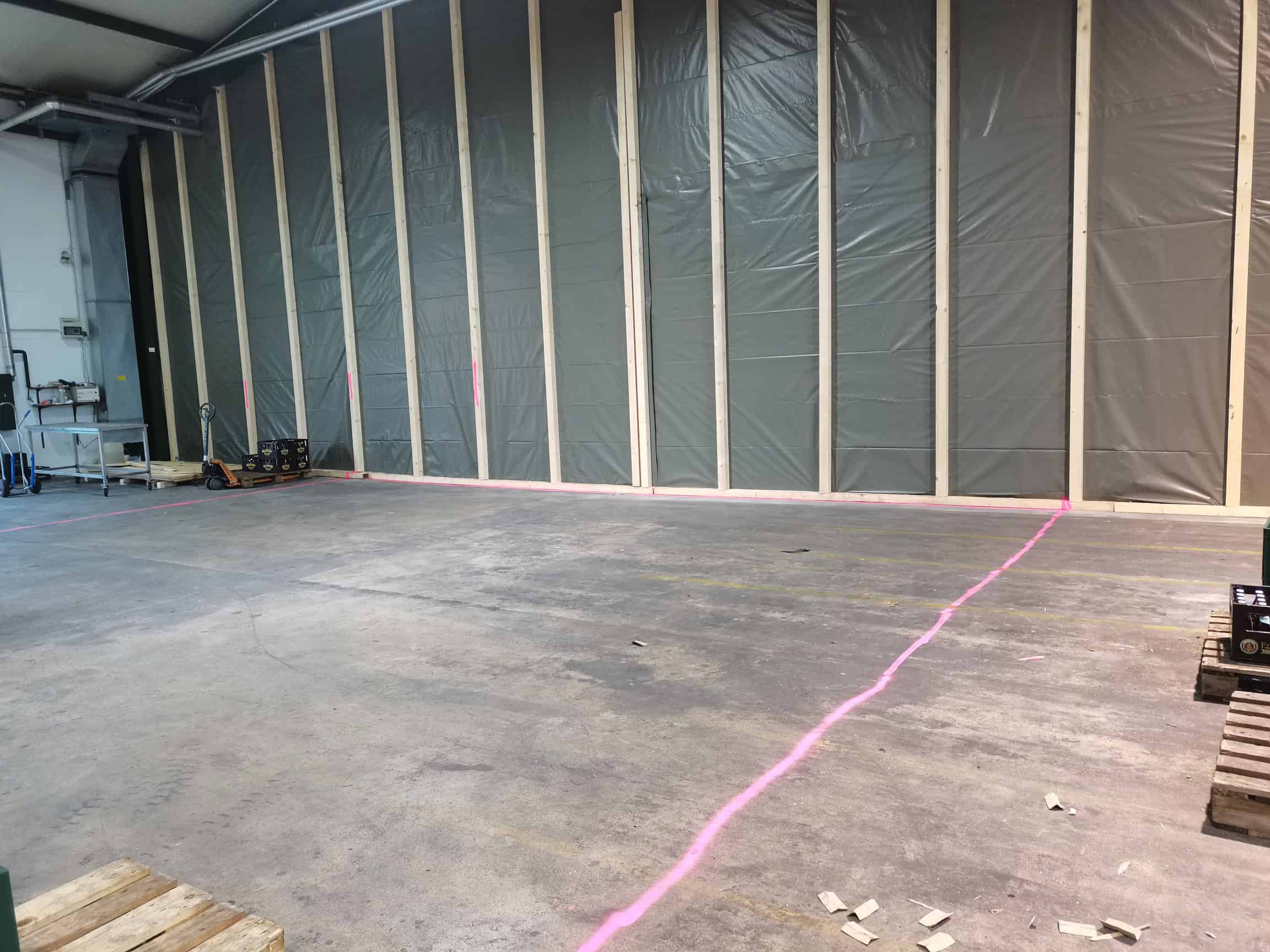

Auf den ersten Blick ist der Fortschritt nun nicht mehr so leicht auszumachen … aber hinter den großen Kulissen wird fleissig gearbeitet, damit das Sudhaus in 3-4 Wochen in Betrieb genommen werden kann – weitermachen!

KW17/19: Komplett!

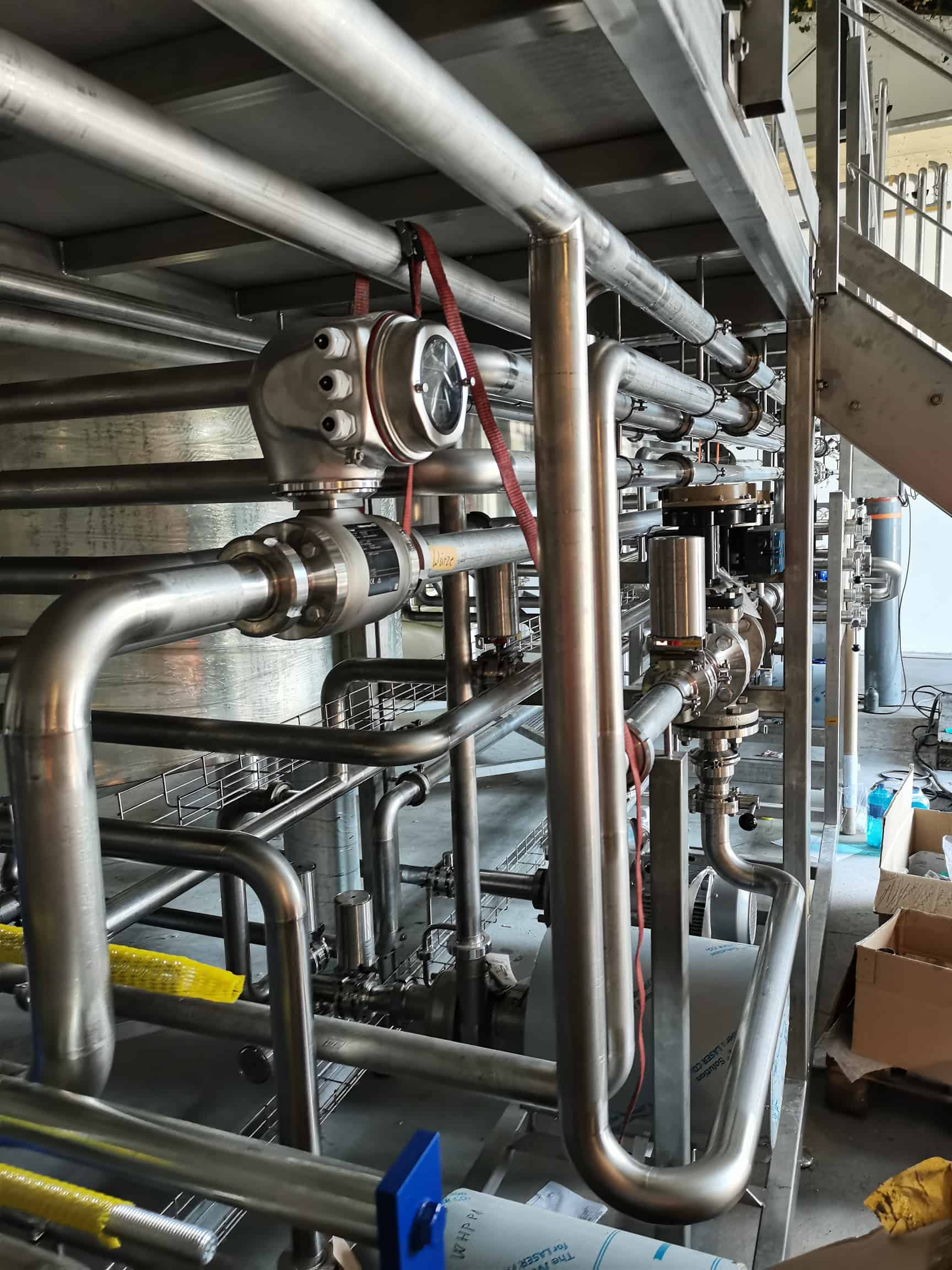

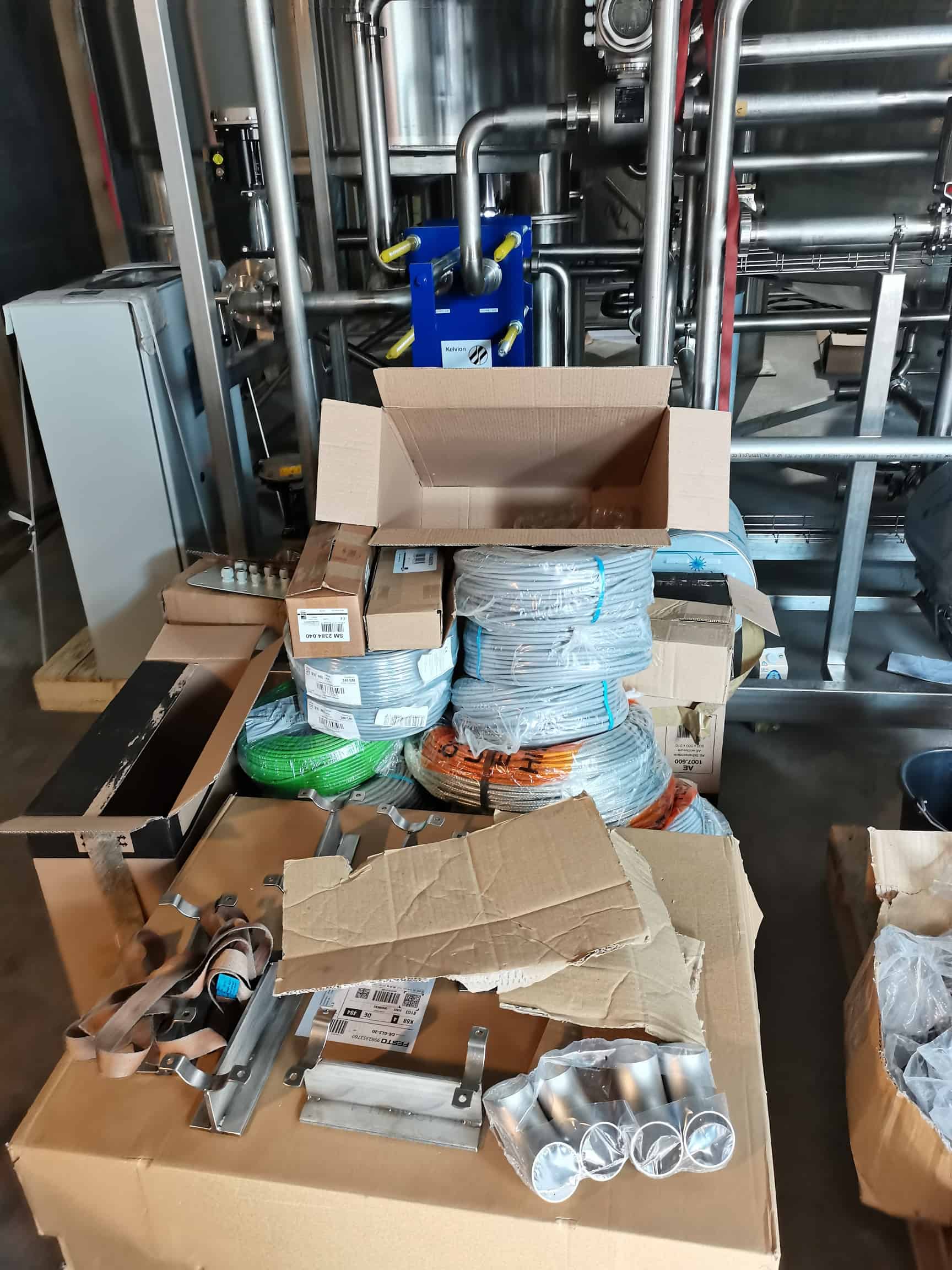

Wo man hinschaut ROHRE. Den ganzen Tag über sägen, schleifen, schweißen die fleissigen Kollegen von Sudhausbau all die Edelstahltanks zu einem großen Knäul zusammen. Anfang der Woche sind die restlichen Komponenten für das Sudhaus aus Hamburg eingetroffen – jetzt ist alles da, was wir für die SMART FACTORY BRAUEREI brauchen. Endspurt!

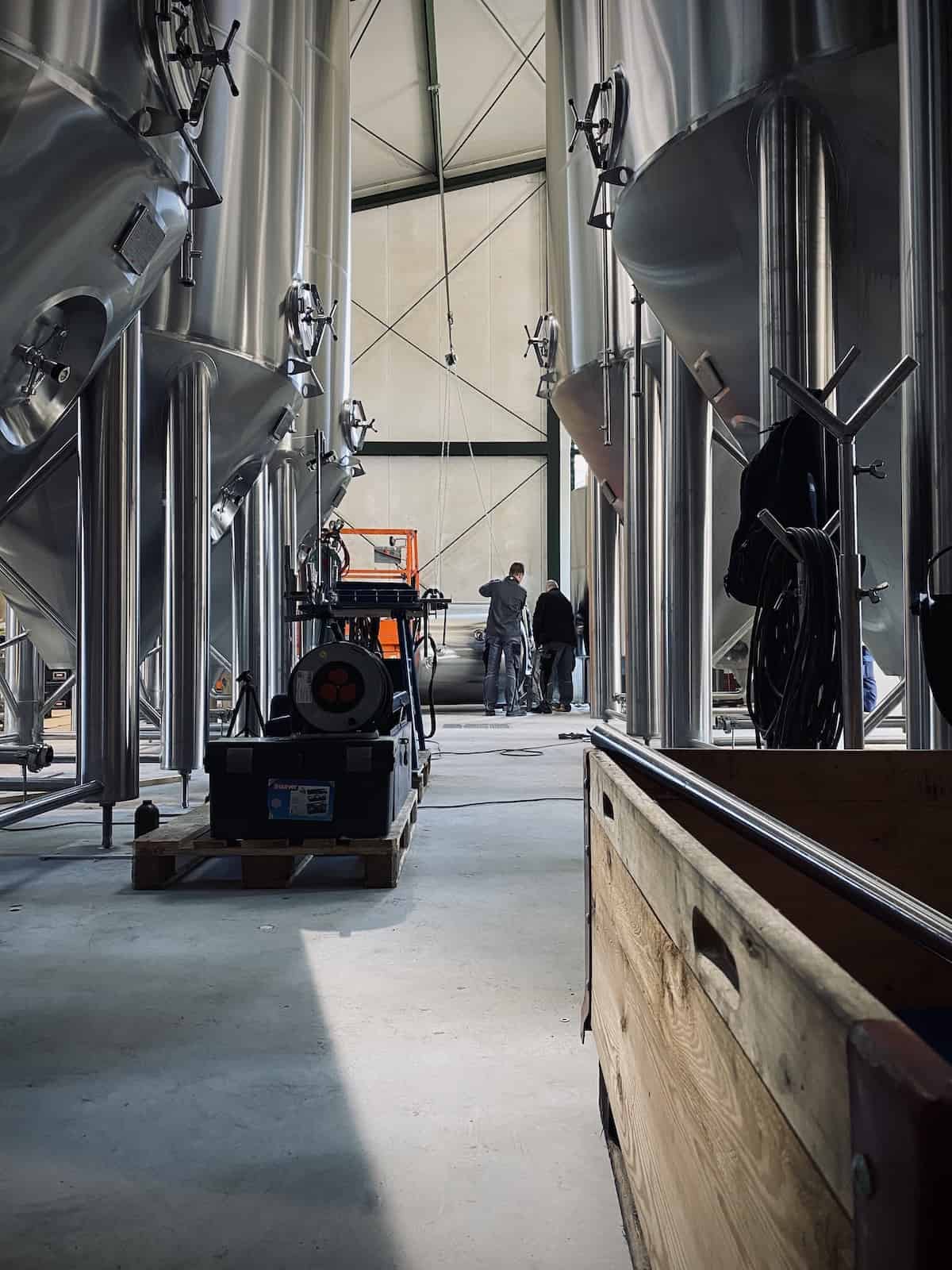

KW 15/16: Man at work …

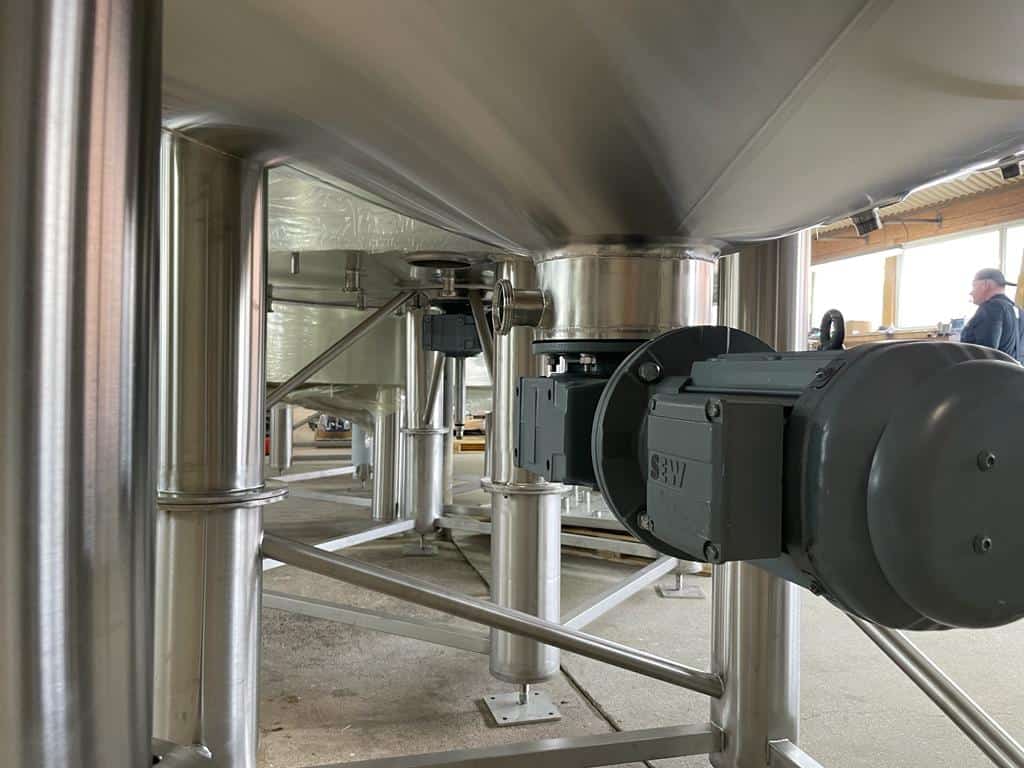

Alle Tanks und das automatische Reinigungssystem sind aufgestellt und müssen nun miteinander verbunden werden. Ein kilometerlanges Leitungsnetz entsteht – Stück für Stück, Teil für Teil …

KW14: Richtig was geschafft!

Es hat einen RUCK gemacht … jetzt sieht man schon, wie sich alles zusammenfügen wird. Dank an alle Monteure, Schweißer, Maurer, Fernfahrer, Kranfahrer, Ingenieure, Elektriker und an unser Team: Danke für’s anpacken und danke für die Geduld!

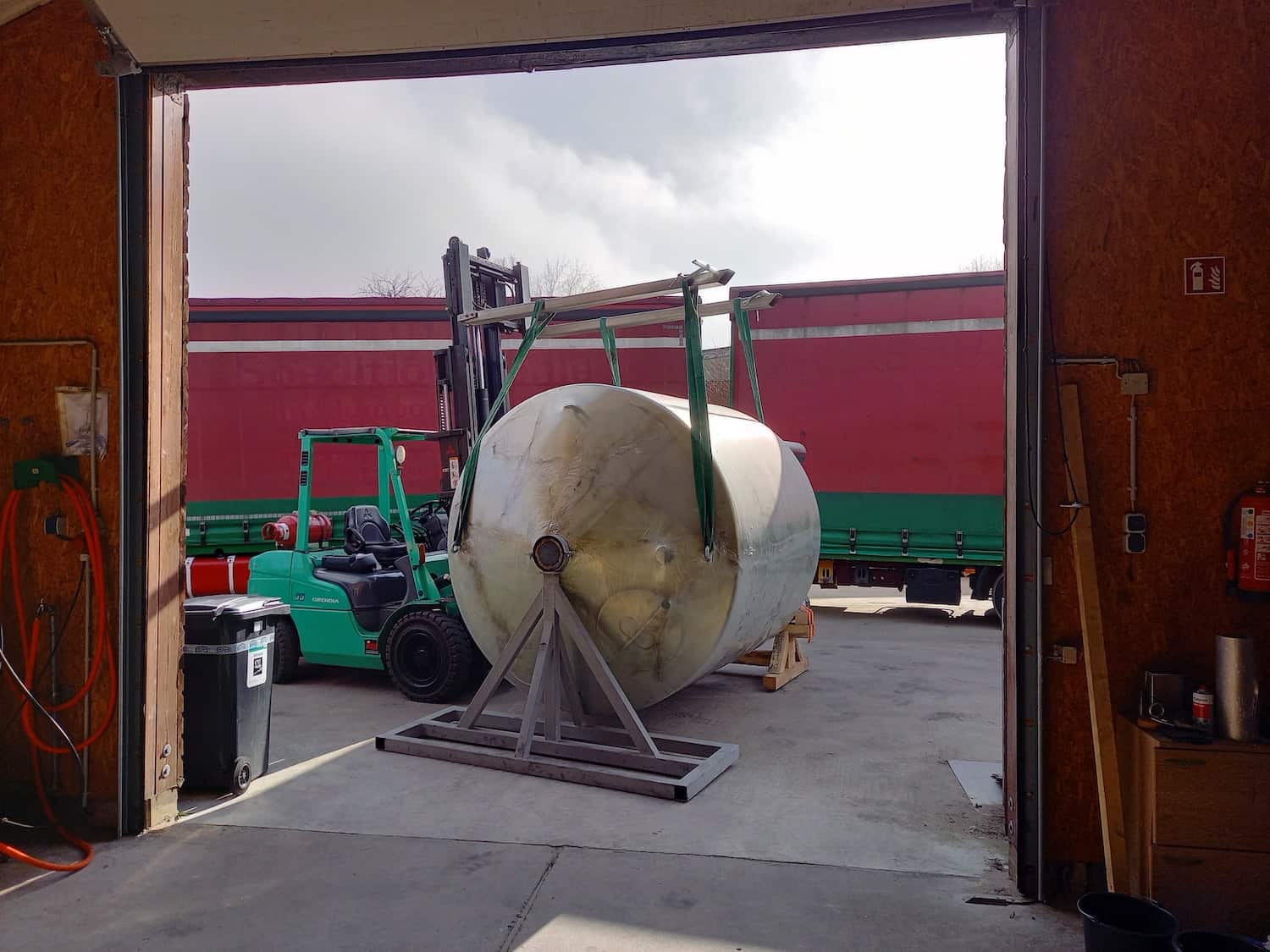

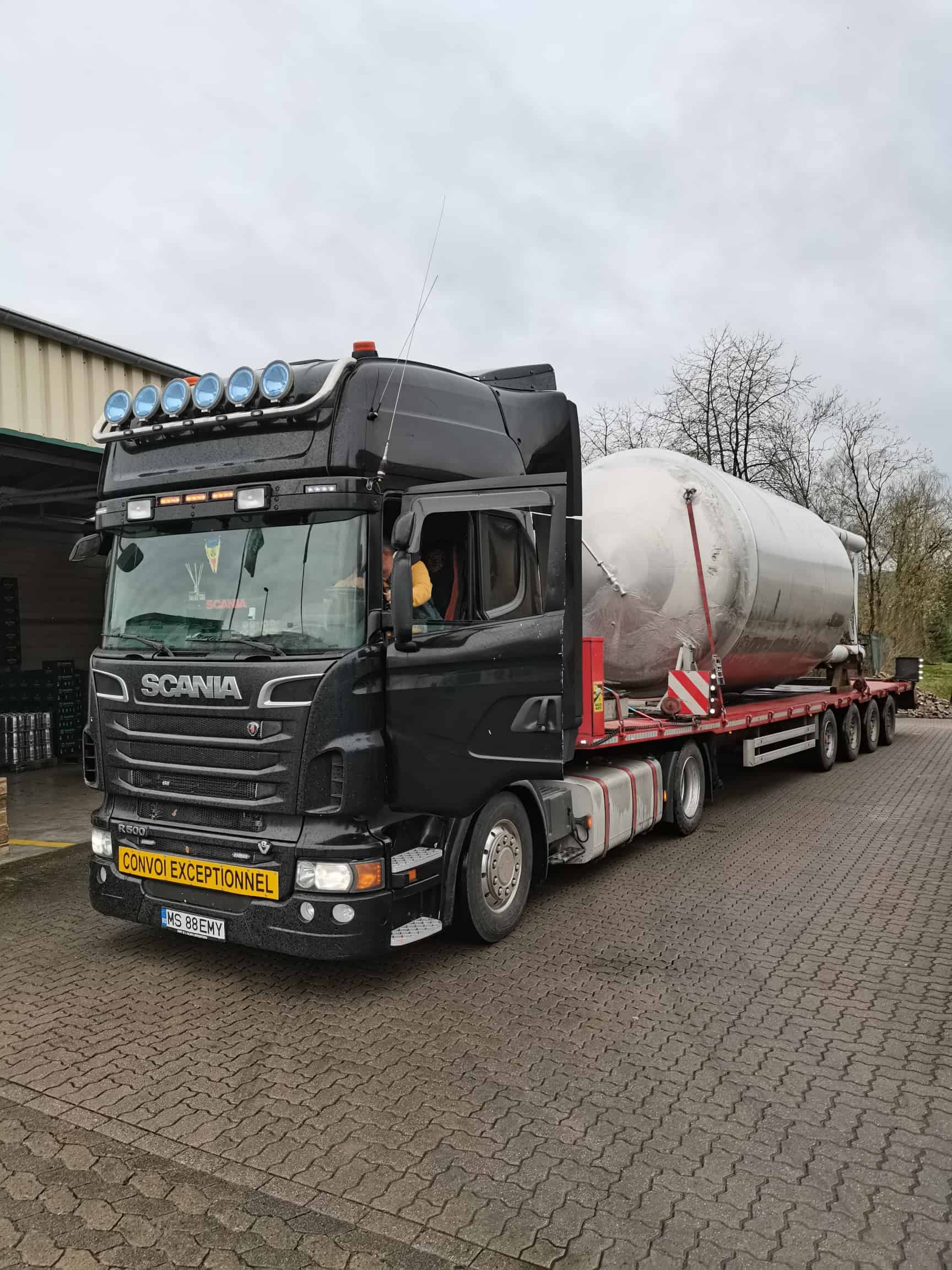

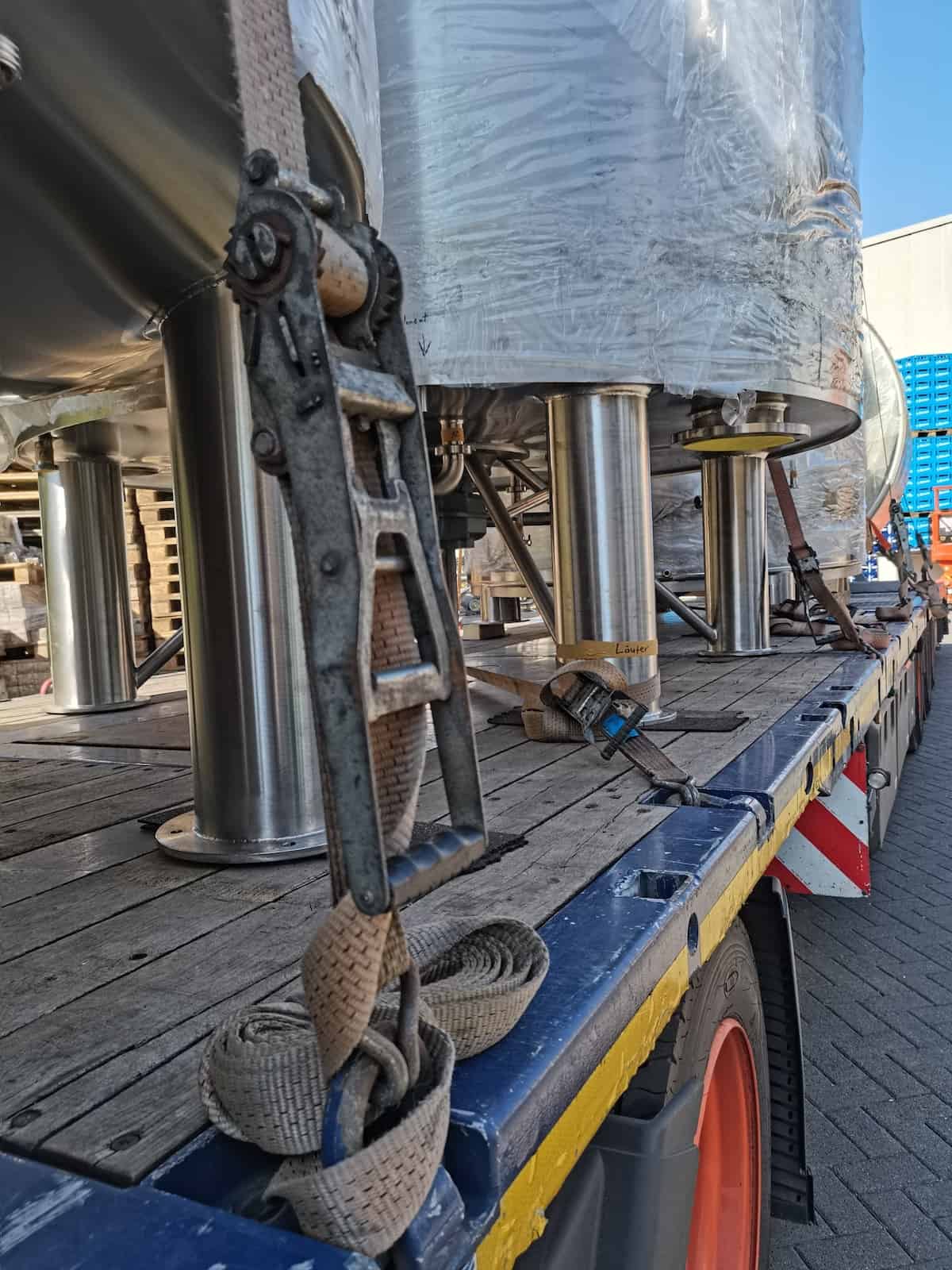

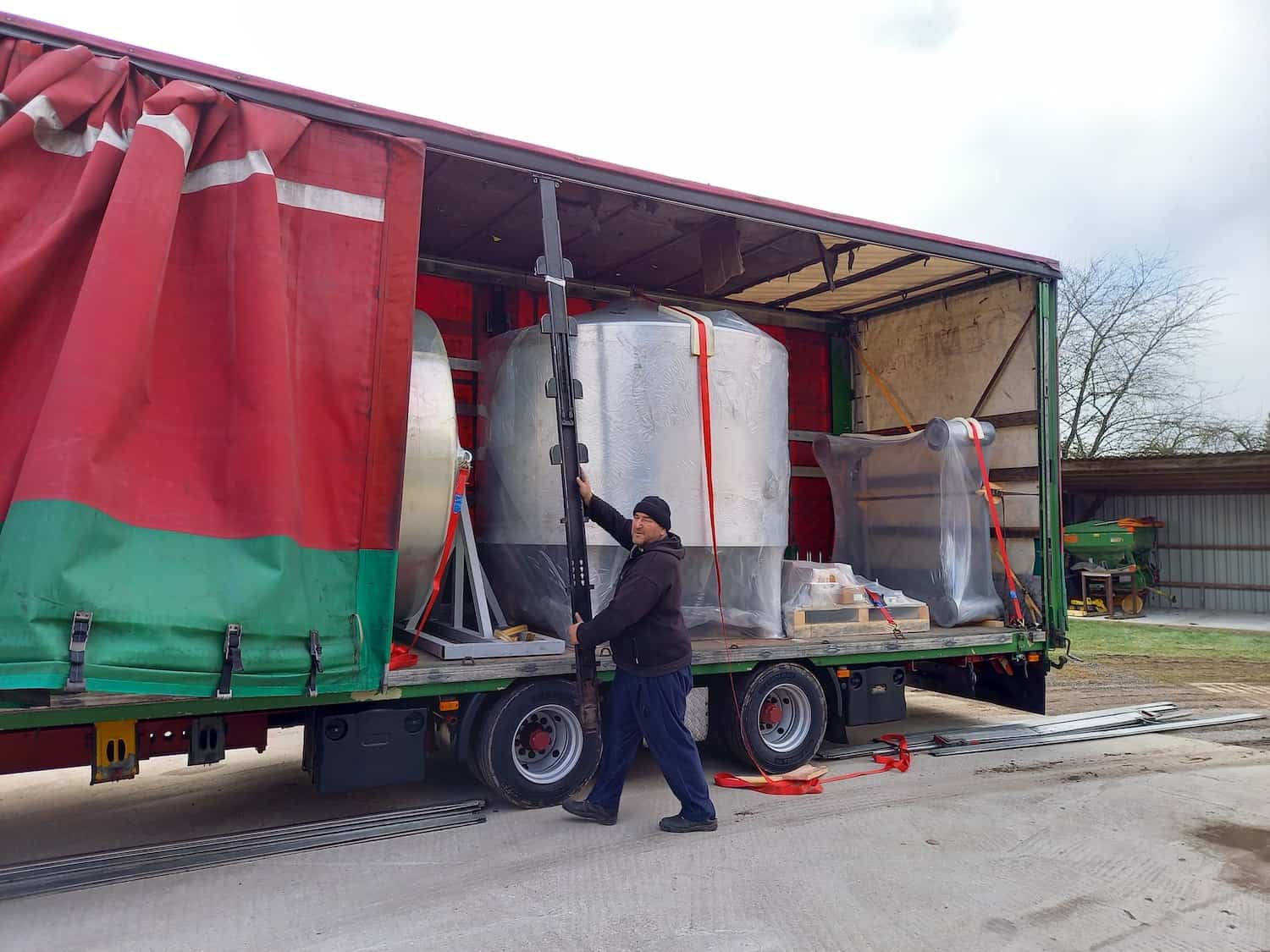

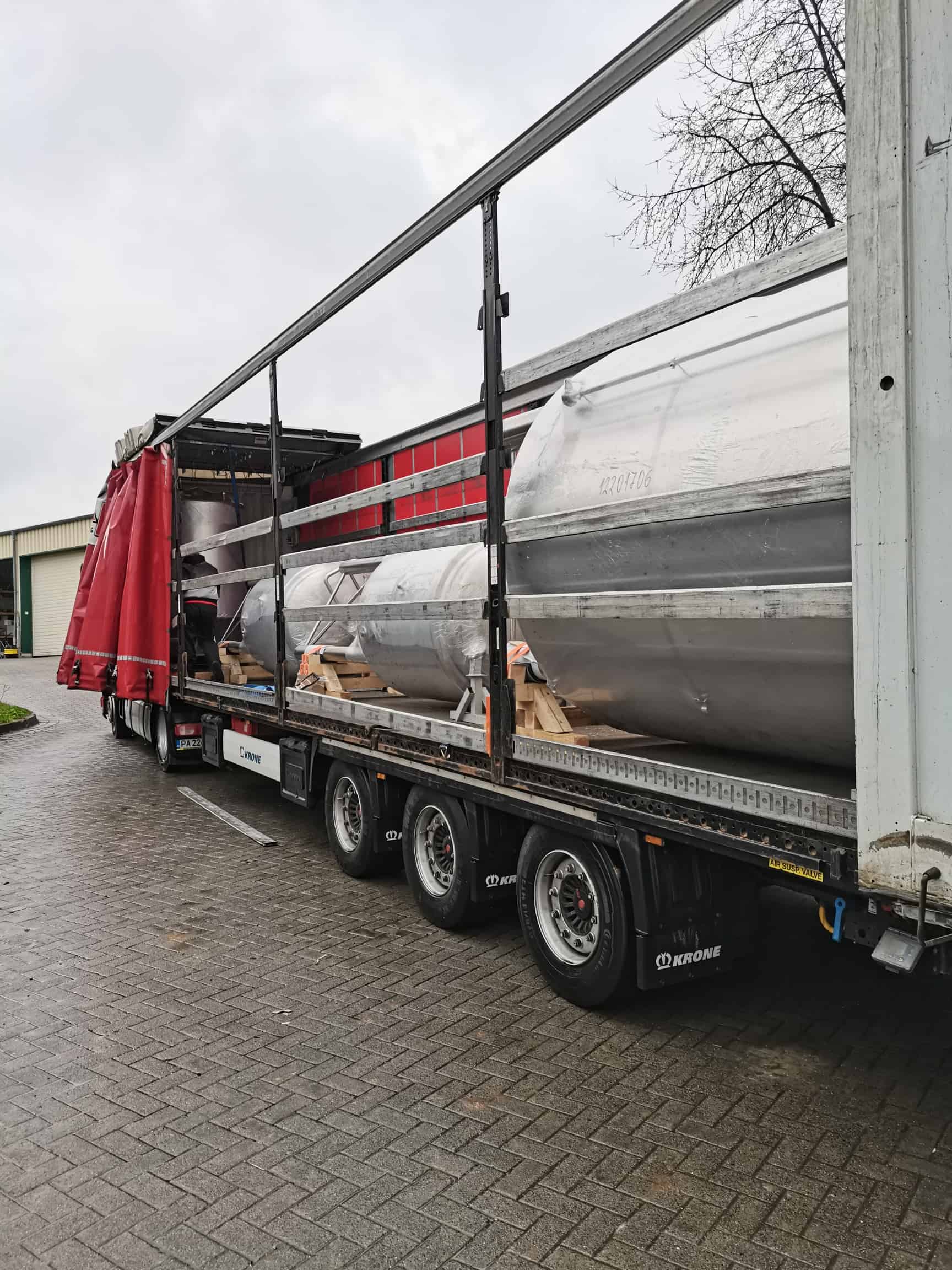

KW13/14: Edelstahl aus Bulgarien II

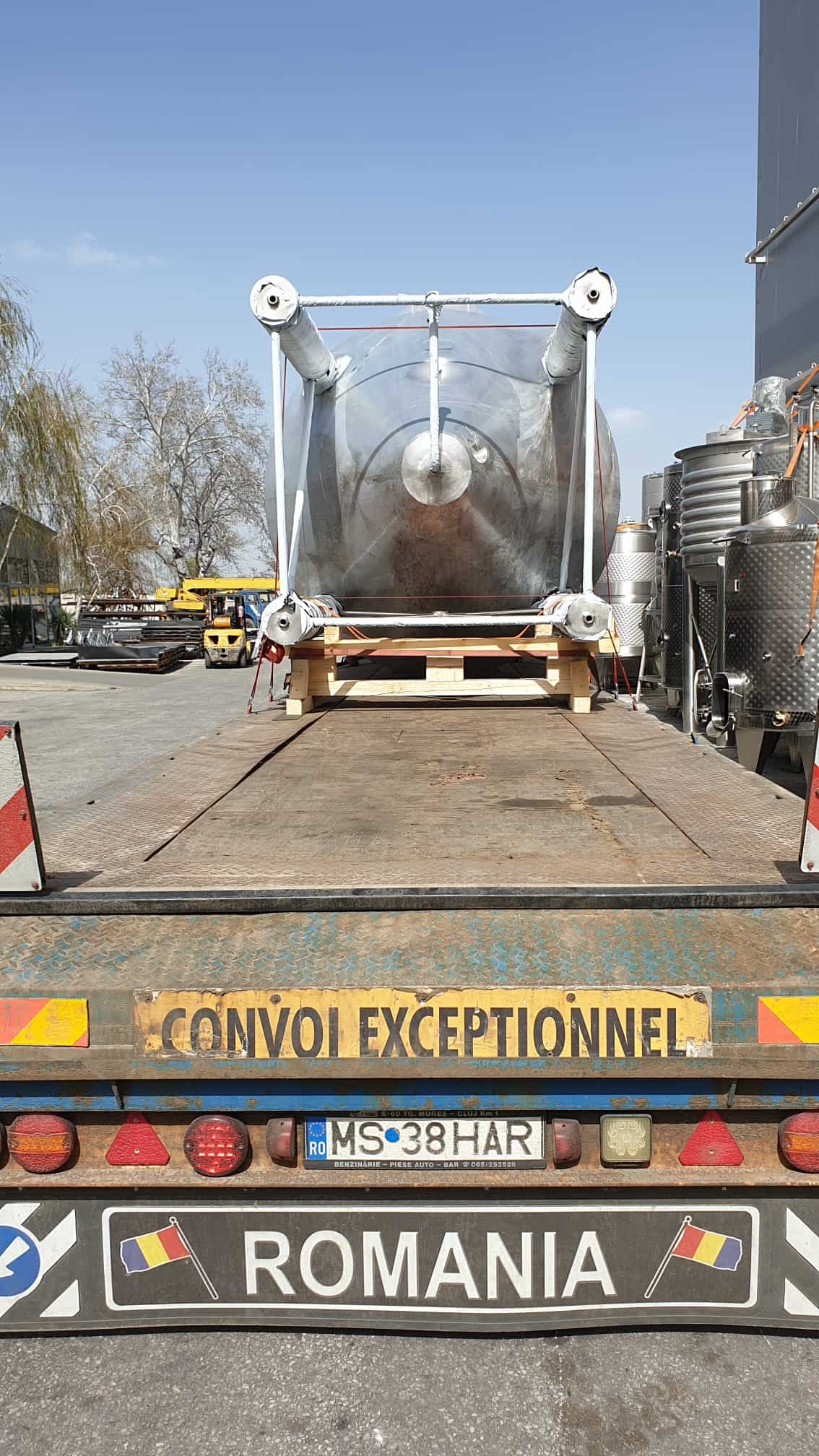

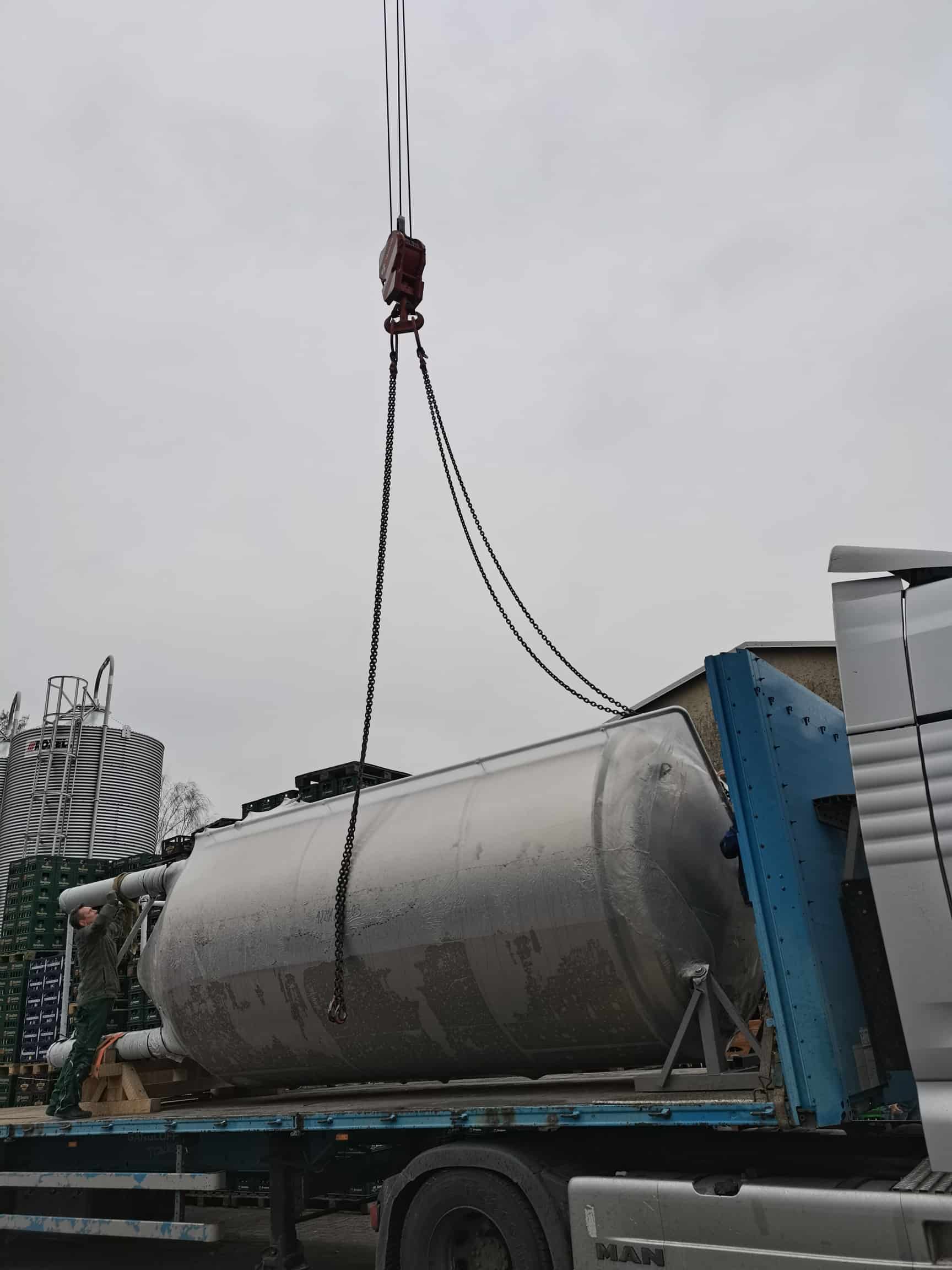

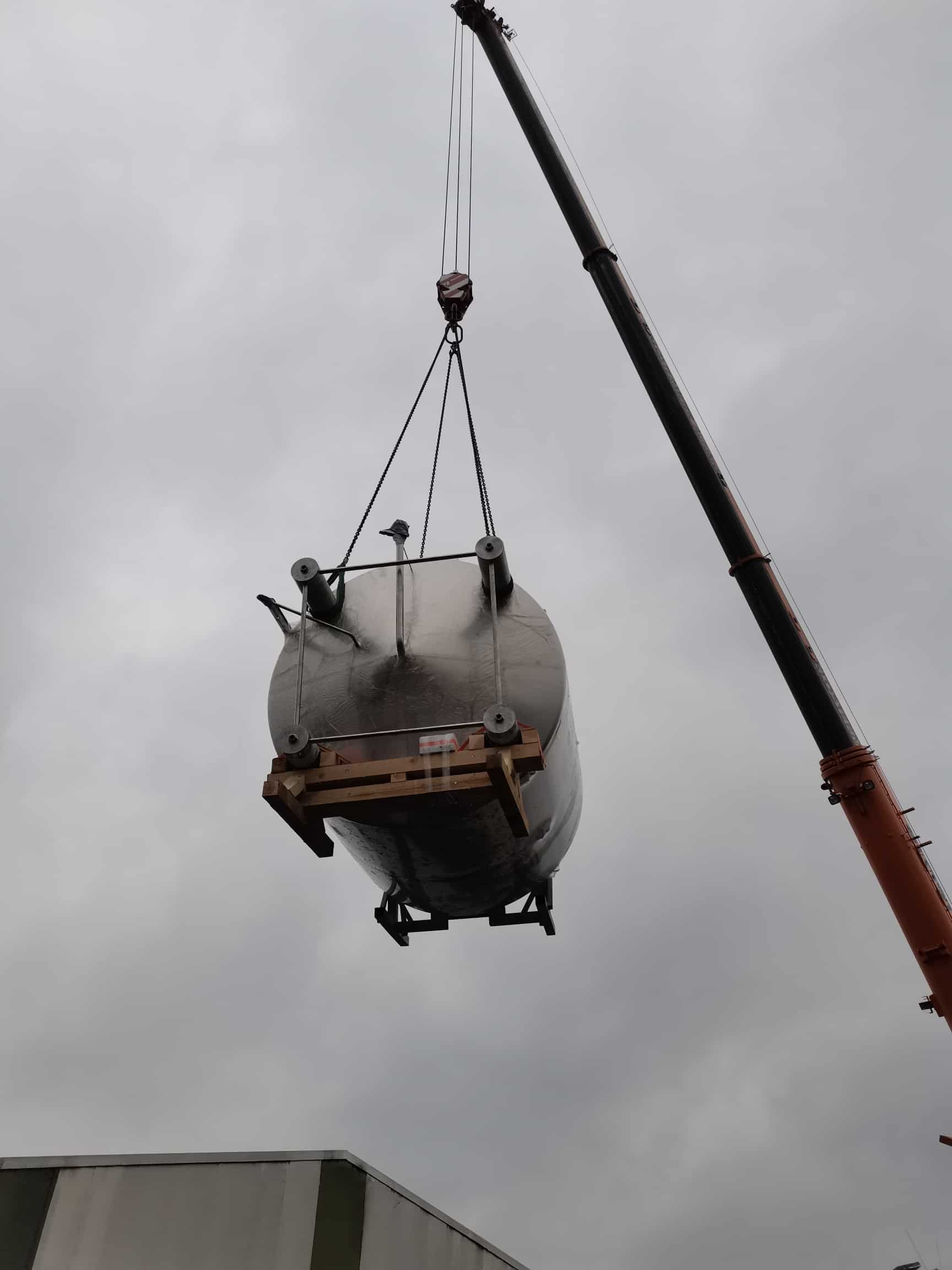

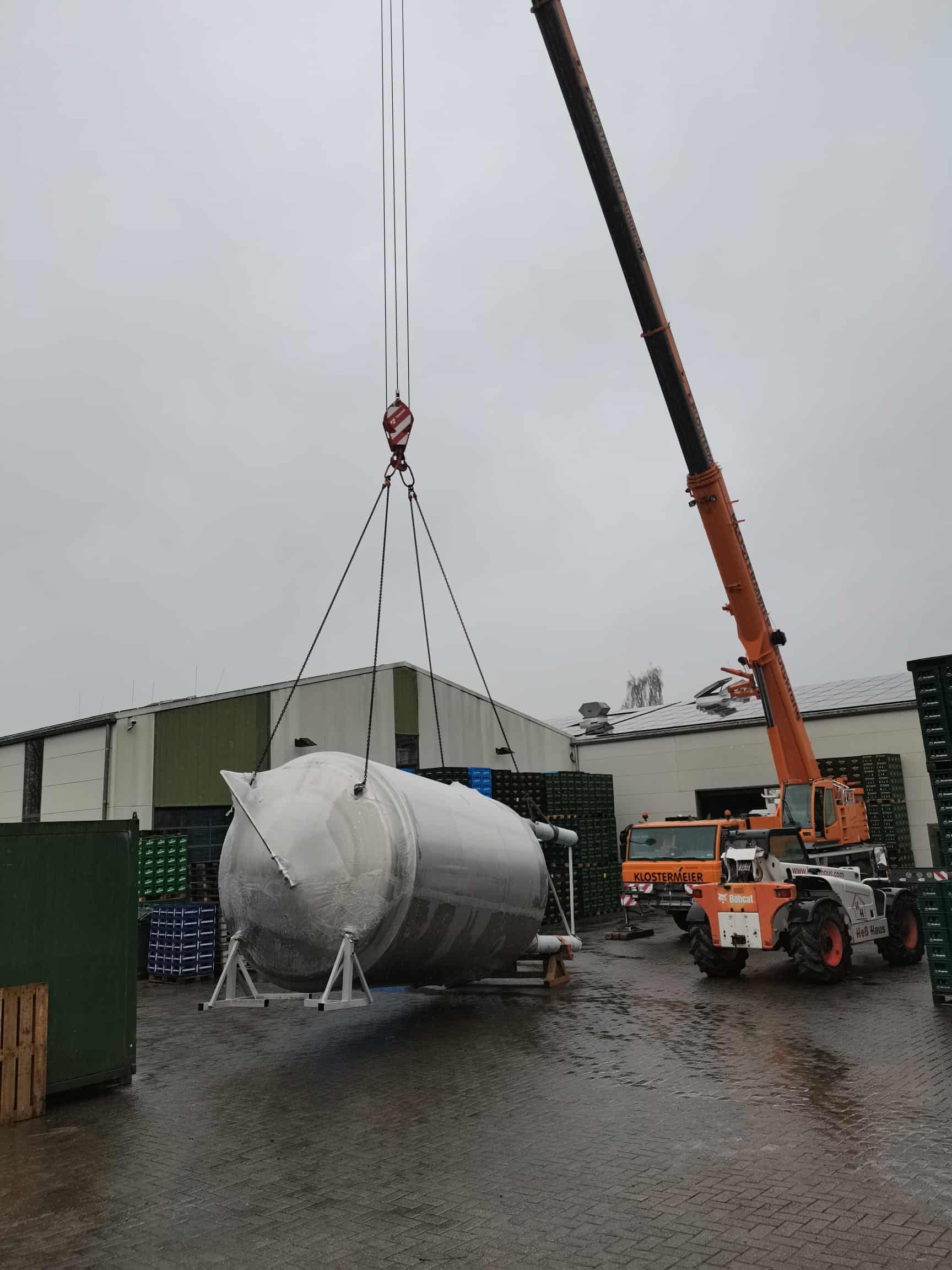

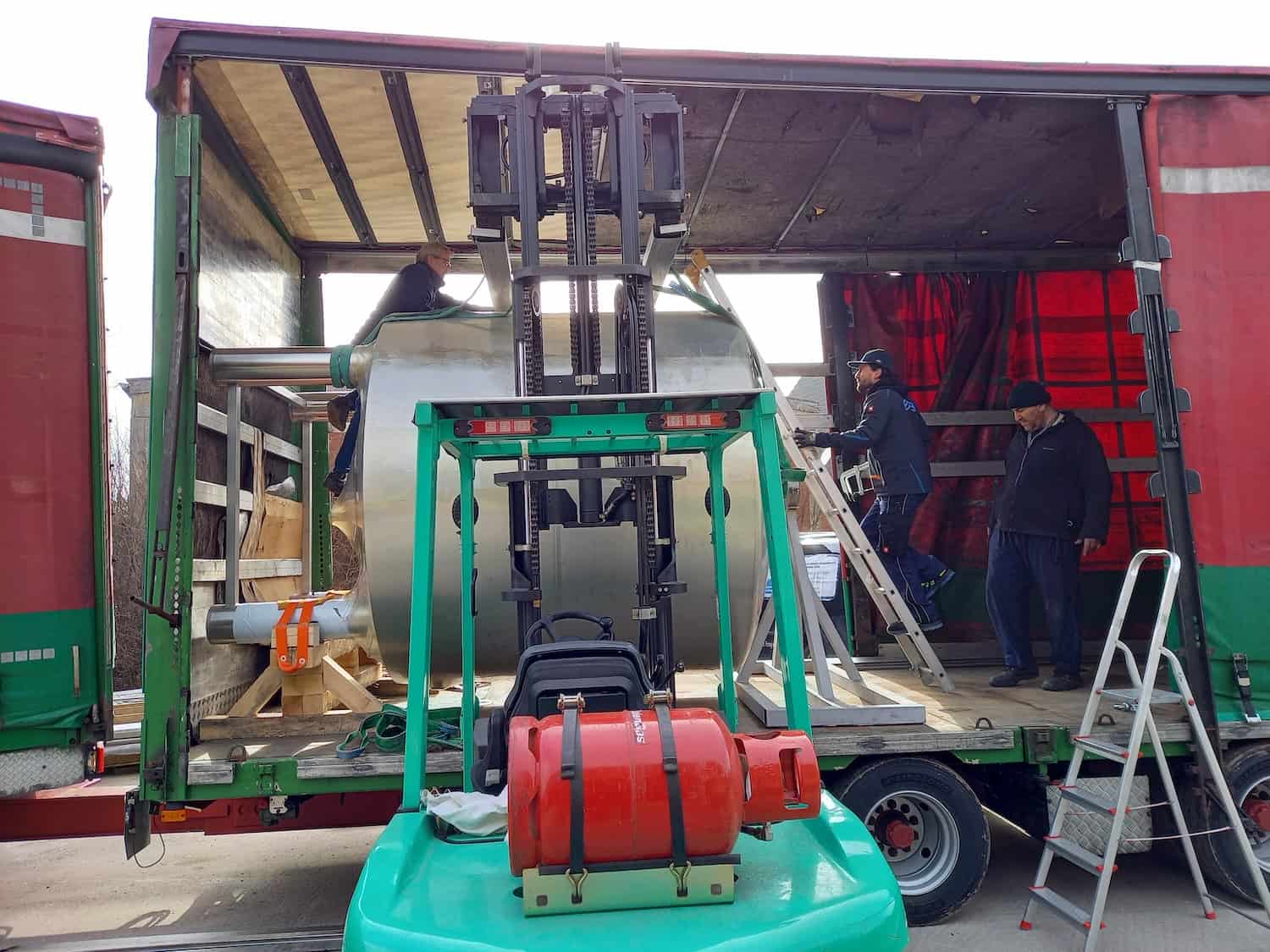

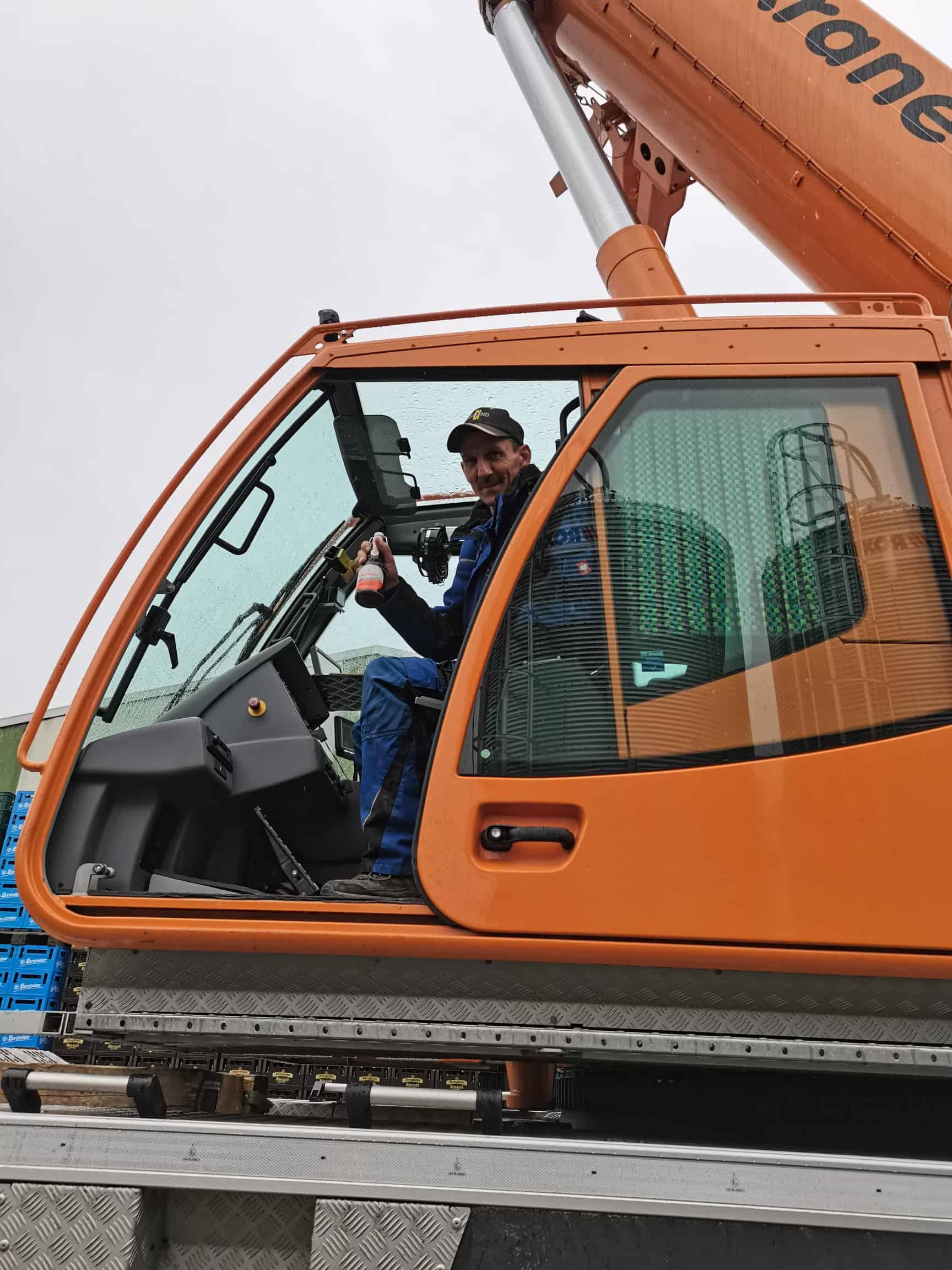

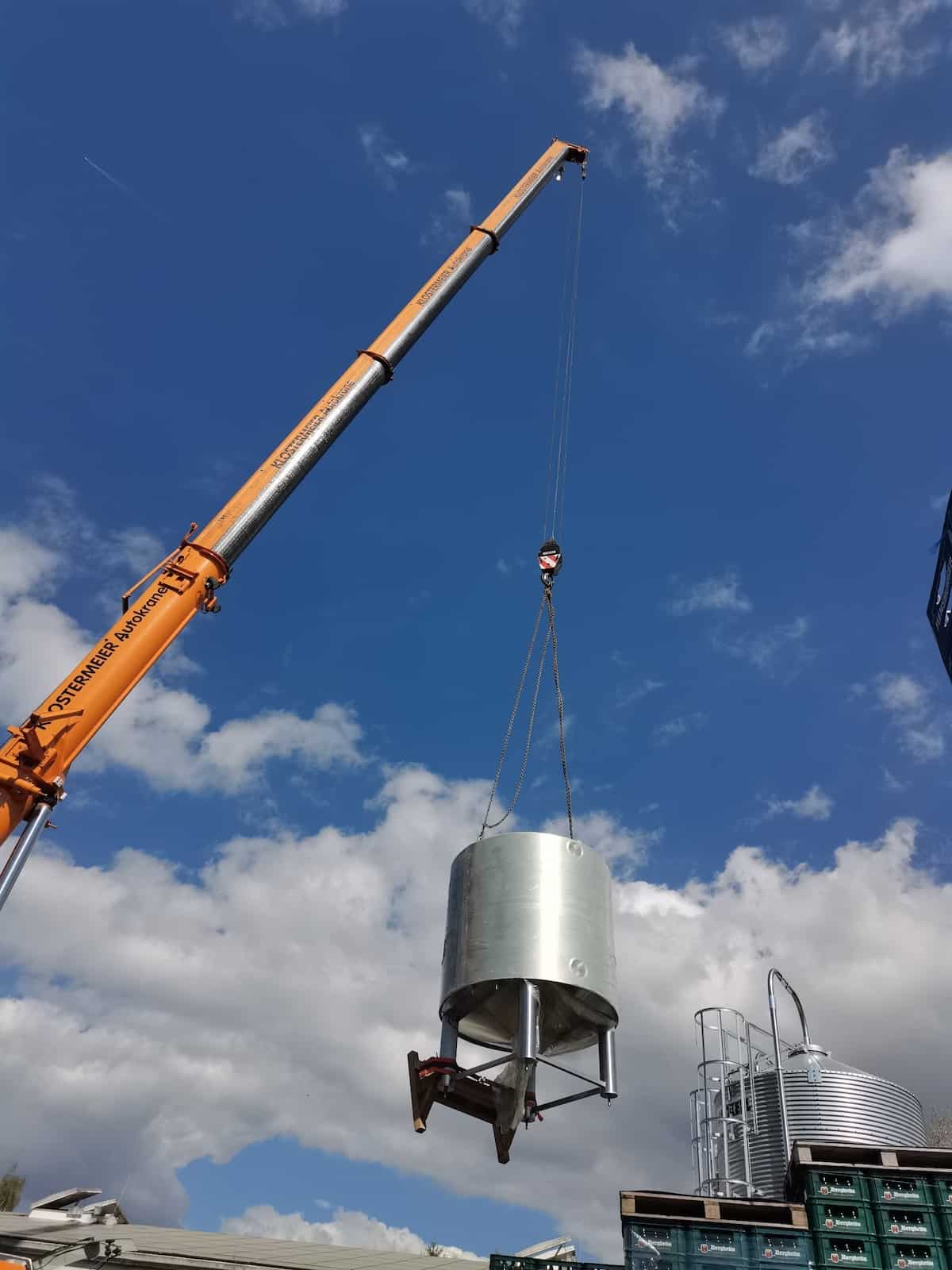

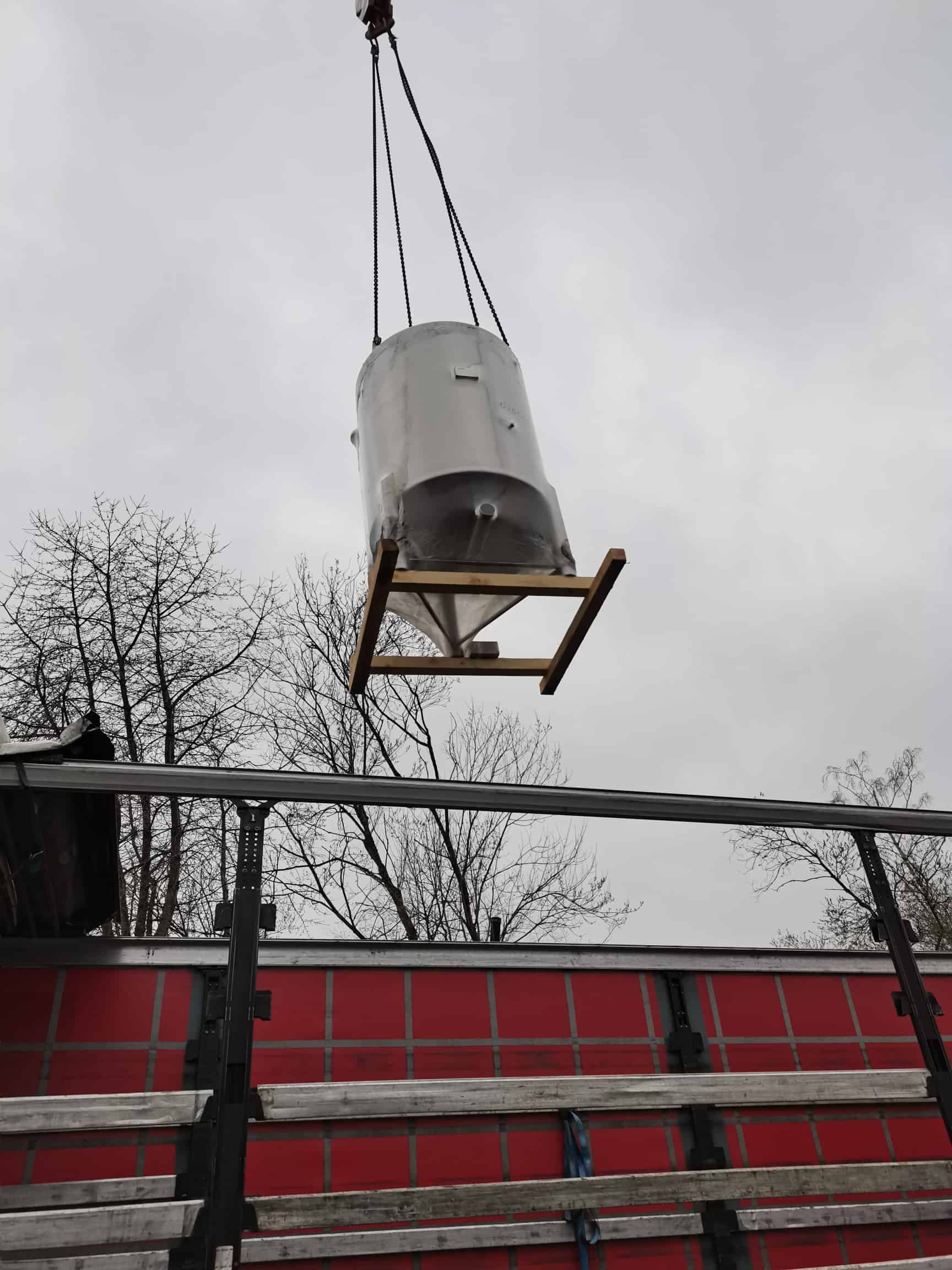

Sehnlichst erwartet: vier 120 HL (12.000 Liter) und drei 240 HL  (24.000 Liter) Unitanks, sowie mehrere Tanks für die Infrastruktur der automatischen Reinigungsanlage. Die Teils riesigen Geräte wurden mit allen Tricks in die Halle eingebracht – Klostermeier hilft mit einem stattlichen Autokran! Geschafft! Jetzt fehlten nur noch die Teile für das neue Sudhaus.

KW13: Aufbau der Malzbasis Alpha 1

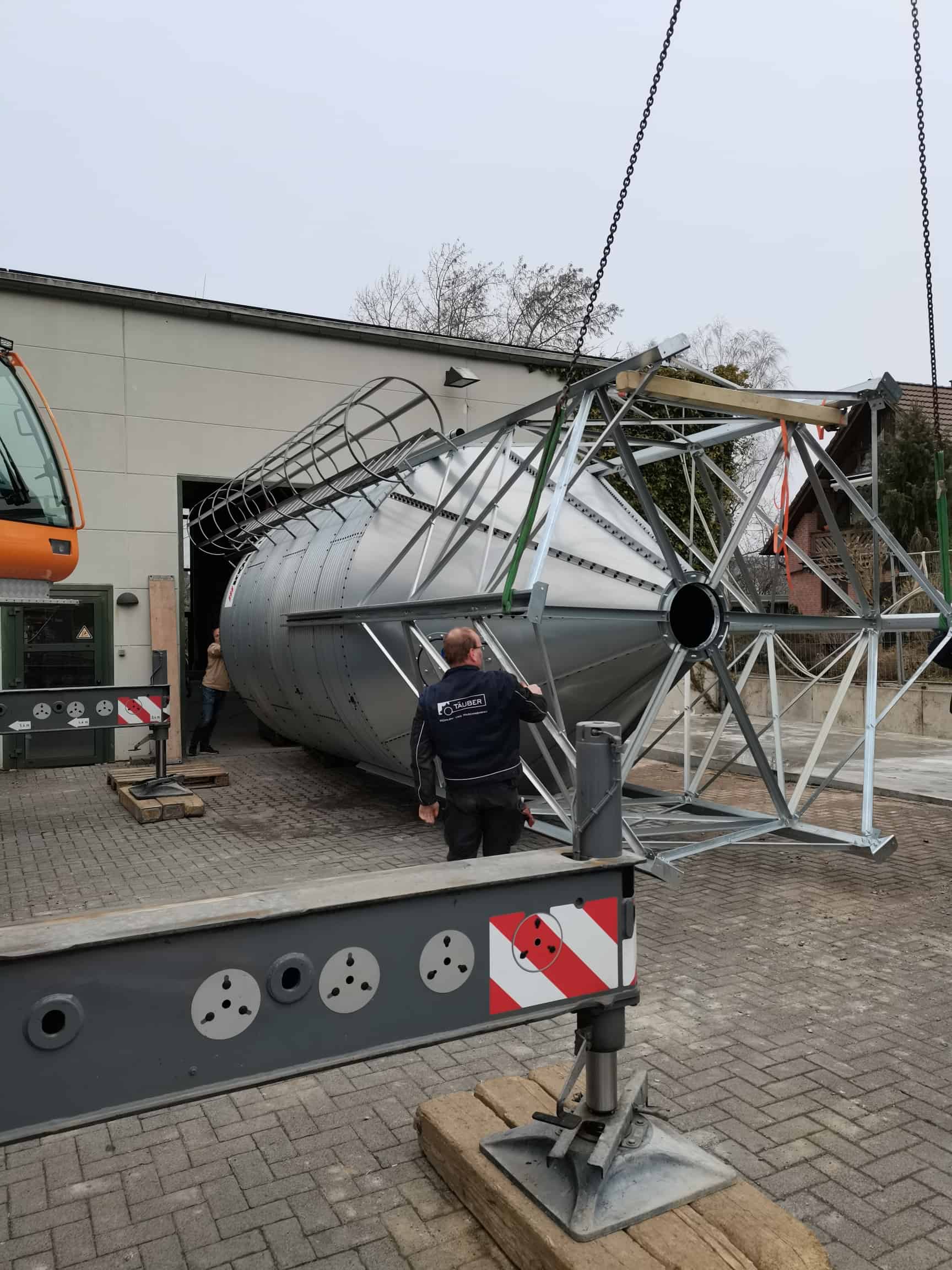

Auf den ersten Blick sieht es aus, als ob wir zum Mond wollten – warum eigentlich nicht? In Einzelteilen geliefert, wurden die beiden neuen Türme zusammengeschraubt und mithilfe eines riesigen Krans auf die neu gegossenen Fundamente gestellt – passt!

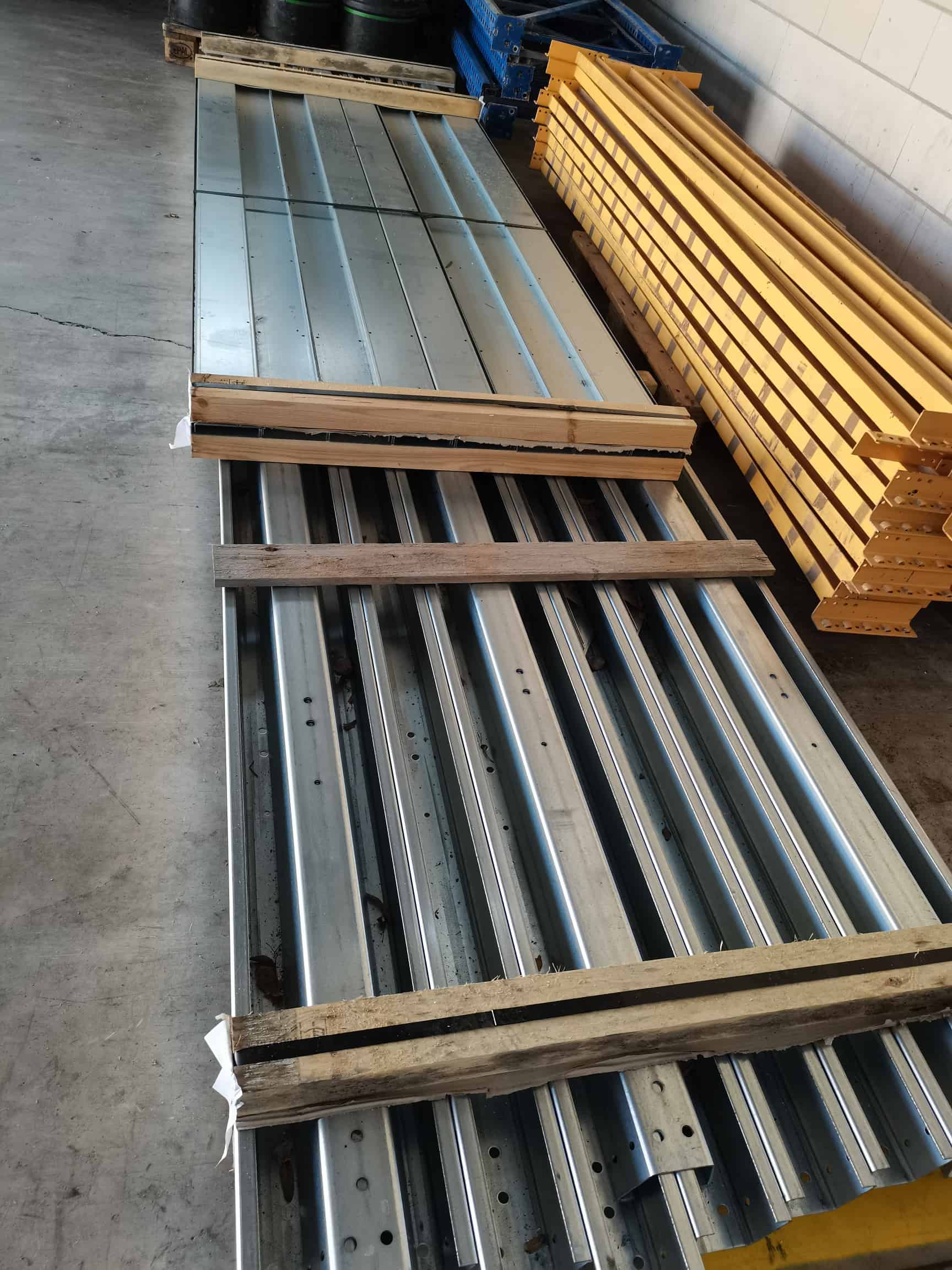

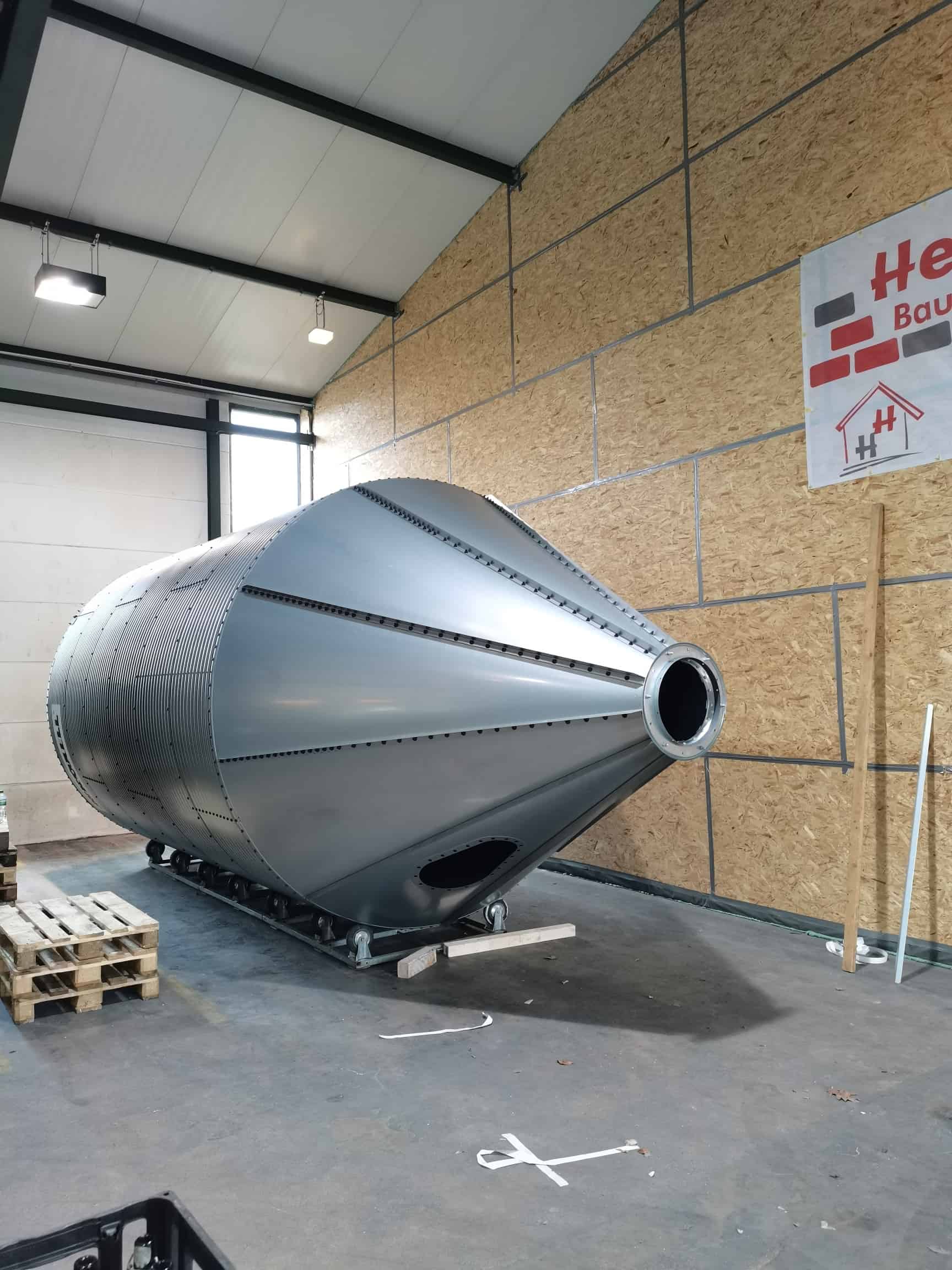

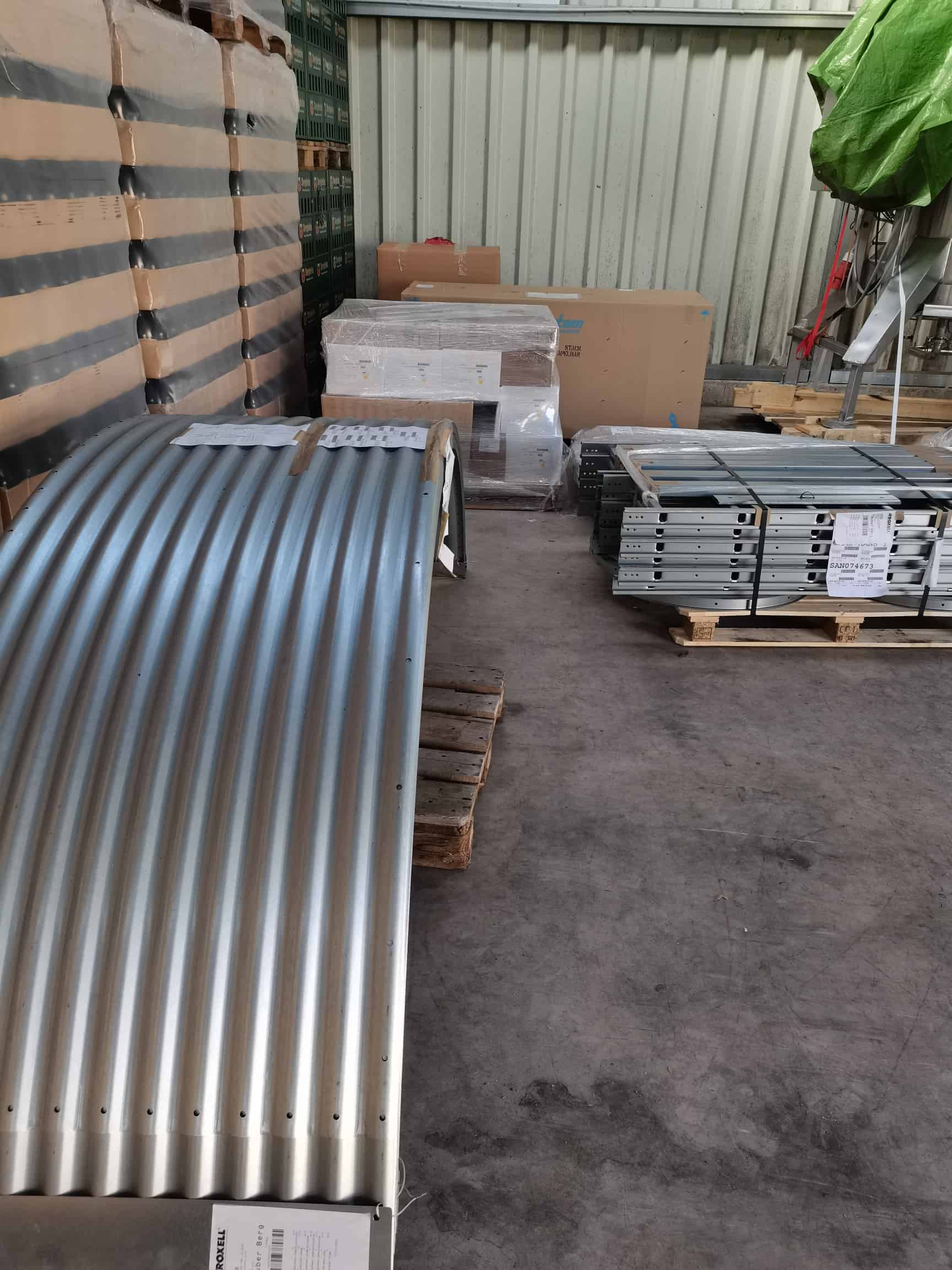

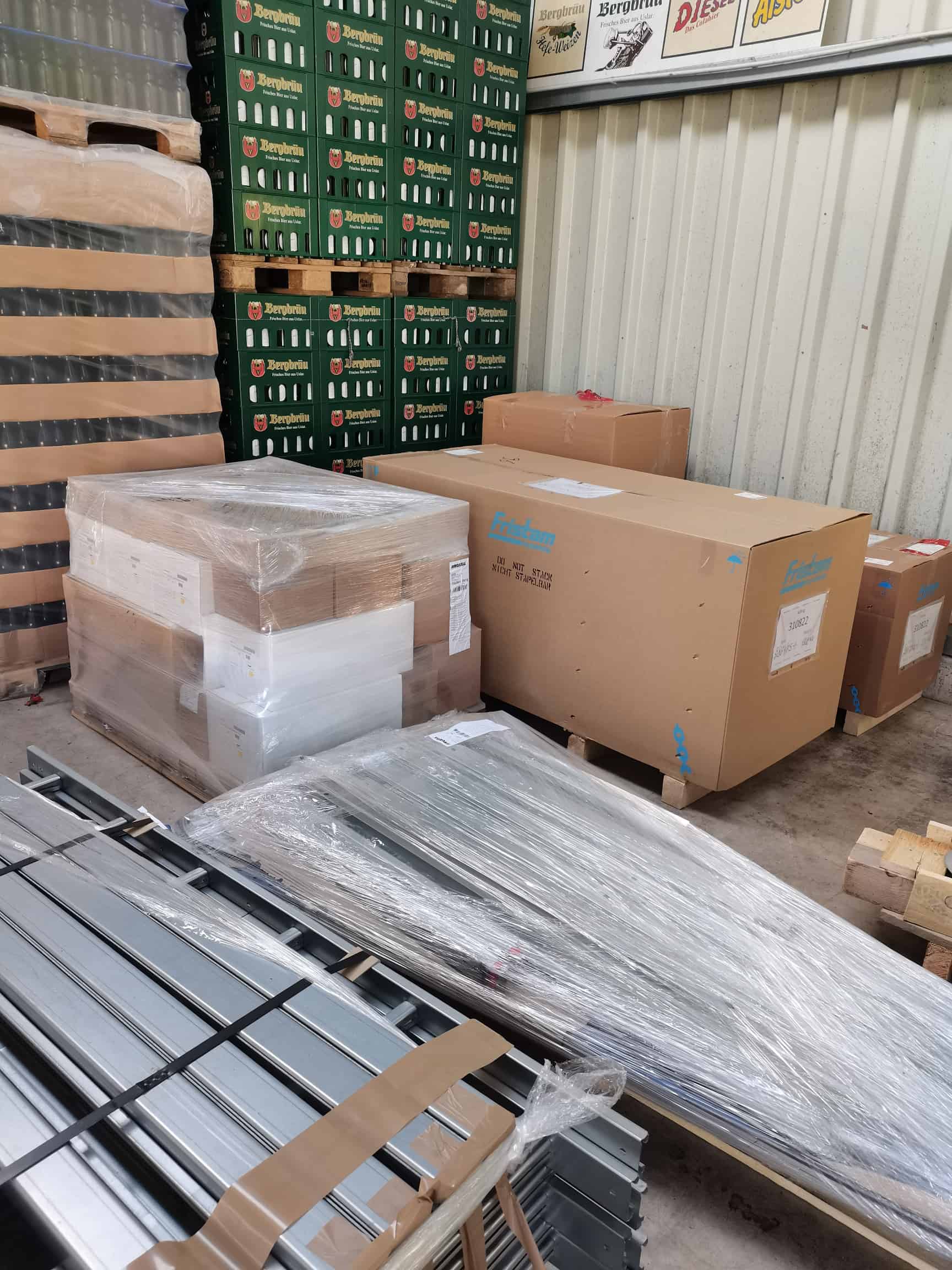

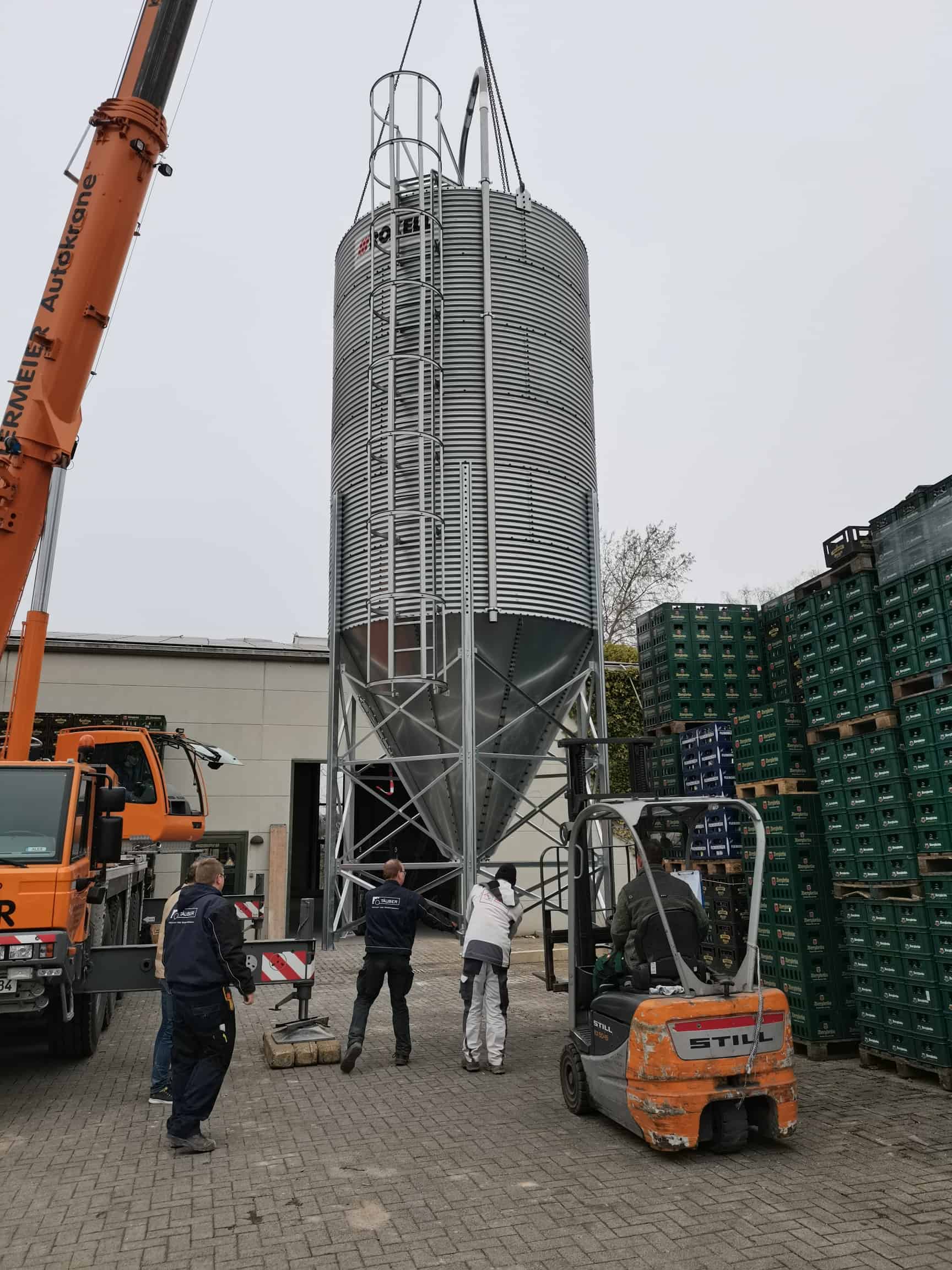

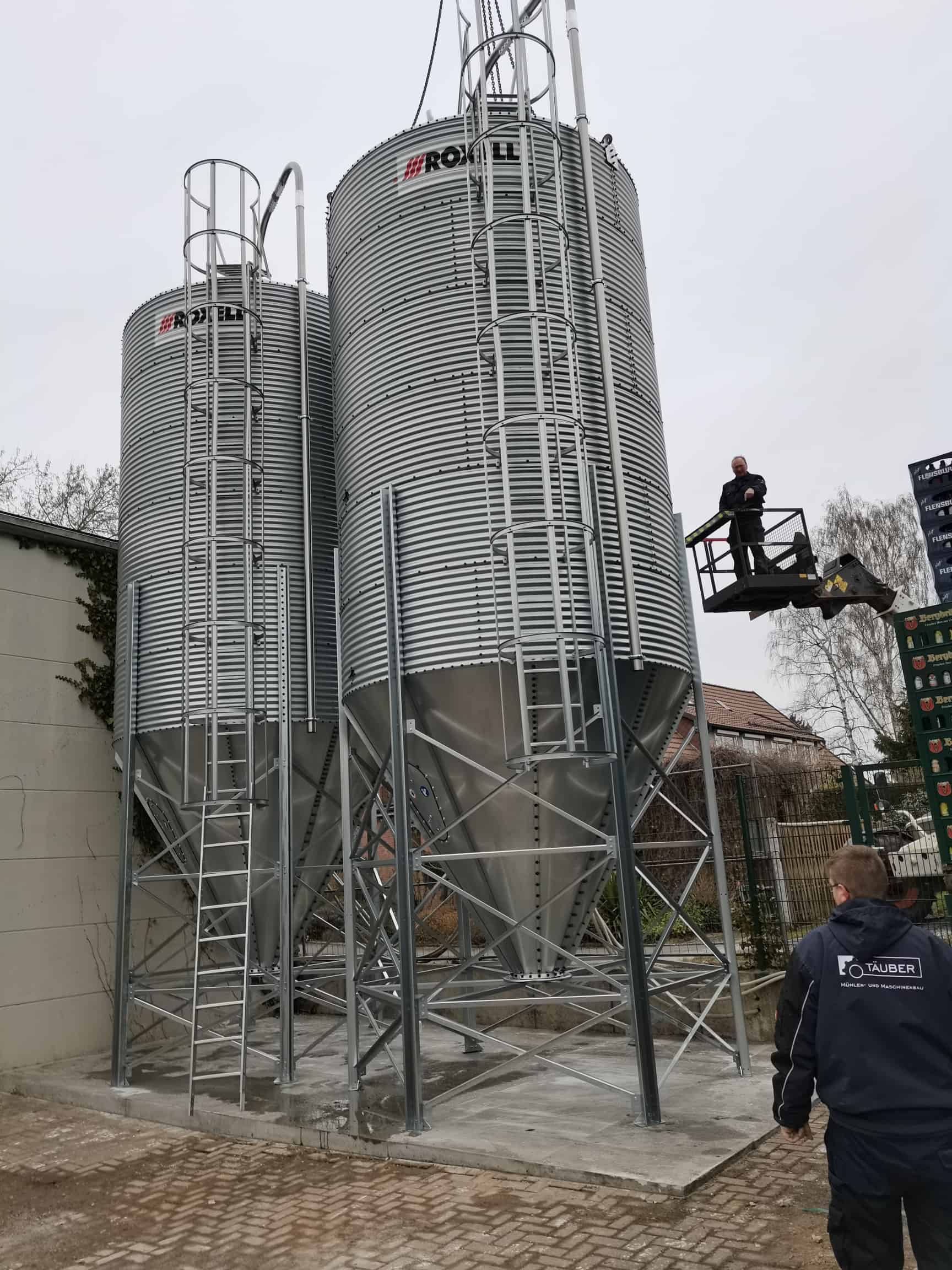

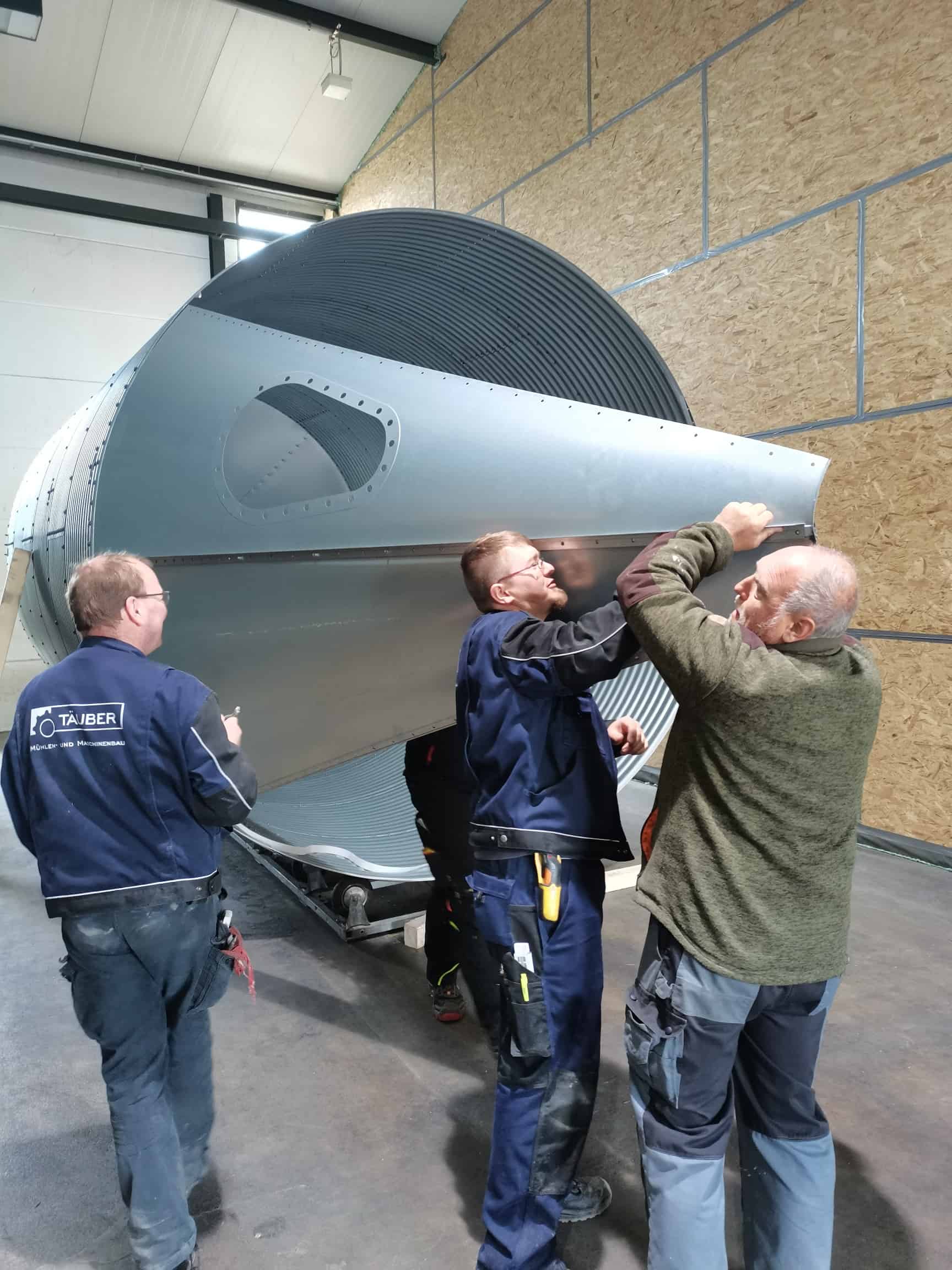

KW12: Zwei Malzsilos … als Bausatz!

Wir waren überrascht, als die neuen Malzsilos geliefert wurden. Als Bausatz! Insgesamt fassen sie zukünftig 54 Tonnen beste Braugerste und werden aufgebaut, sobald die Fundamente durchgetrocknet sind.

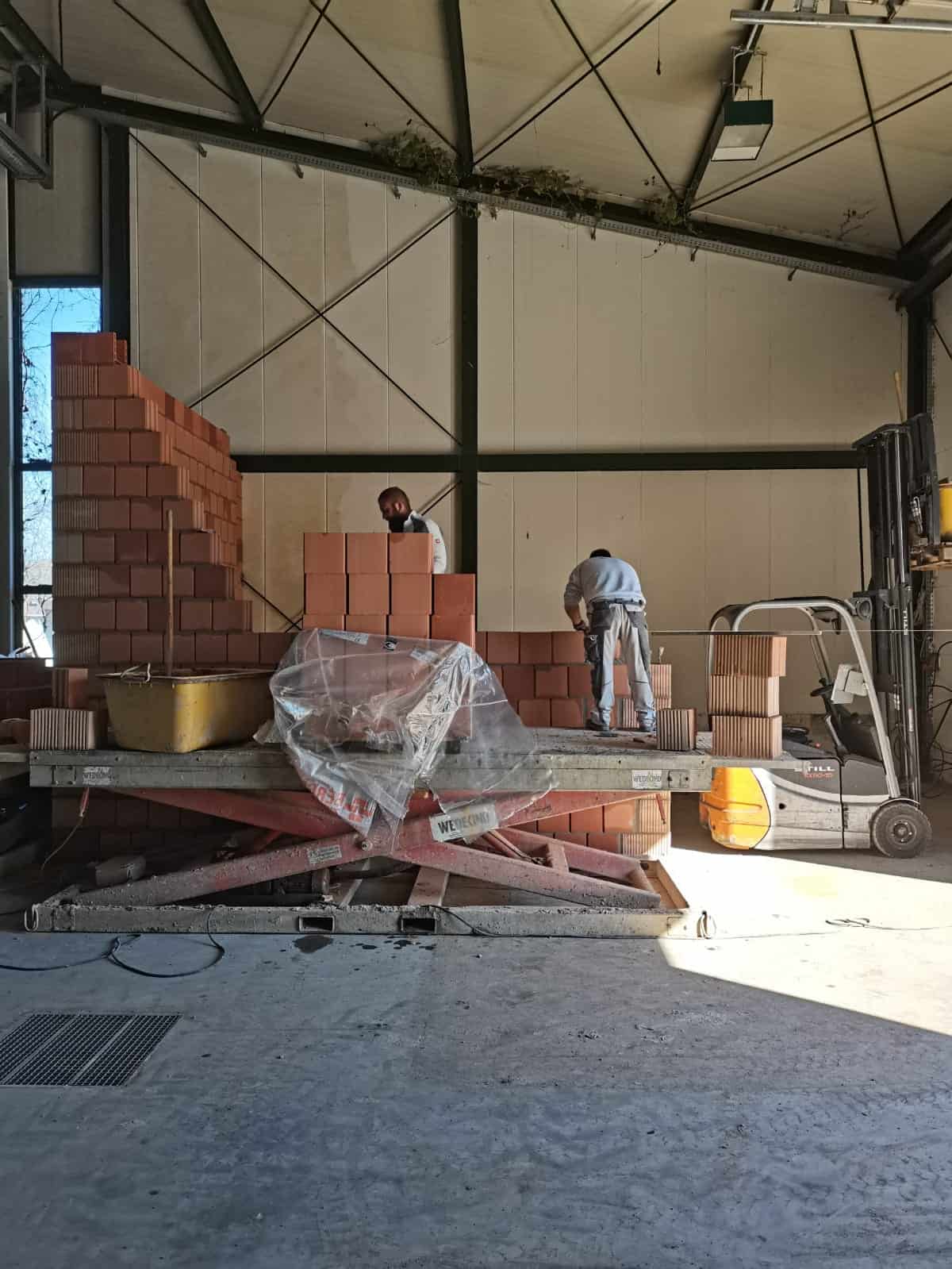

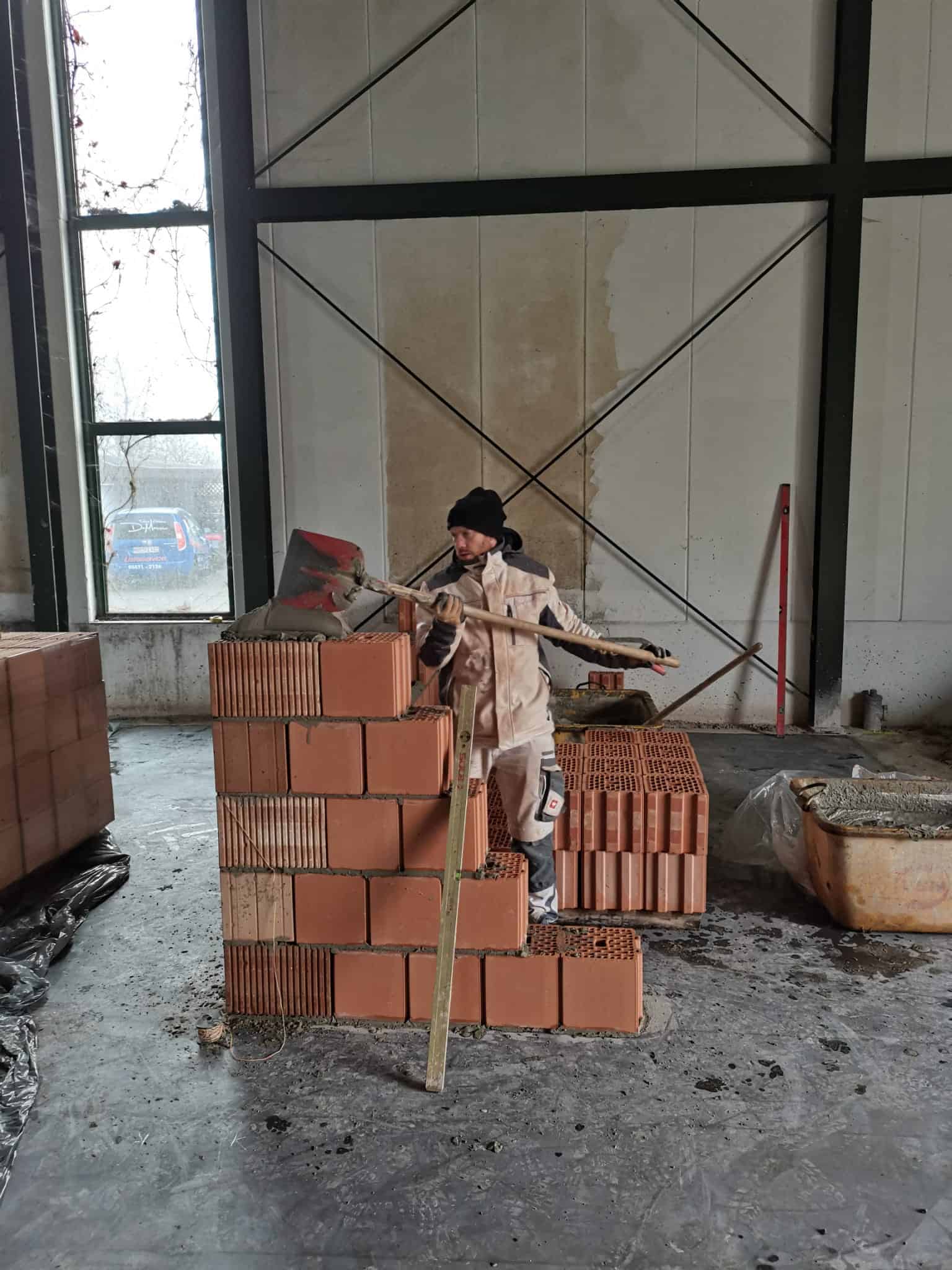

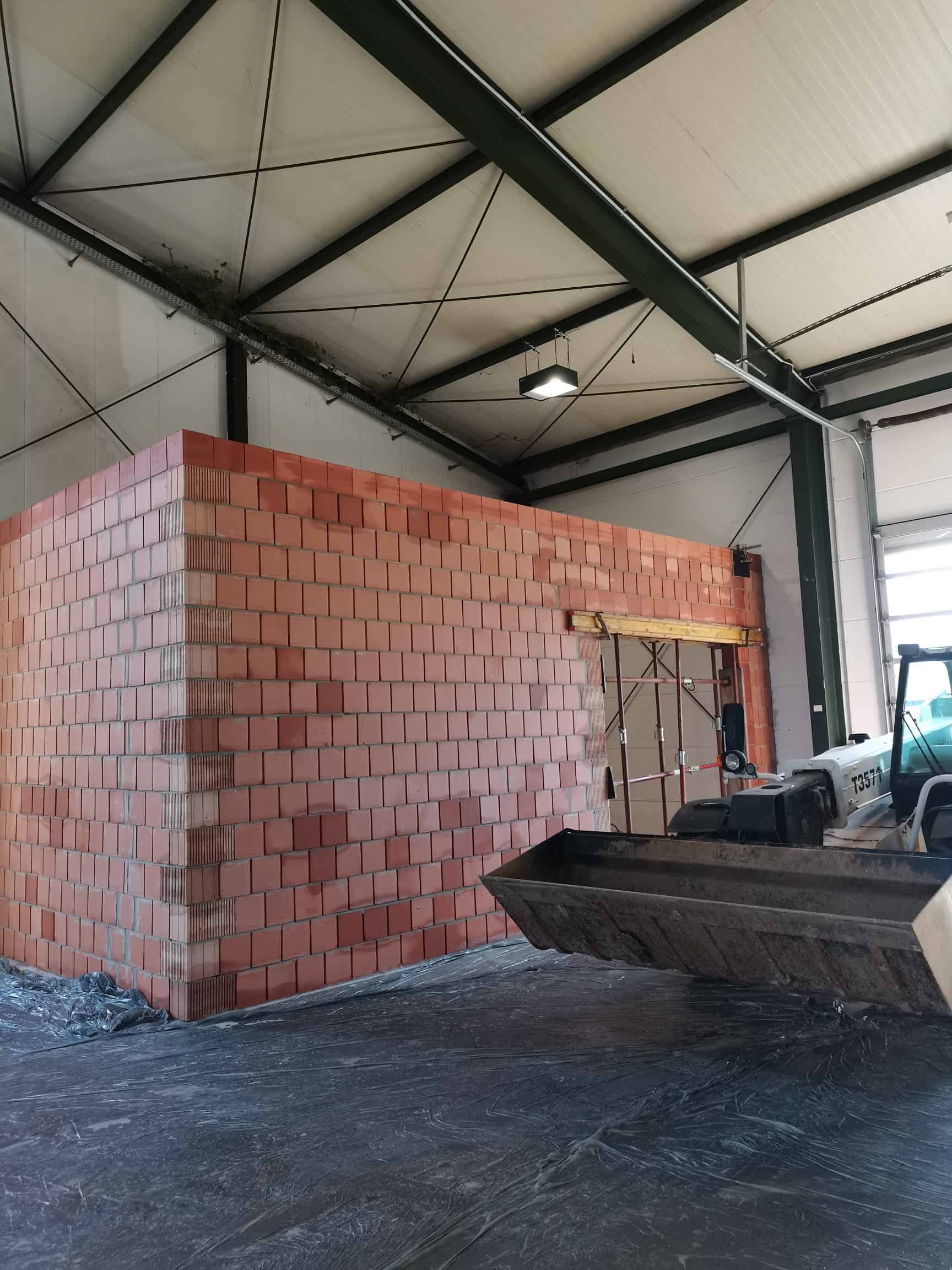

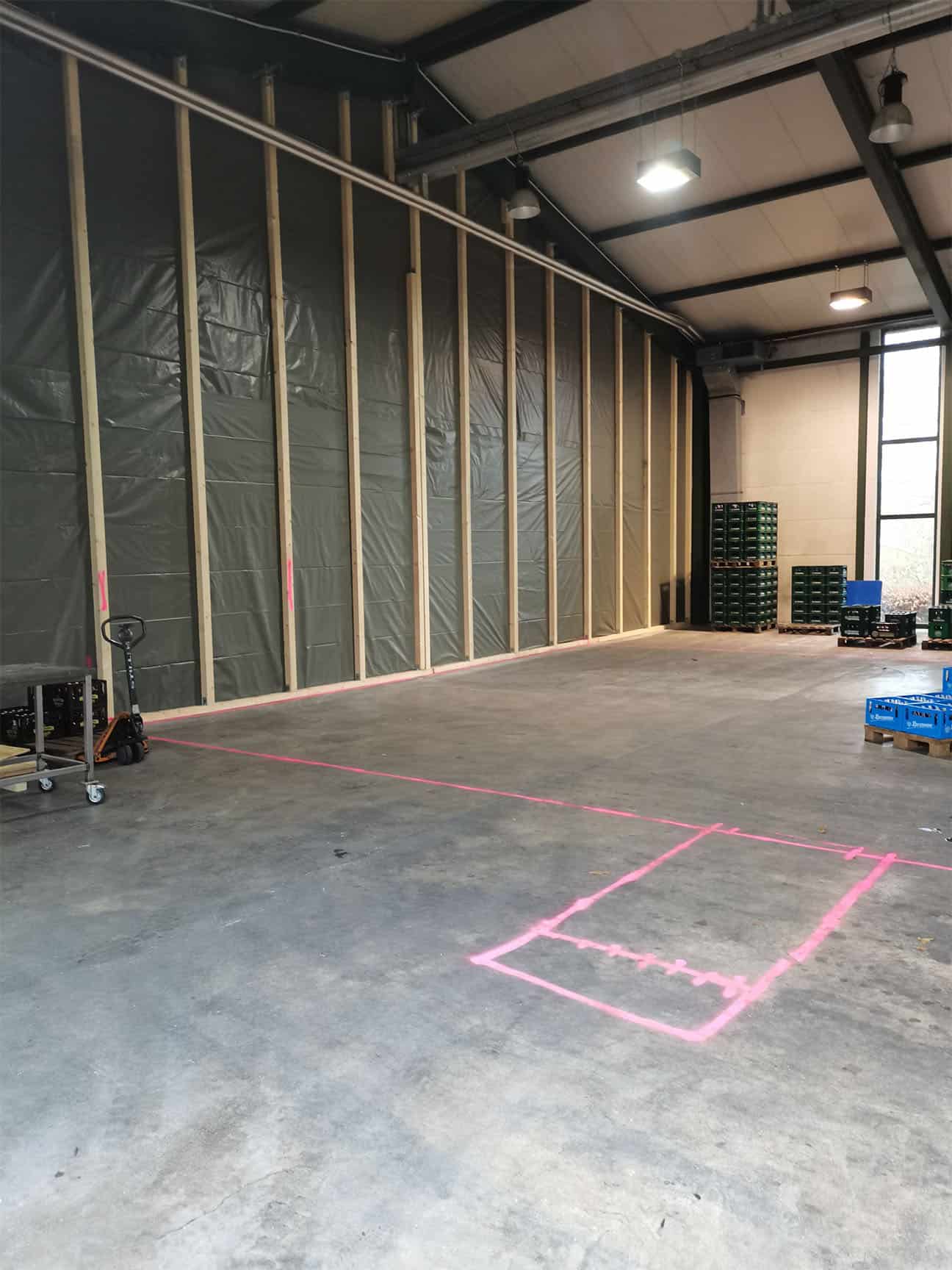

KW11: Haus im Haus … hier entsteht die Schroterei

Stein auf Stein wird der Raum für die neue Schroterei abgetrennt. Hier wird zukünftig unsere Gerste für den Brauprozess geschrotet. Und weil das staubt und viel Lärm macht: Tür zu!

KW10: Maßanzug für die Bierstadt Uslar

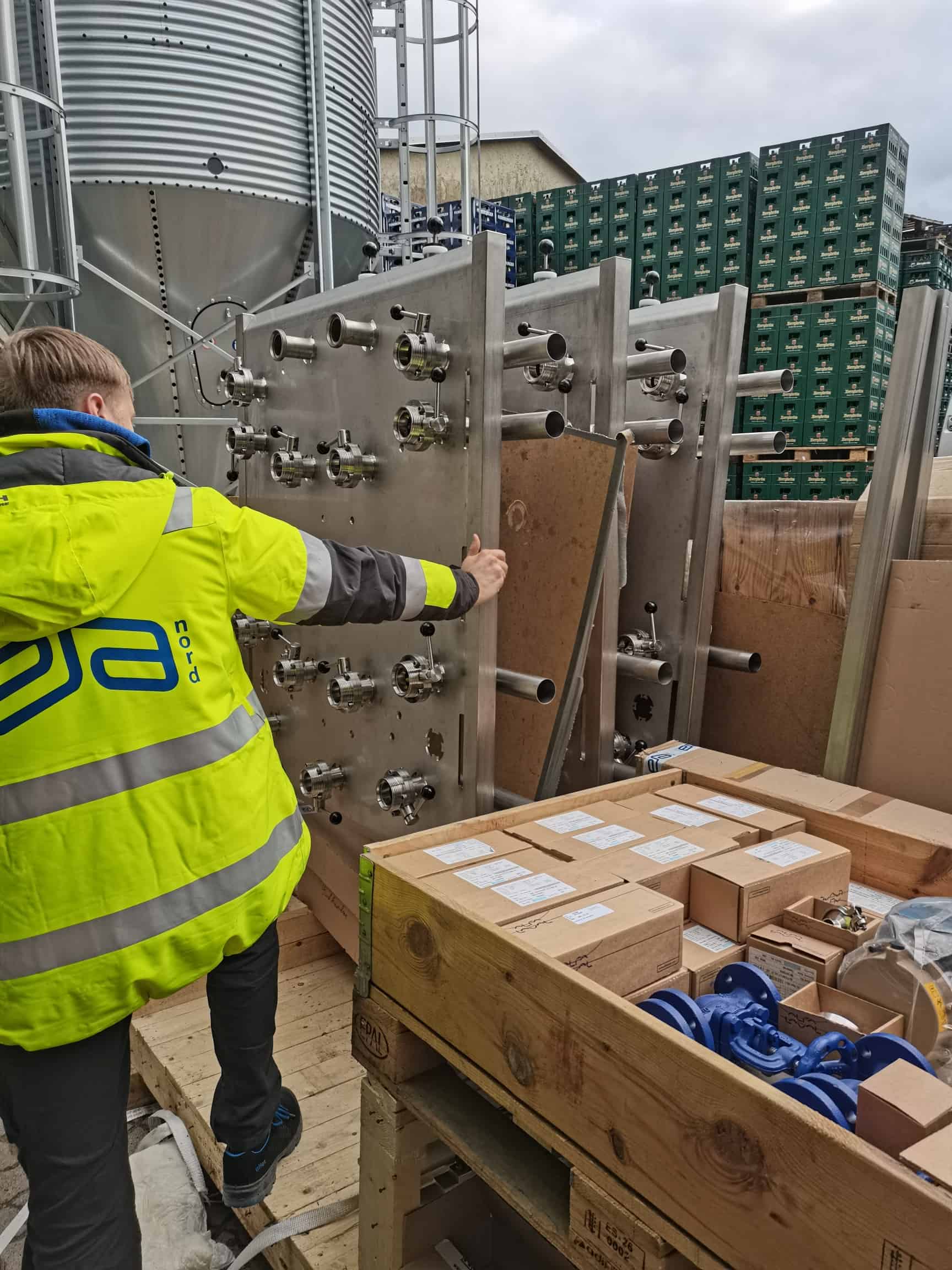

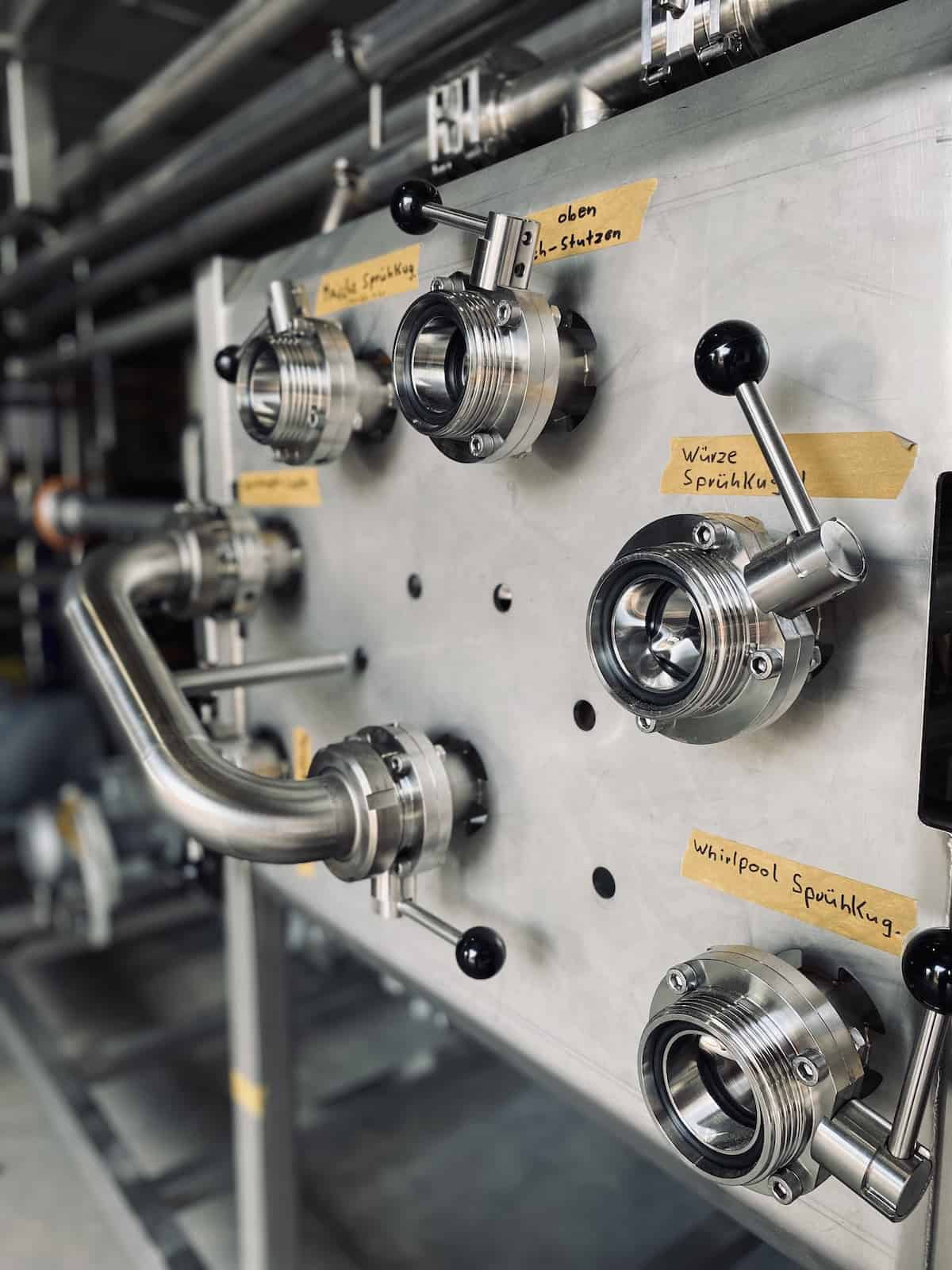

Bei der Sudhausbau wird derweil jede einzelne Armatur, jeder Griff, jeder Flansch und jede Stellschraube genau dort angebracht, wo es im Plan vorgesehen wurde. So werden aus unserer Maischpfanne, dem Whirpool, dem Läuterbottich und der neuen Würzepfanne einzigartige Unikate für einzigartiges Bier …

KW10: Frischer Beton für frisches Bier!

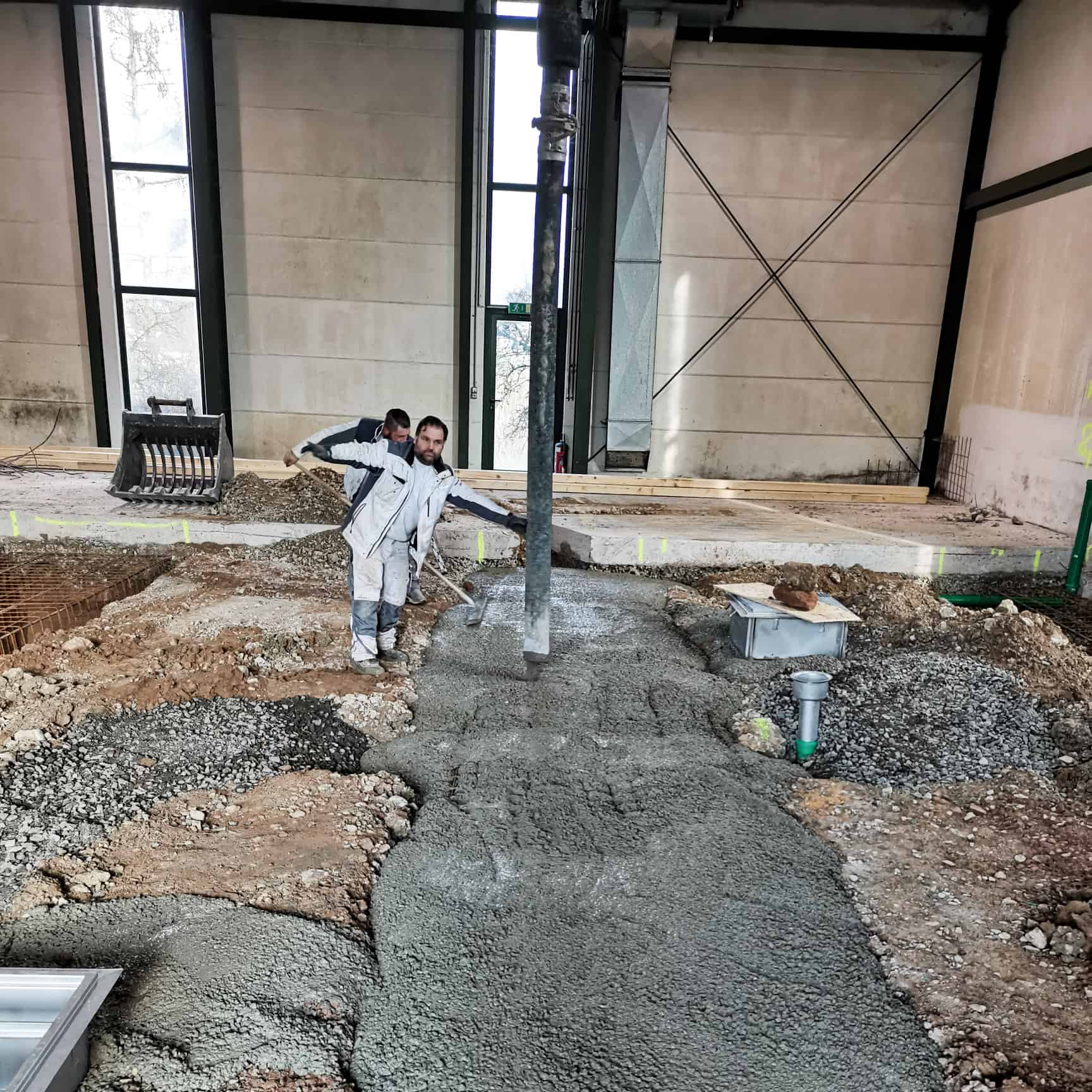

Stahl, Abflüsse und Leerrohre sind verlegt. Bitte abfüllen!

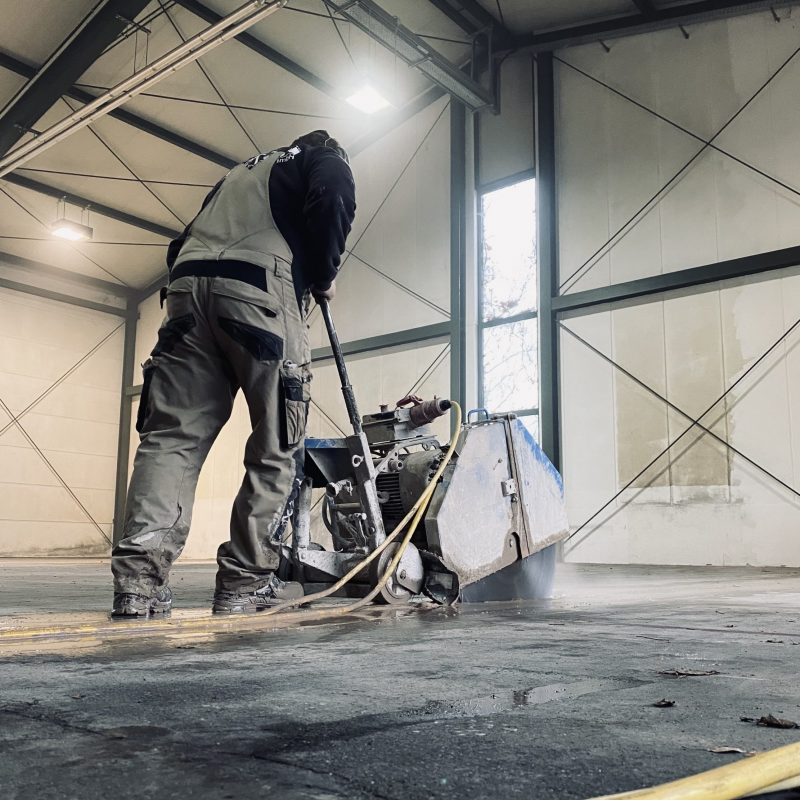

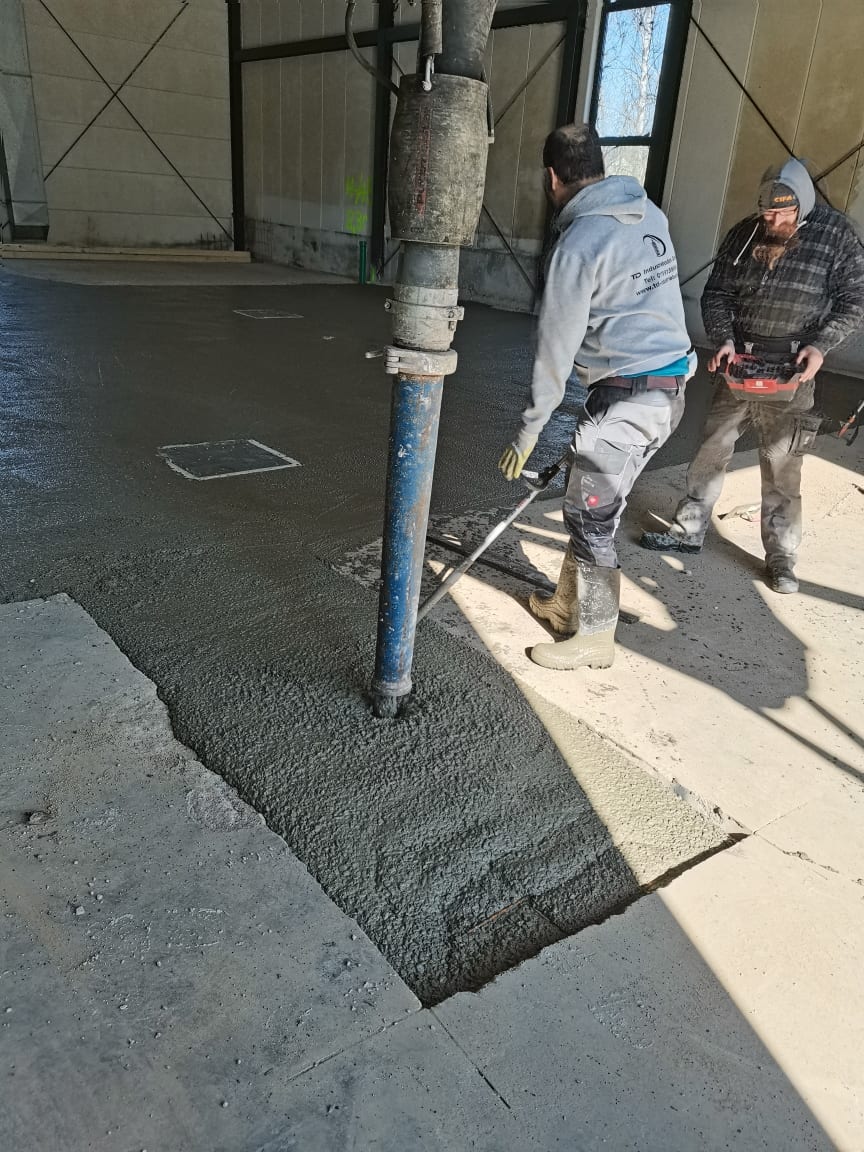

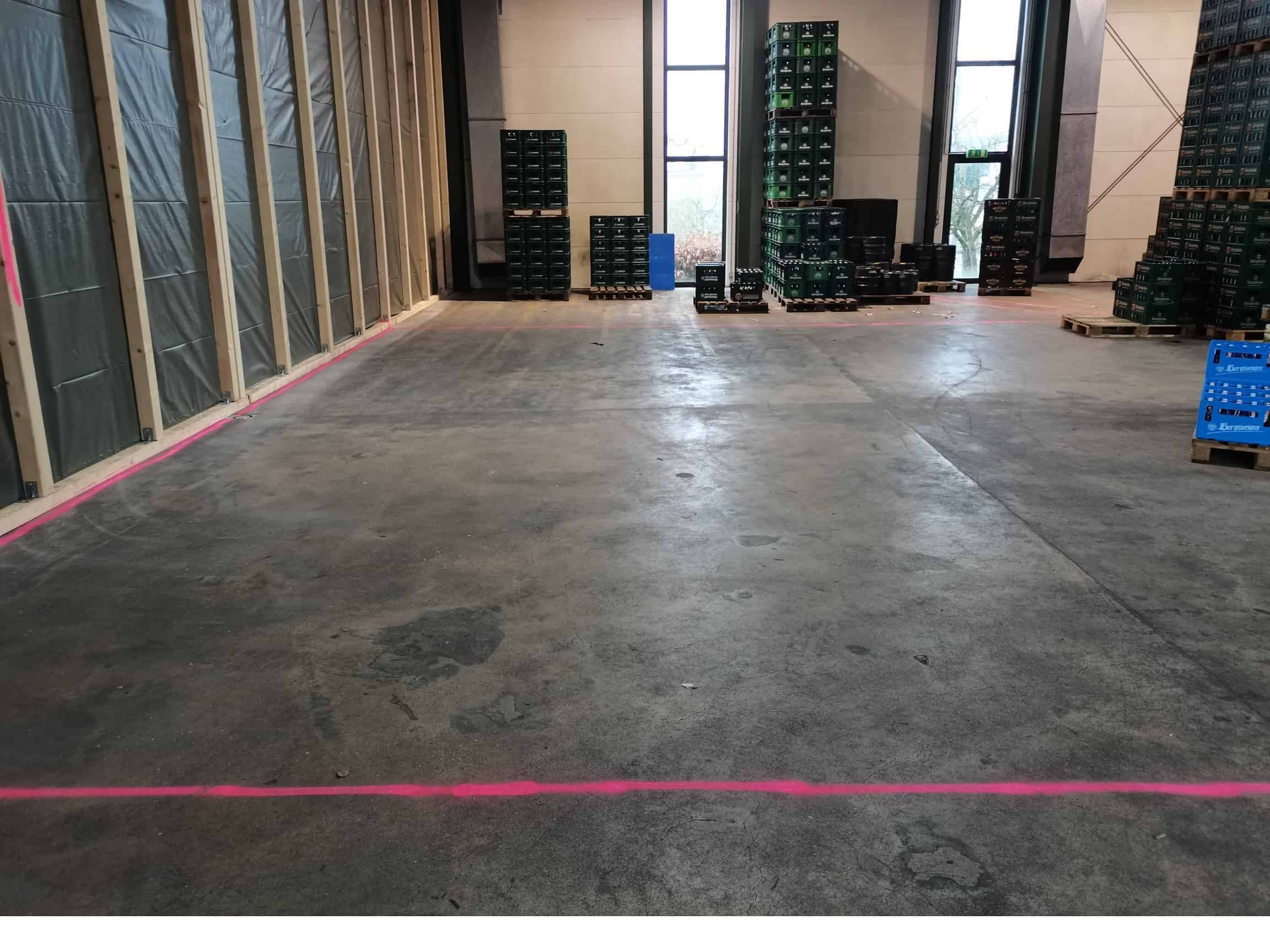

Heute wurde der Boden nochmals betoniert und mit einer Lage Industriefussboden „glattgezogen“.
Nun dürfen wir den schicken „Teppich“ 14 Tage nicht betreten….

Zwischenzeitlich wird der Raum für die Schroterei in die rechten Hallenseite eingebaut und das Fundament für die
beiden äußeren Malzsilos ausgehoben und wieder mit Stahl + Beton gefüllt.

In der 1. Aprilwoche kommen die Lager- und Gärtanks in die Halle und beide Malzsilos werden aufgestellt.

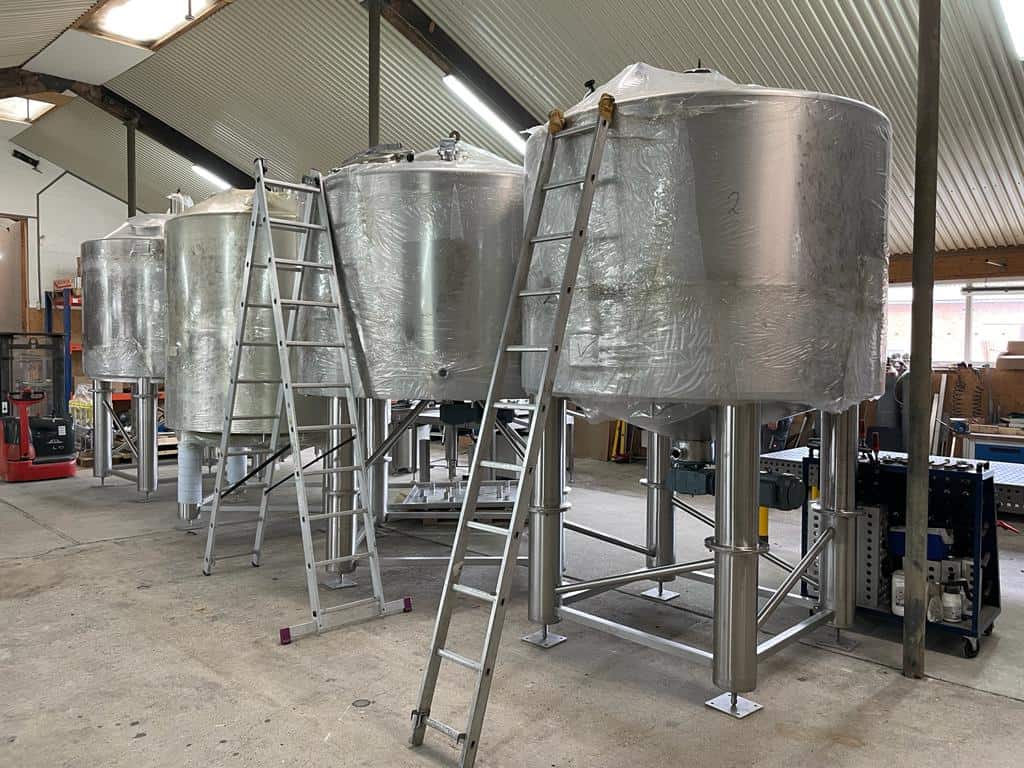

Anschließend wird das Sudhaus eingebracht…………………………….so ist der Plan.

KW9: Stahlmuster

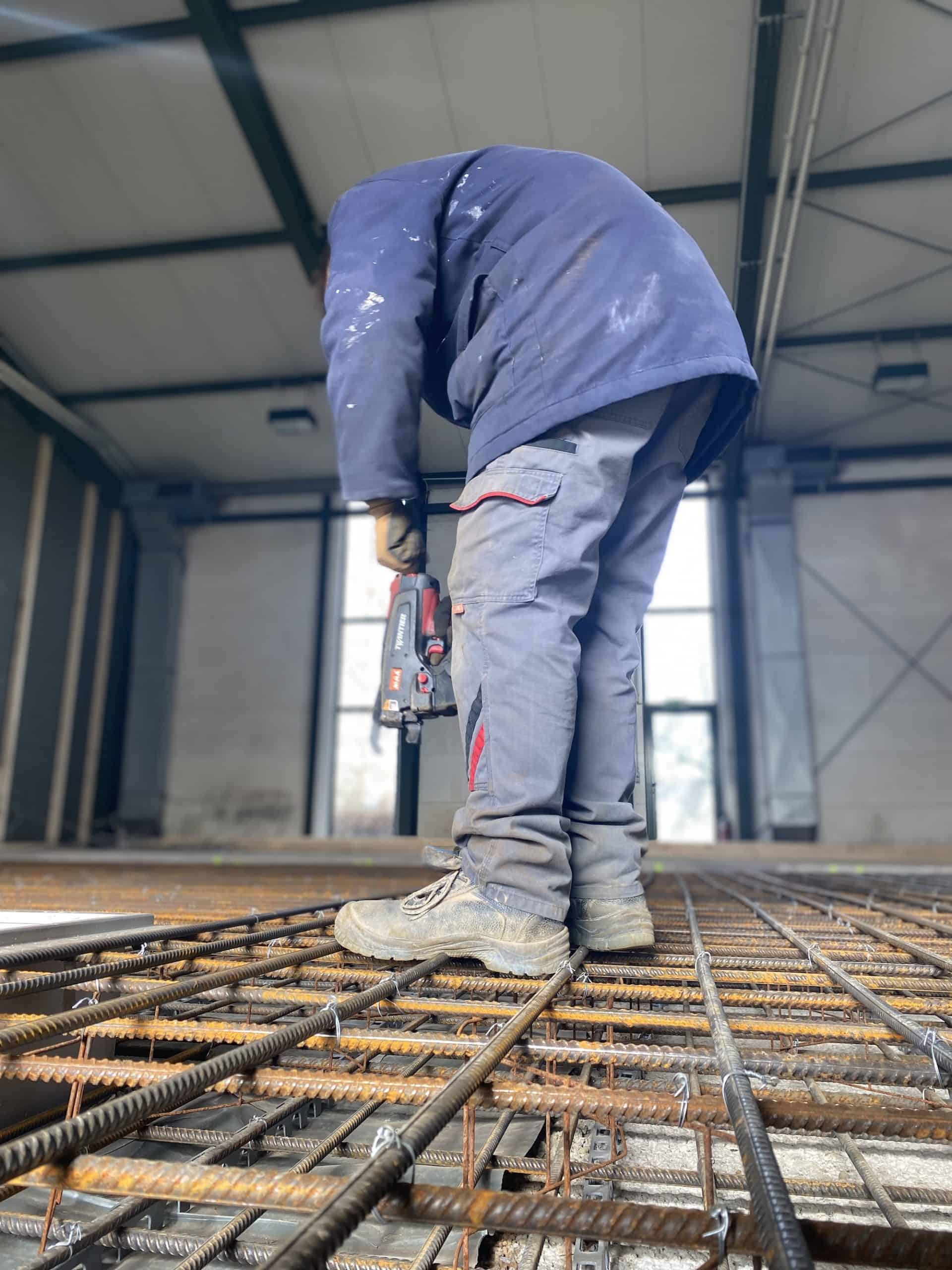

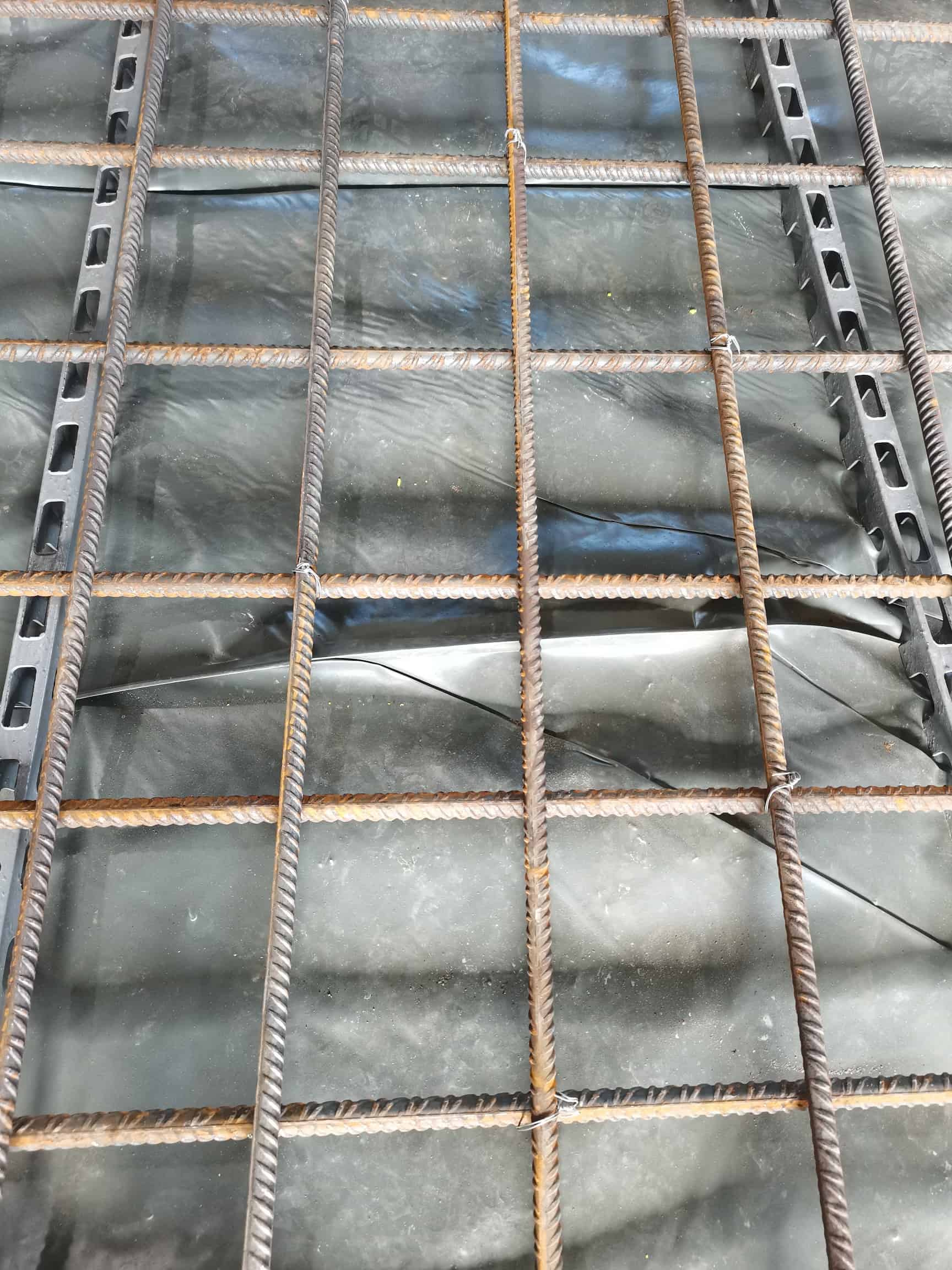

Erstaunlich wie viel Stahl man in einem Boden versenken kann. 3500 Felder werden von Hand verknüpft – prost!

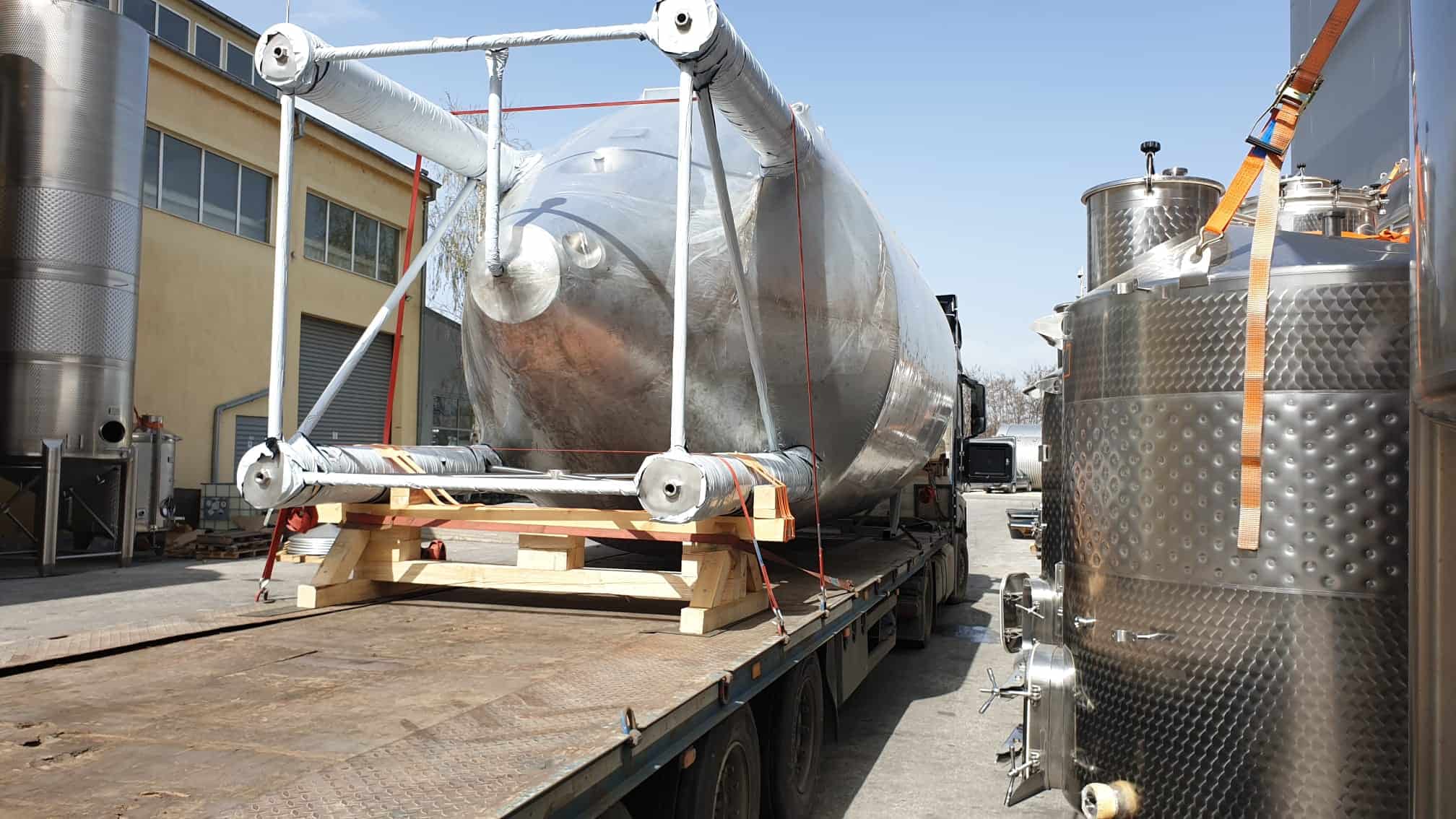

KW9: Edelstahl aus Bulgarien

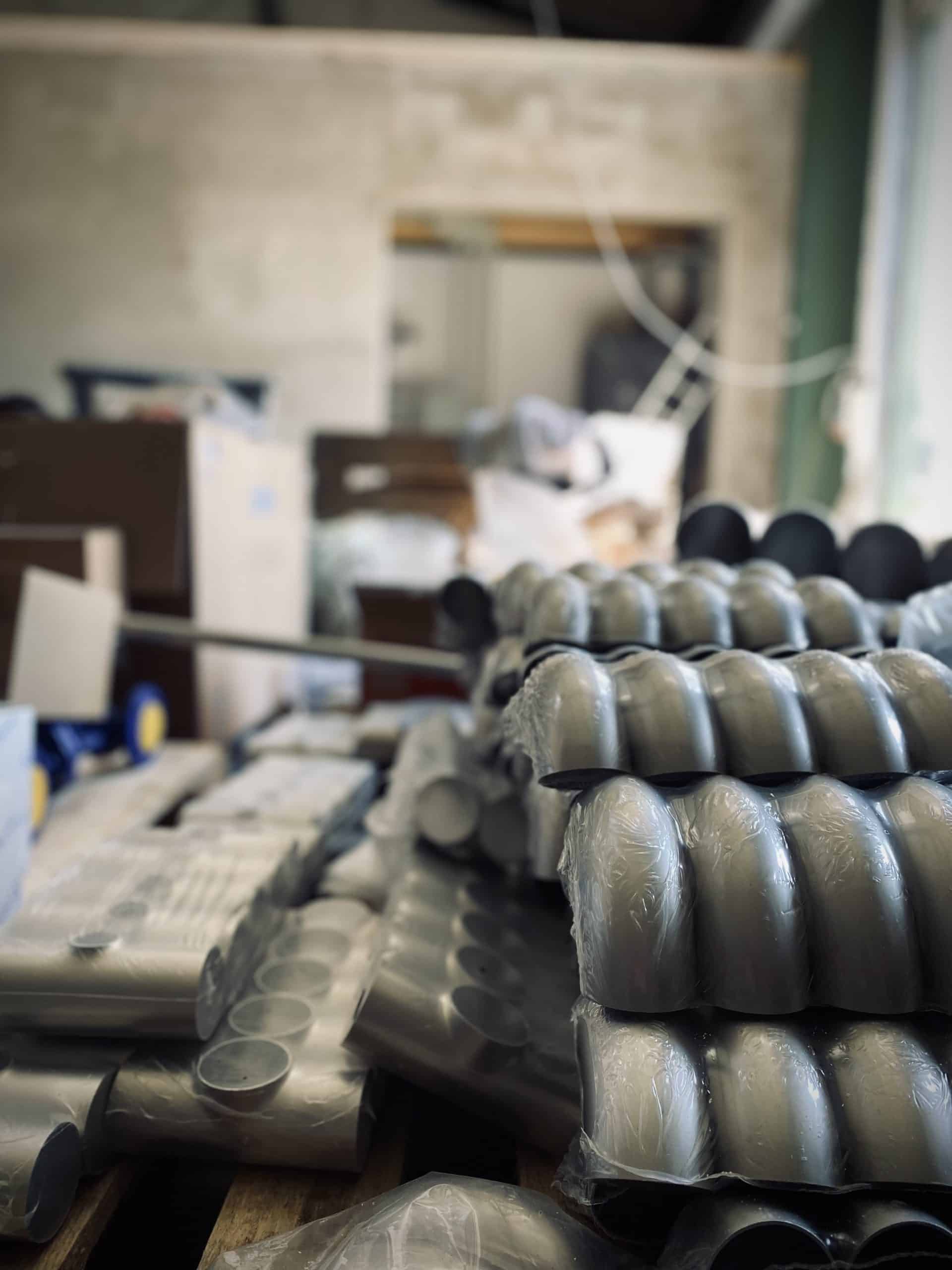

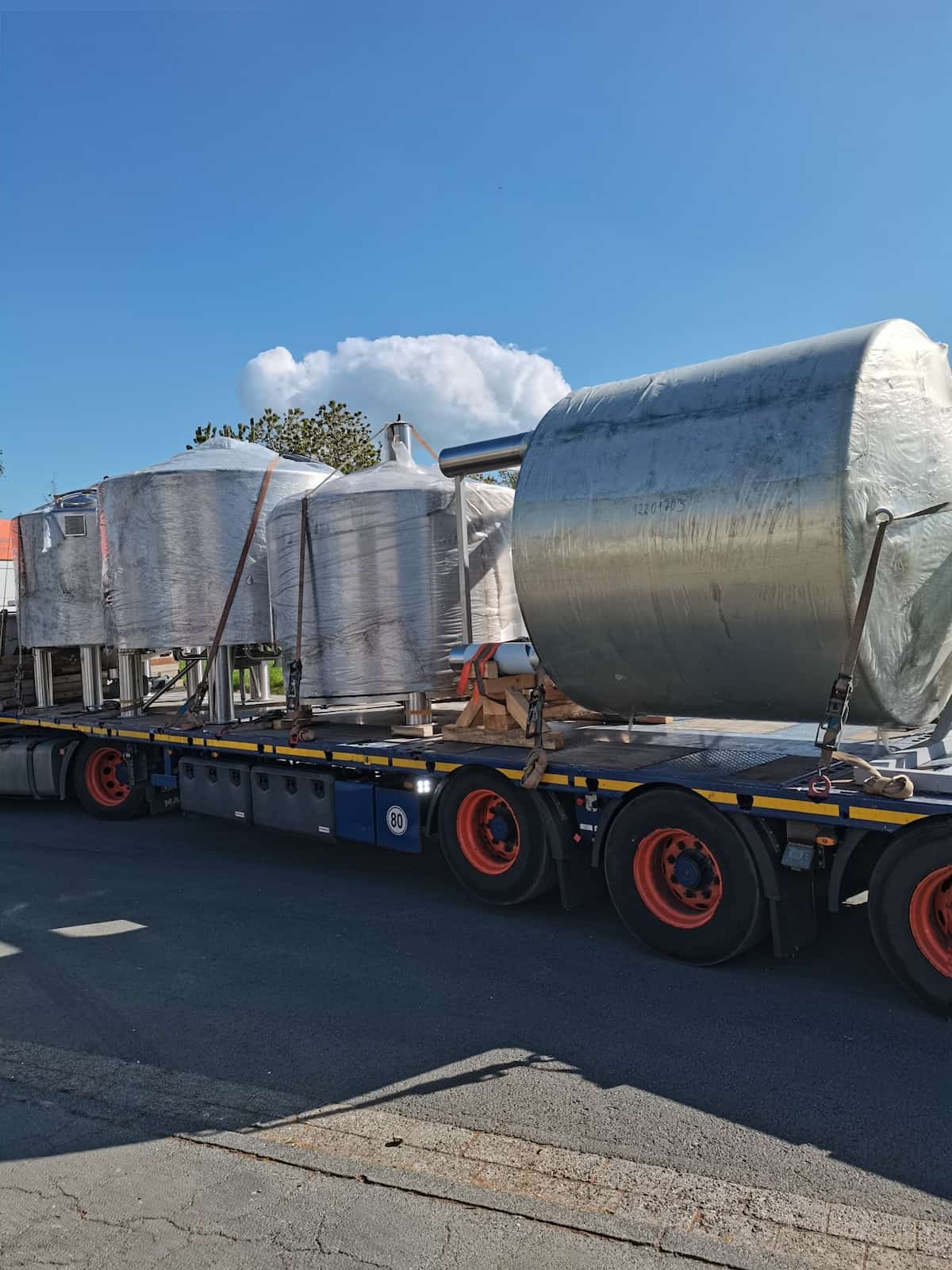

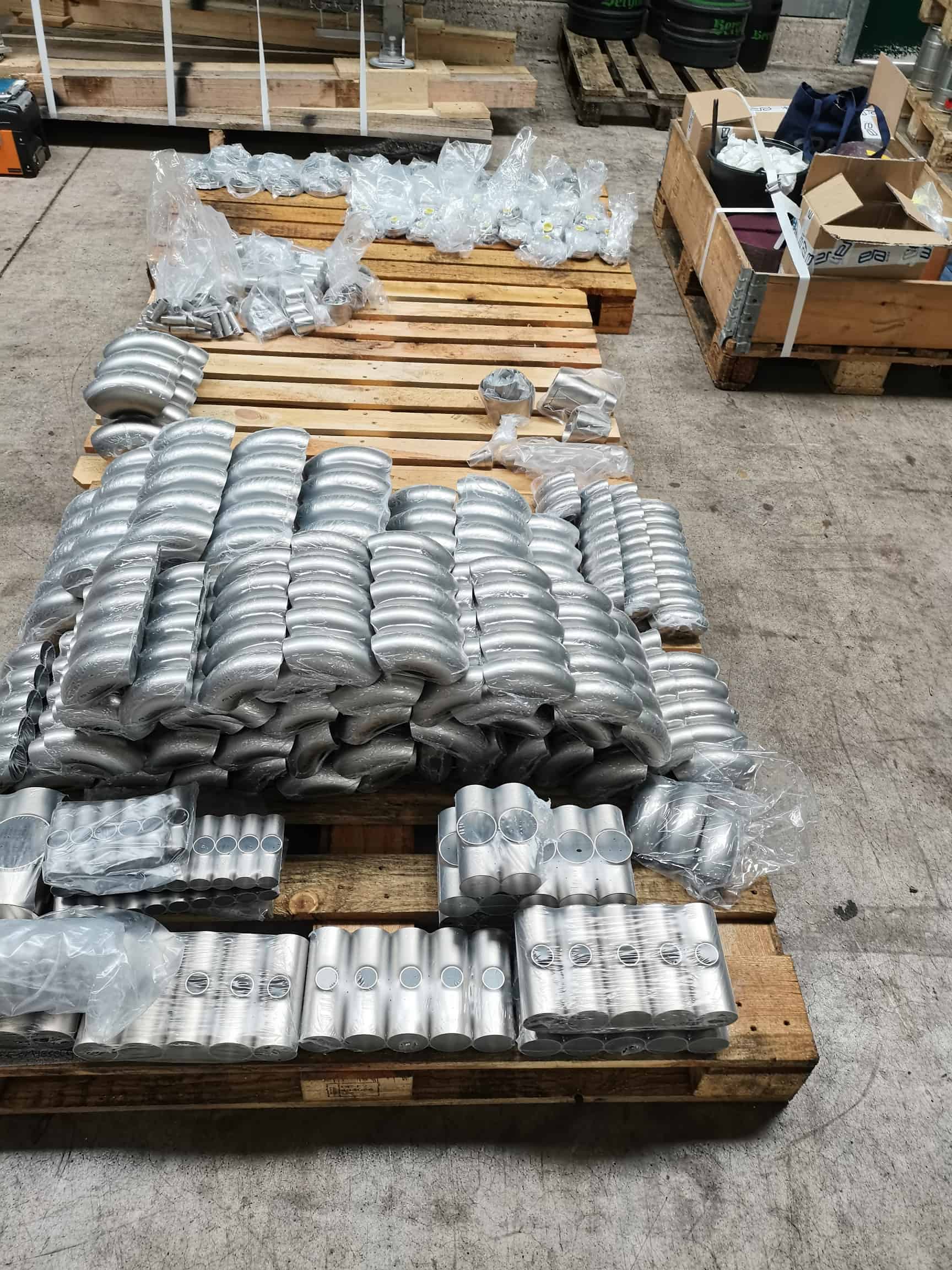

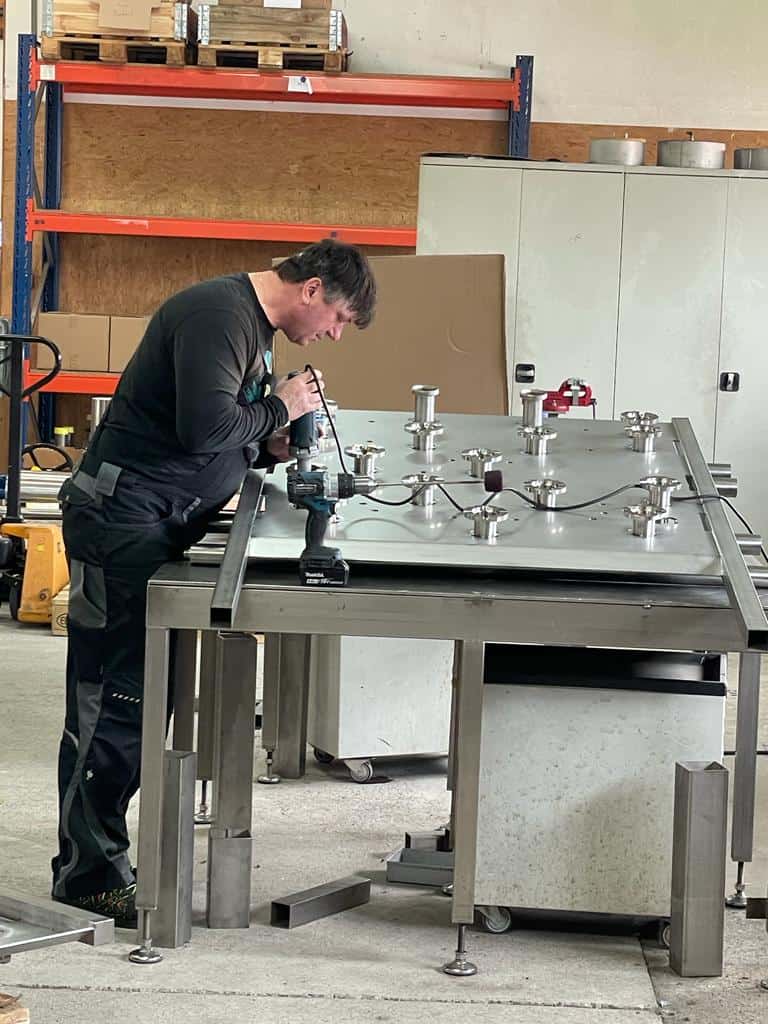

Mehrere Tanks vom Hersteller in Bulgarien, sind heute auf der Reise nach Schwarzenbek, wo bei Sudhausbau die Armaturen eingebaut werden.

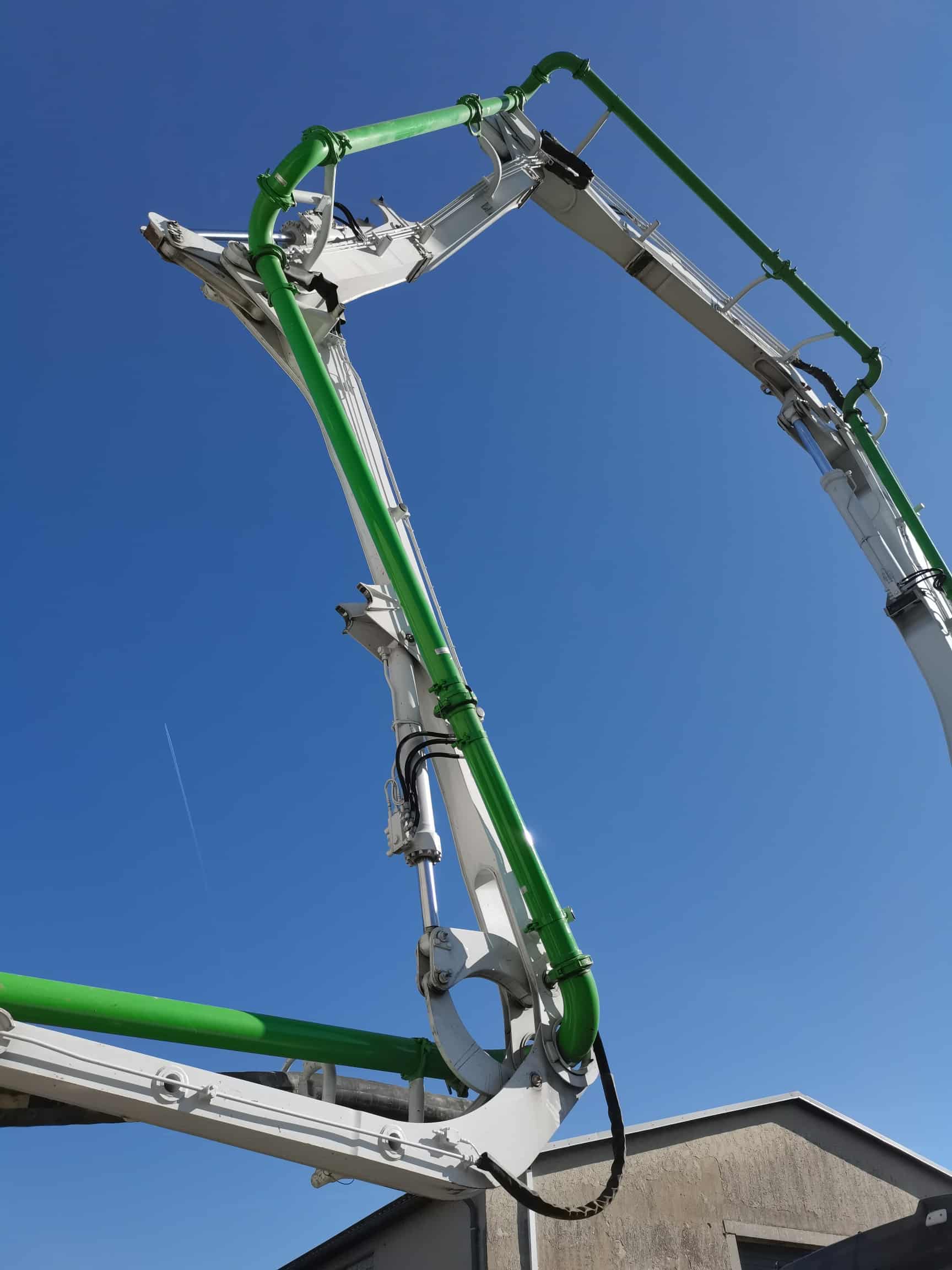

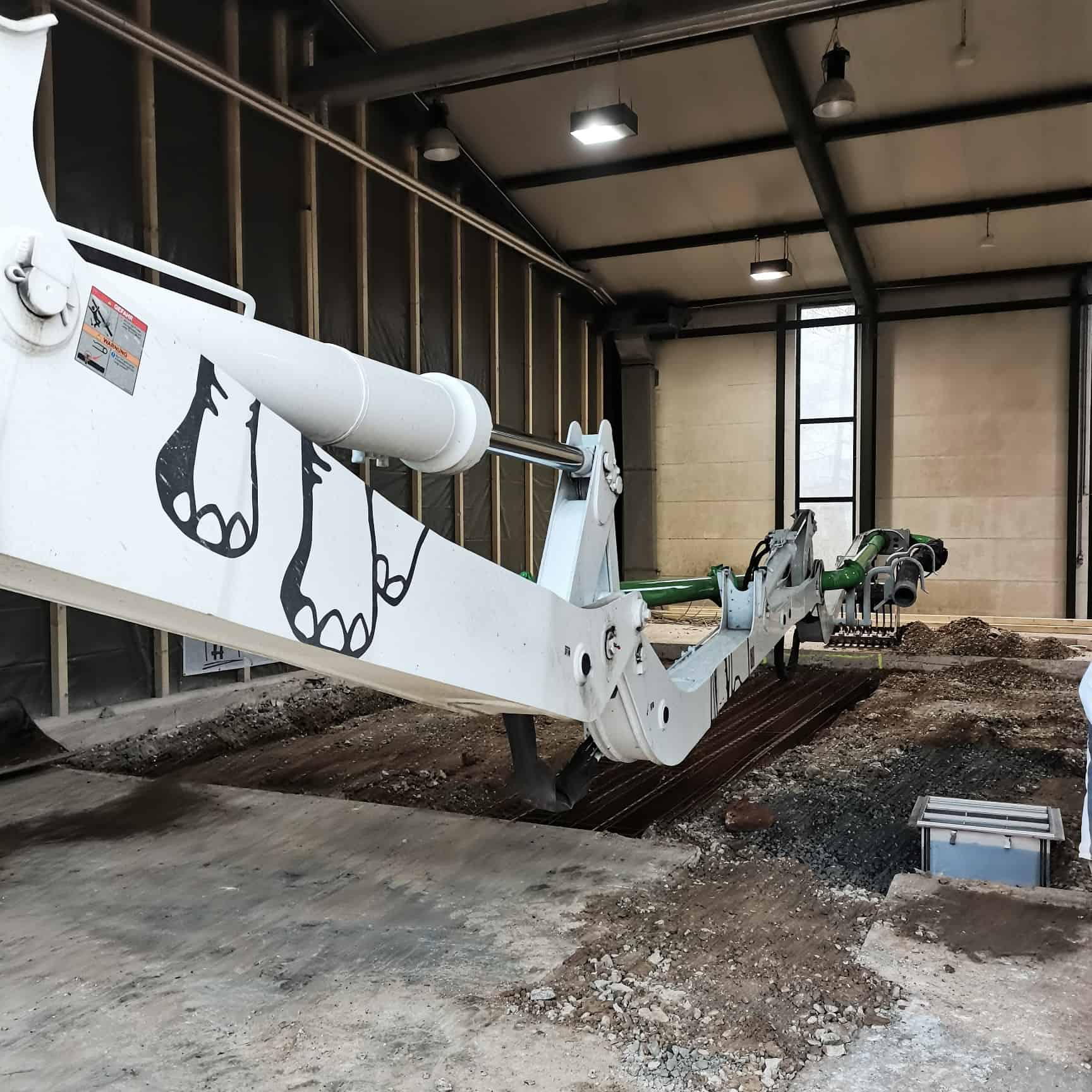

KW7: Was hat ein Elefant mit Beton zu tun?

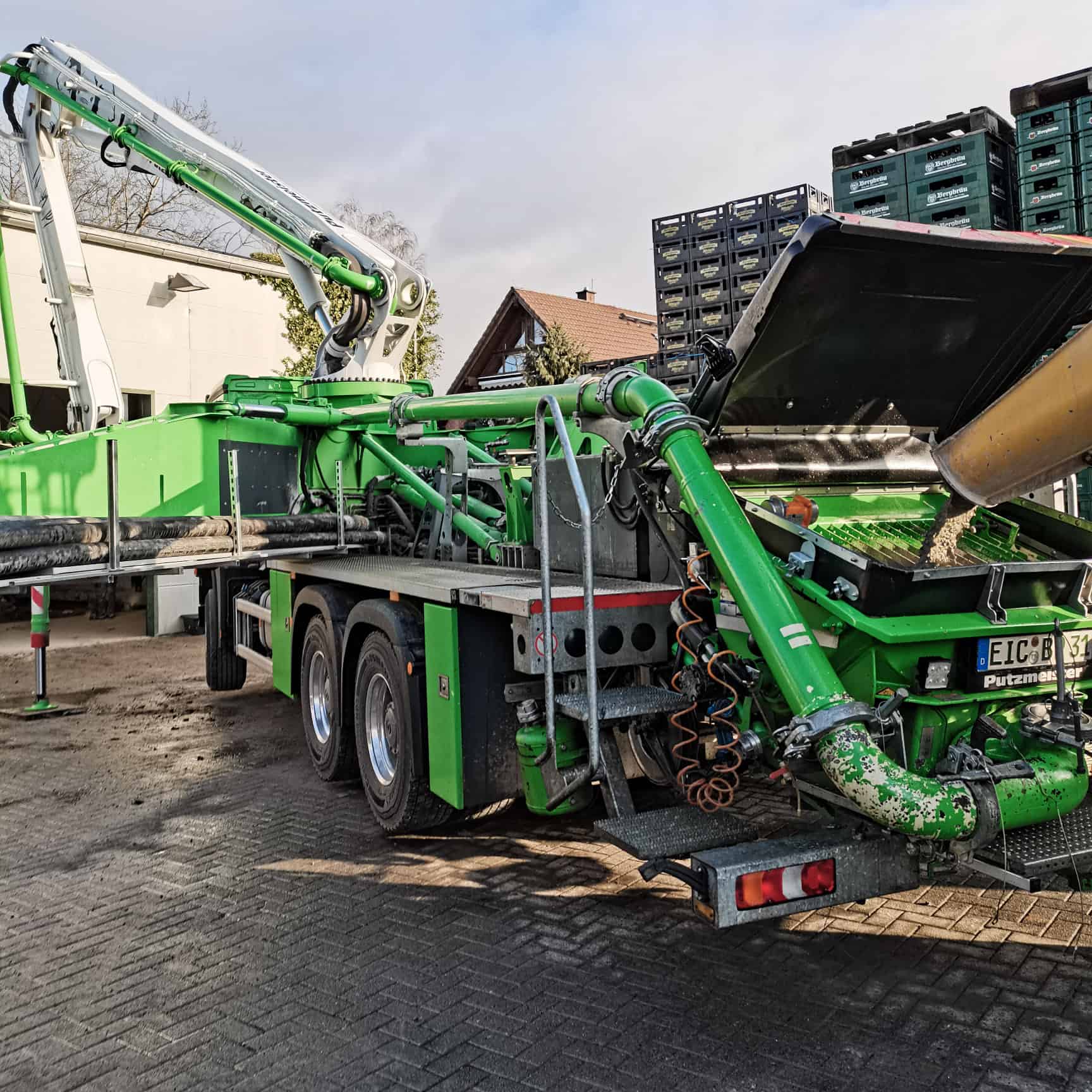

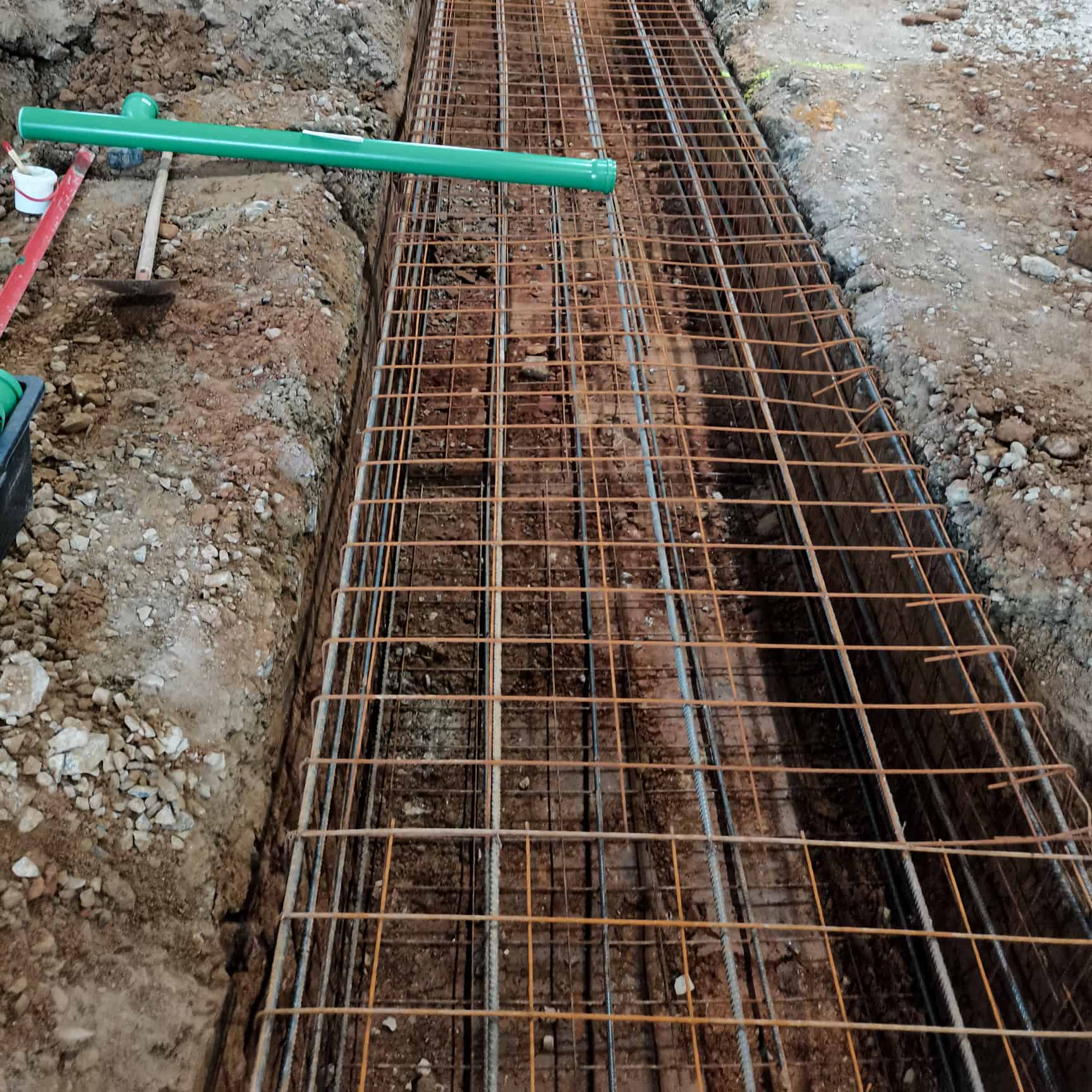

15 Ladungen Beton werden – wohl für immer – im Hallenboden versenkt. Der Elefant sorgt mit seinem beweglichen Rüssel dafür, dass der Beton genau da hinkommt, wo er hin muss … hinten rein, vorne raus!

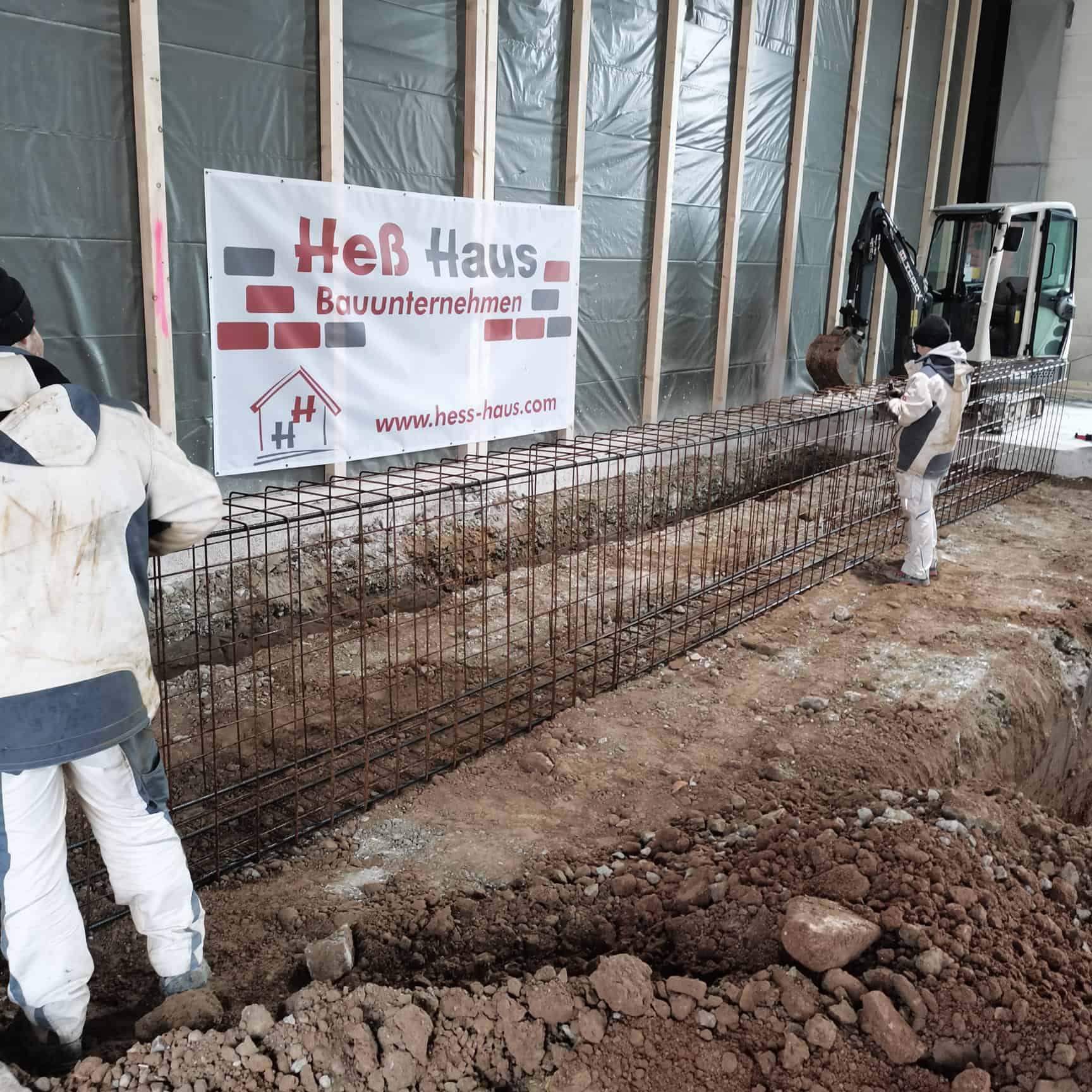

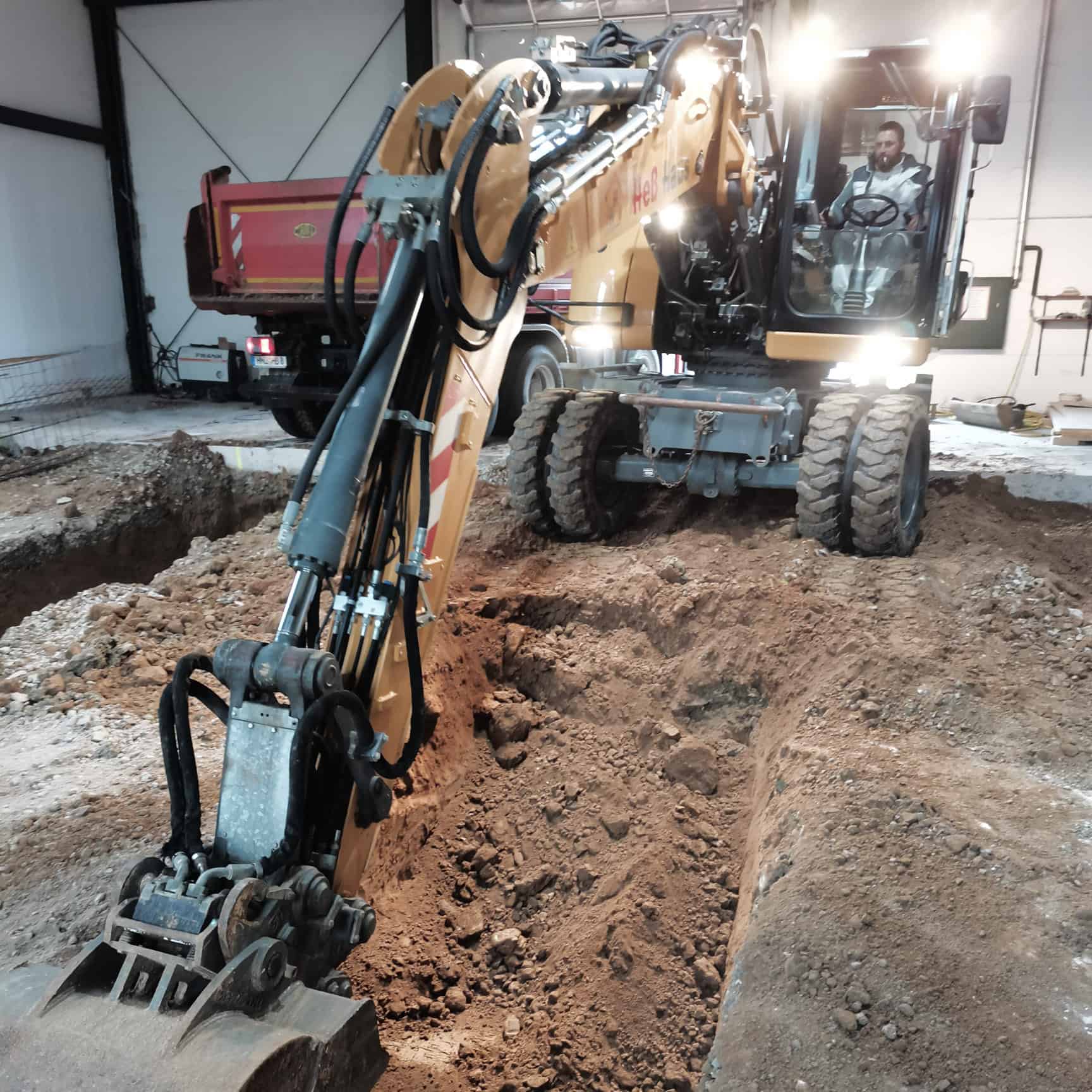

KW 6: Stahl da! Ausgraben und einpacken!

Gräben ausbaggern für die Streifenfundamente. Origami für Fortgeschrittene: die Stahlmatten werden in Form gebracht

KW5: Warten!

Wir warten auf Stahl. Zum Glück haben wir rechtzeitig eine Wartenummer gezogen und sind schon bald dran. Man kann den ganzen Tag damit verbringen den Dingen auf einer B(r)austelle hinterher zu rennen – genau unser Ding! „Ommm…“

warten auf Stahl ... Bergbraäu

KW 4: Aufräumen aber dalli!

Platz machen für 10 Tonnen Stahl und 50 Kubikmeter frischen Beton. Und frisch abgefüllten MAIBOCK jonglieren!

KW3: Kann das weg?

„Raus damit!“, sagt der B(r)auleiter Jörg … „Und dann frischen Beton rein und Deckel drauf – fertig!“

Bergbräu Boden aufsägen

KW 2: Fundament

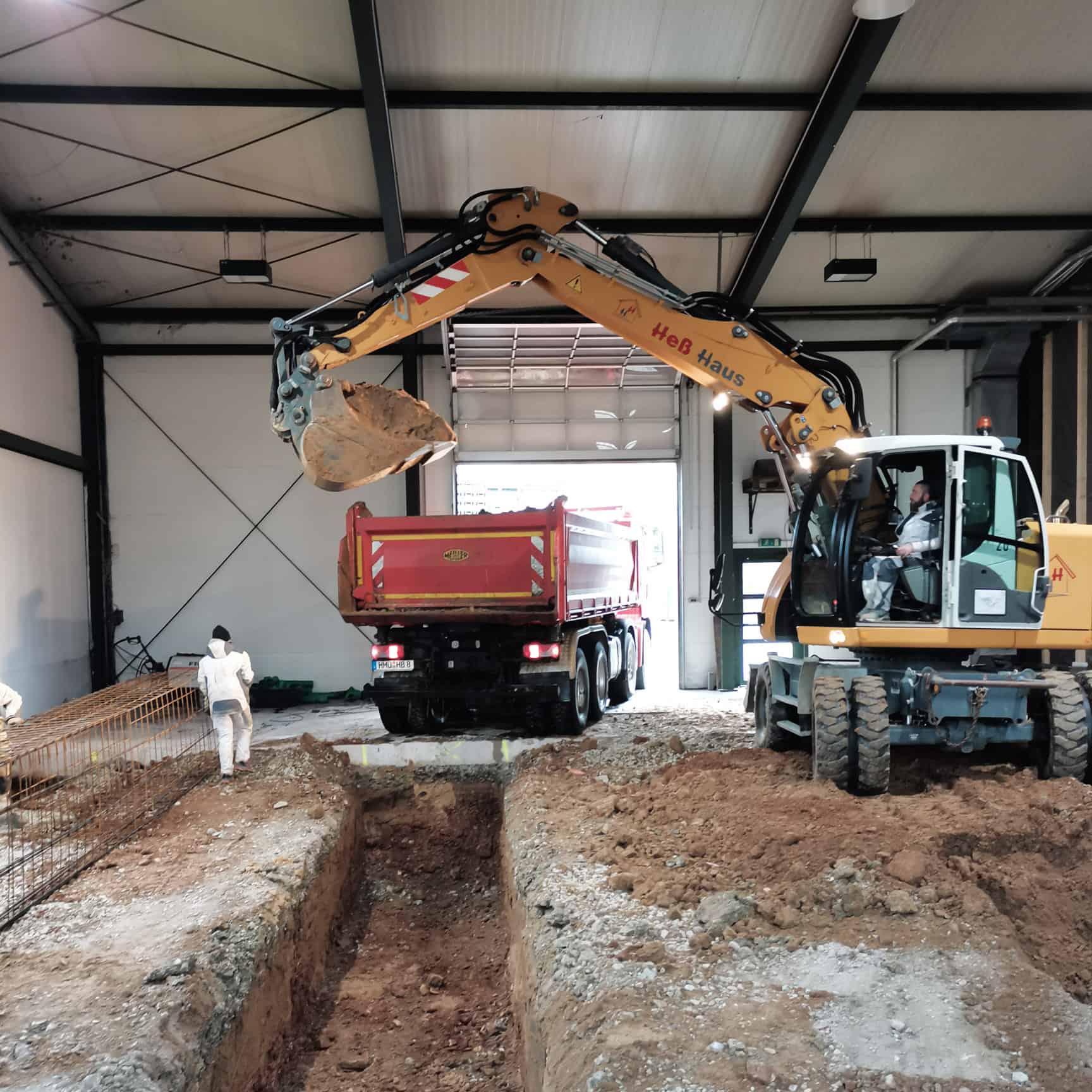

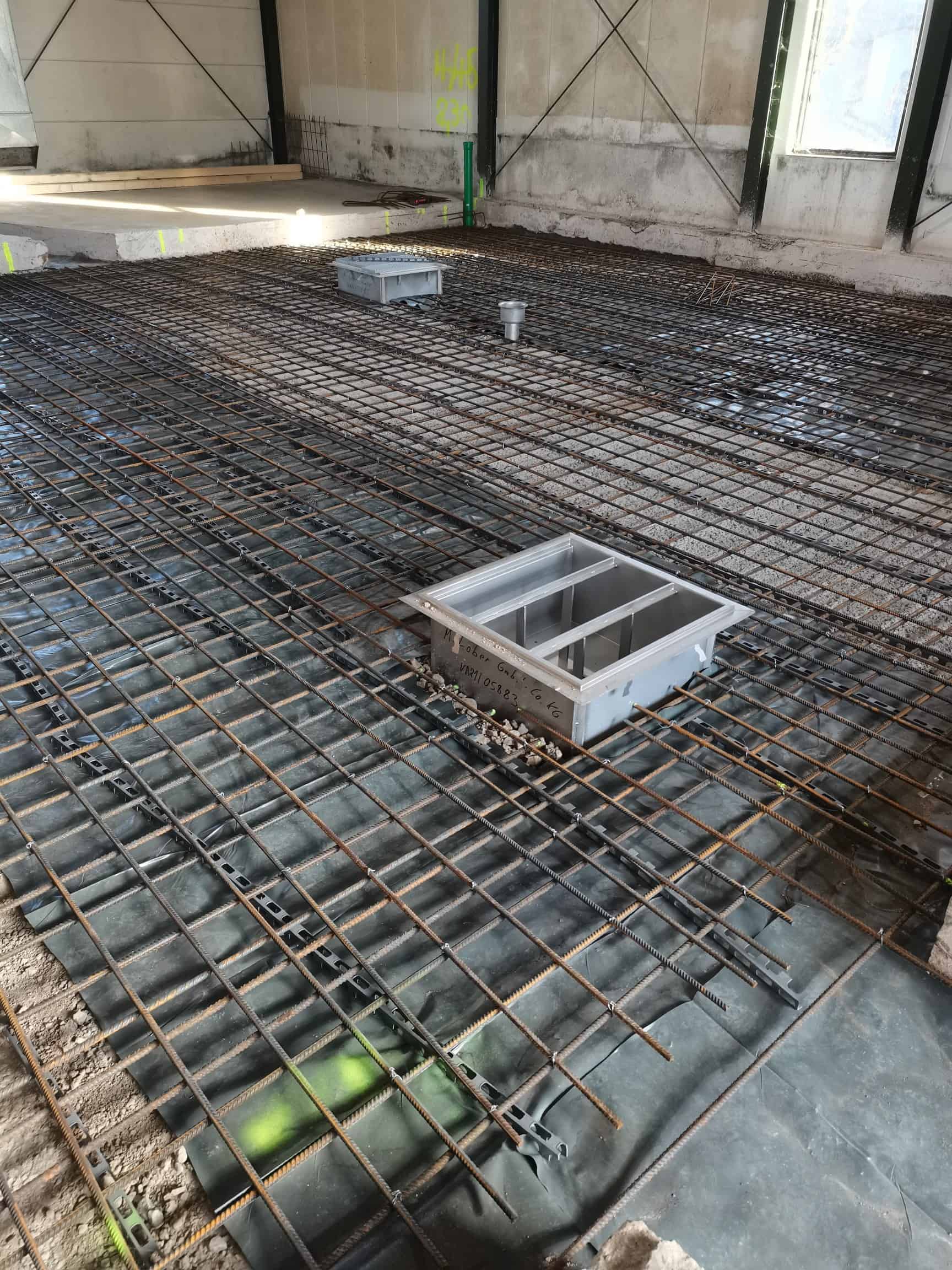

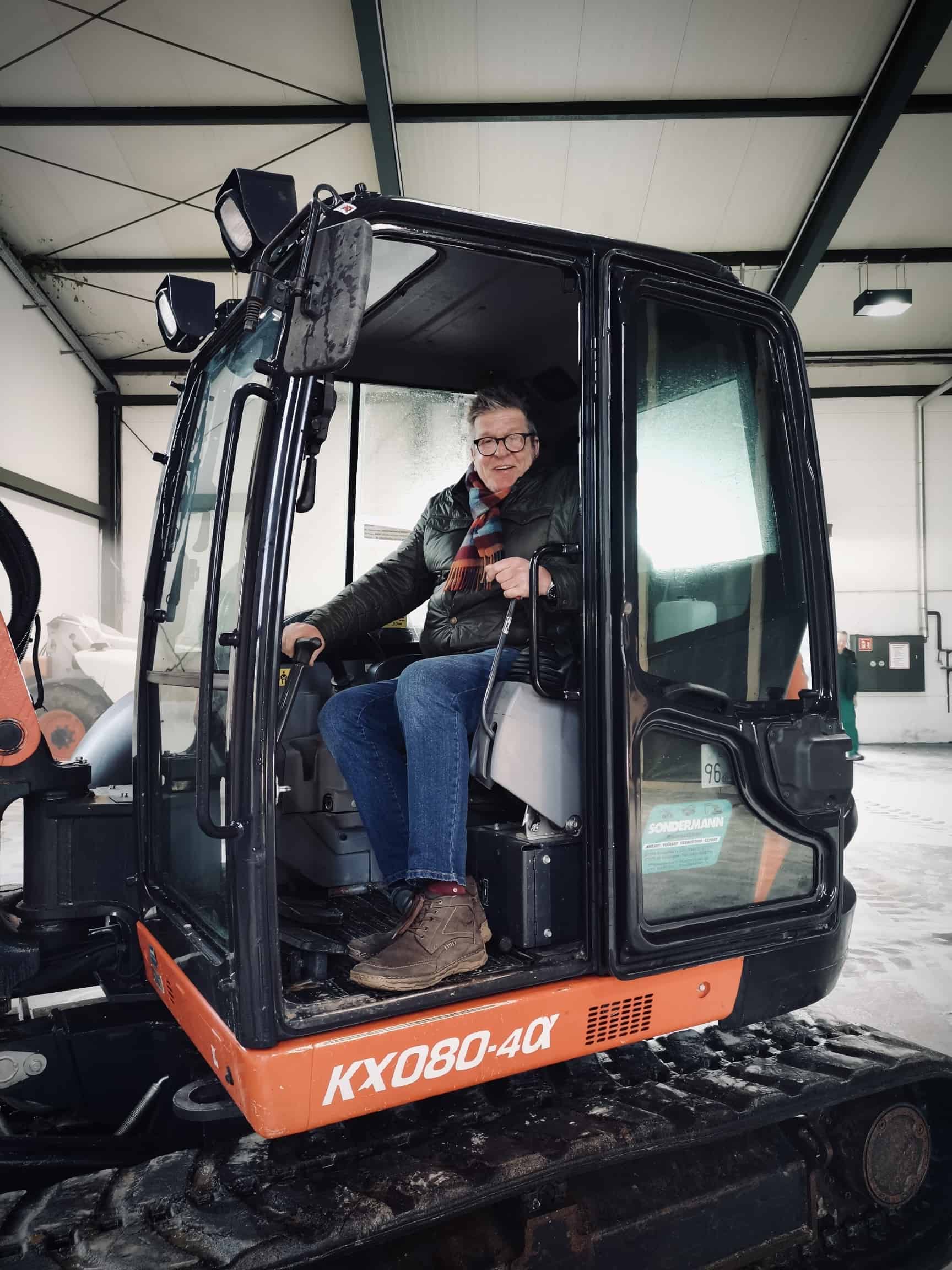

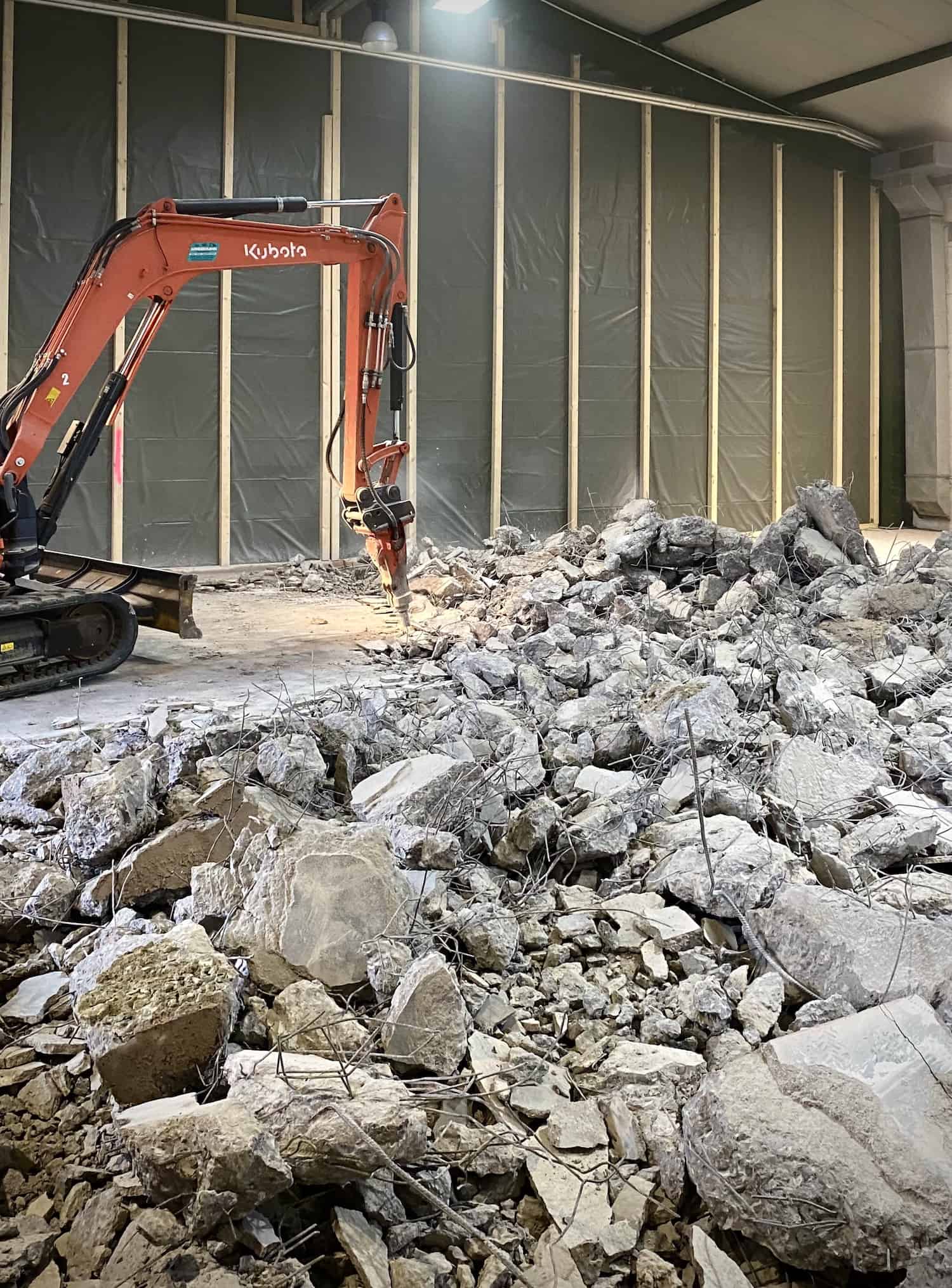

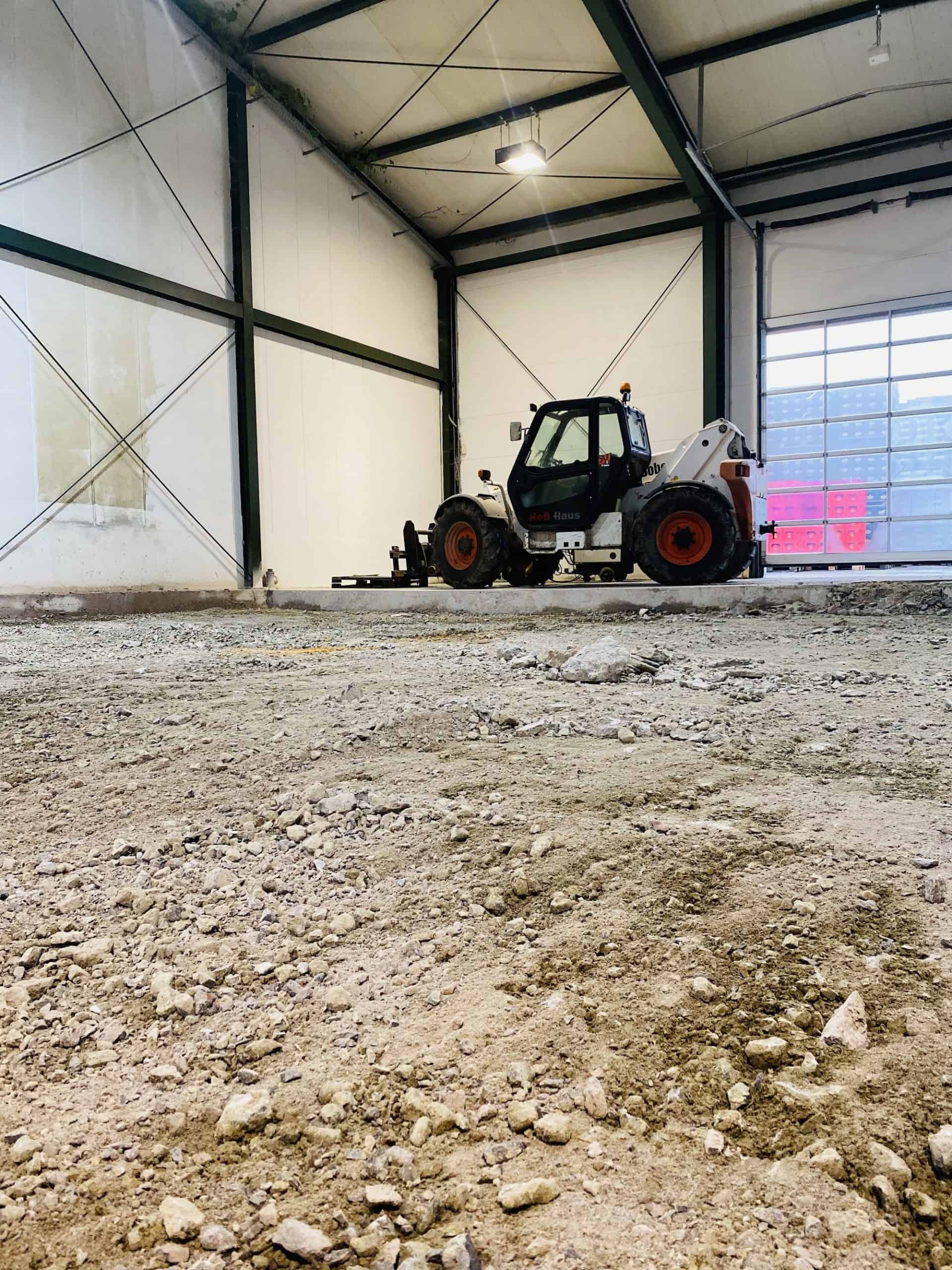

Das Gewicht der Brautechnik und aller Gär- und Lagertanks, die in der Planung vorgesehen sind, wiegen aufgefüllt fast so viel wie ein 747 Jumbo Jet – vollgetankt und mit 300 Passagieren an Bord! Die Betonplatte trägt bald ein 4 Geräte Sudhaus mit einer Kapazität von 40 HL pro Sud, drei 240 HL Tanks, vier 120 HL Tanks und die restlichen Komponenten der neuen Brauanlage. Aber zuerst mal muss der alte Boden raus … dafür wurde heute mit einer lärmenden Säge der Beton aufgesägt. Nächste Woche kommt der Bagger – und Jörg freut sich schon darauf!

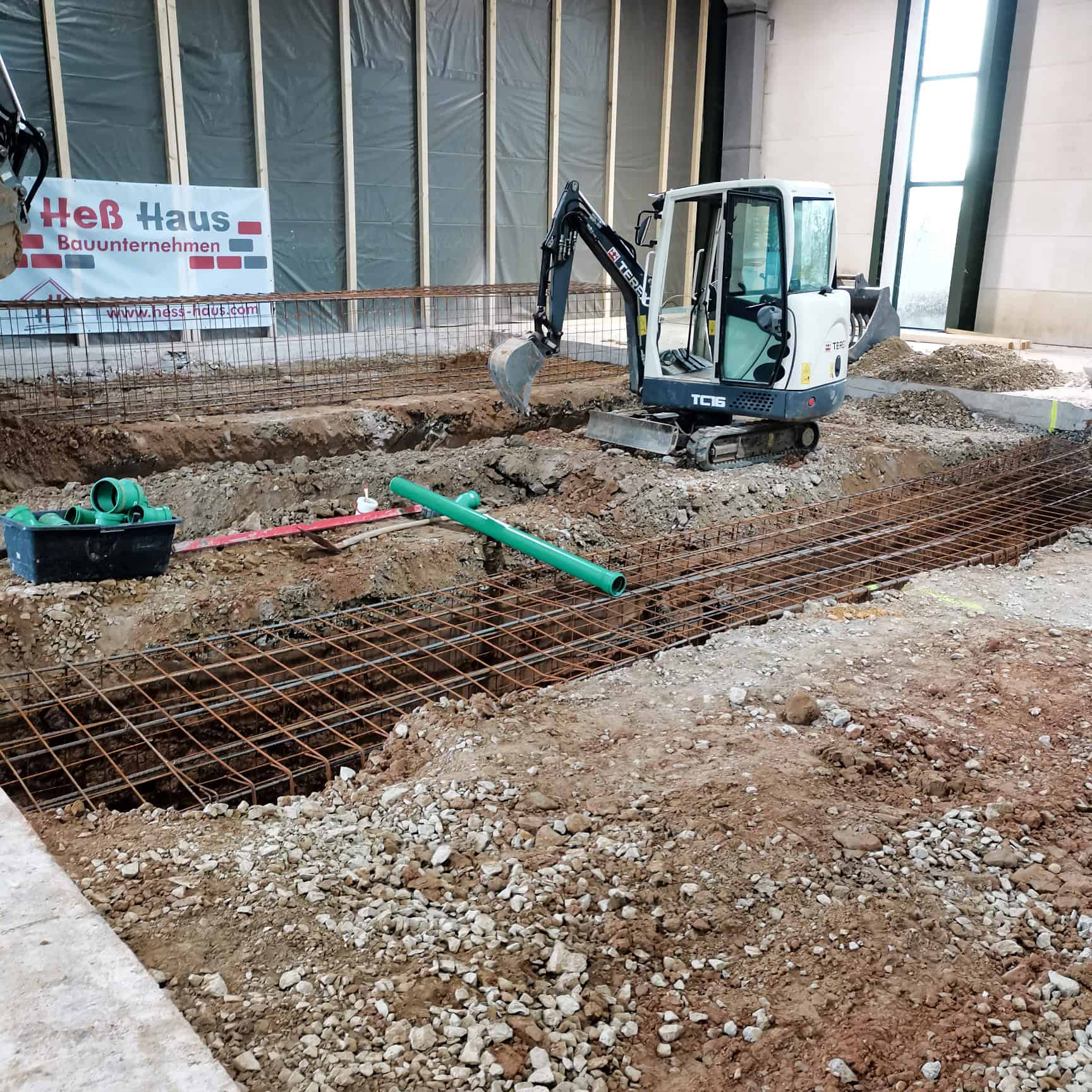

KW 2: Los geht’s!

Du kommst morgens an die Arbeit und stehst – Gedanken versunken – vor einer riesigen Wand, die gestern noch nicht da war – keine Tür! Was ist das? Die Staubschutzwand, hinter der in den nächsten Monaten fleissig gebuddelt, gegossen, geschraubt, geschweißt, getackert und gestaunt wird… Heß Haus Bauunternehmen, aus Niemetal Löwenhagen, bearbeitet das Fundament – mehr dazu im nächsten Post!
